    Дом 8:

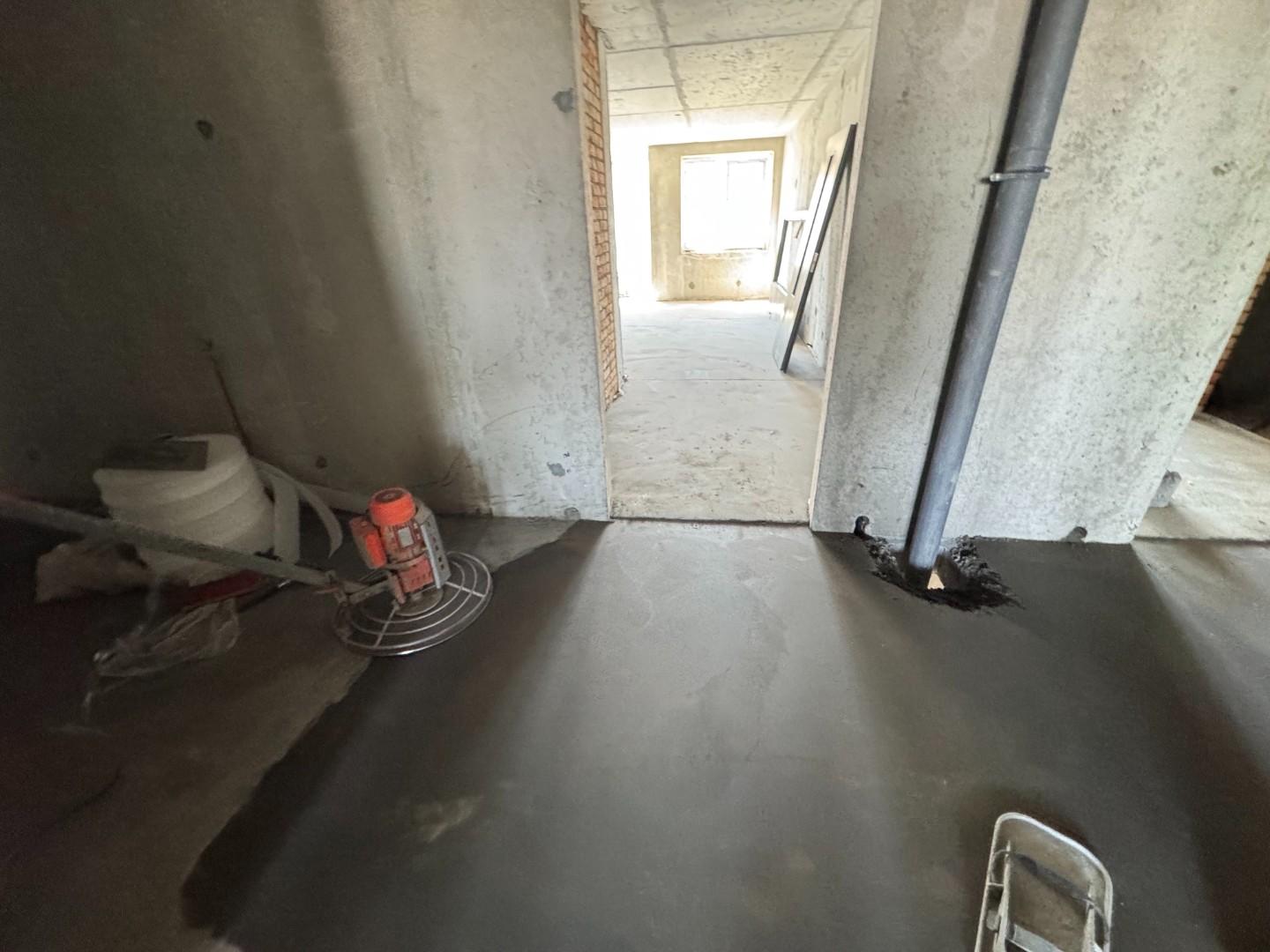

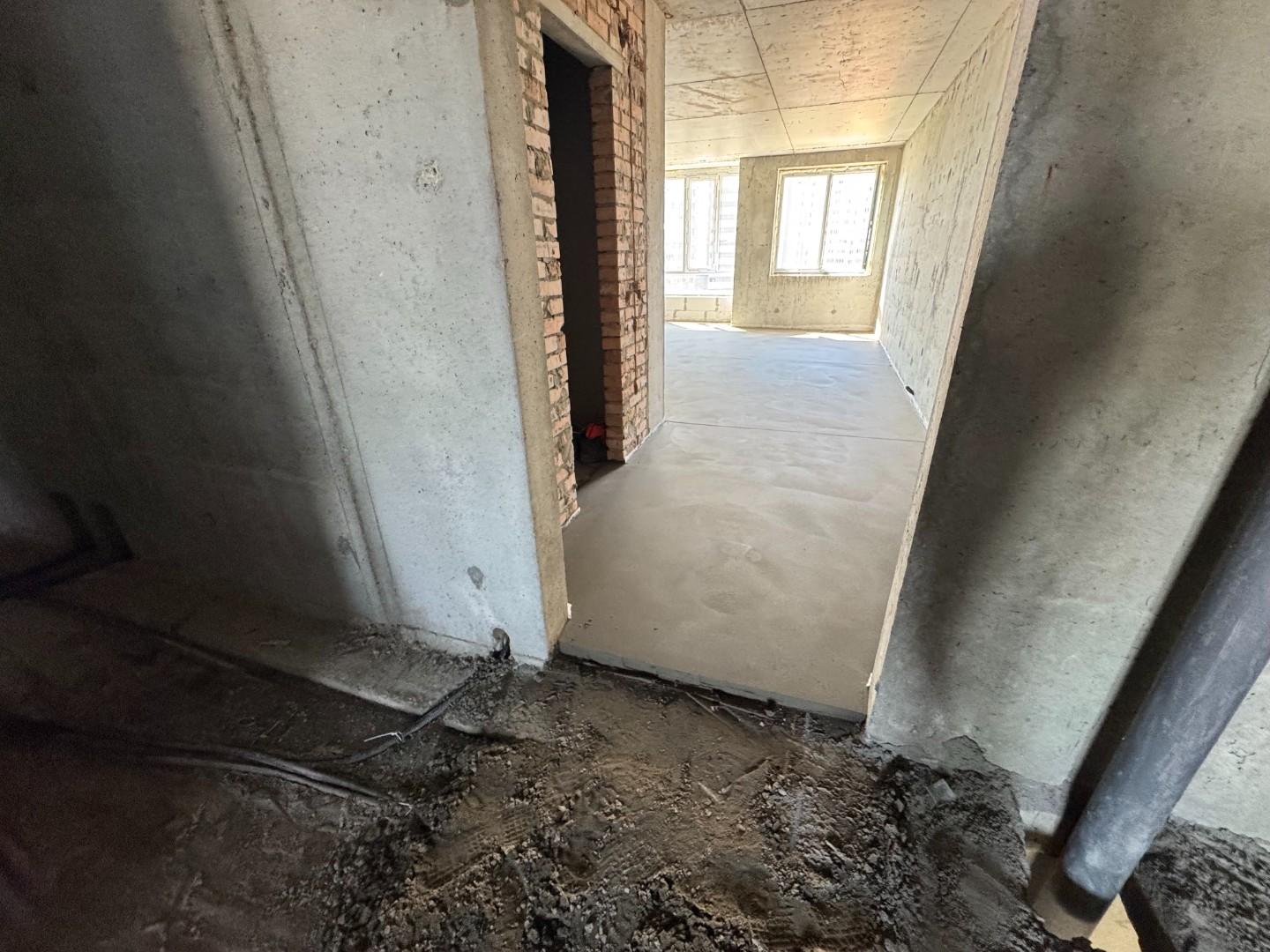

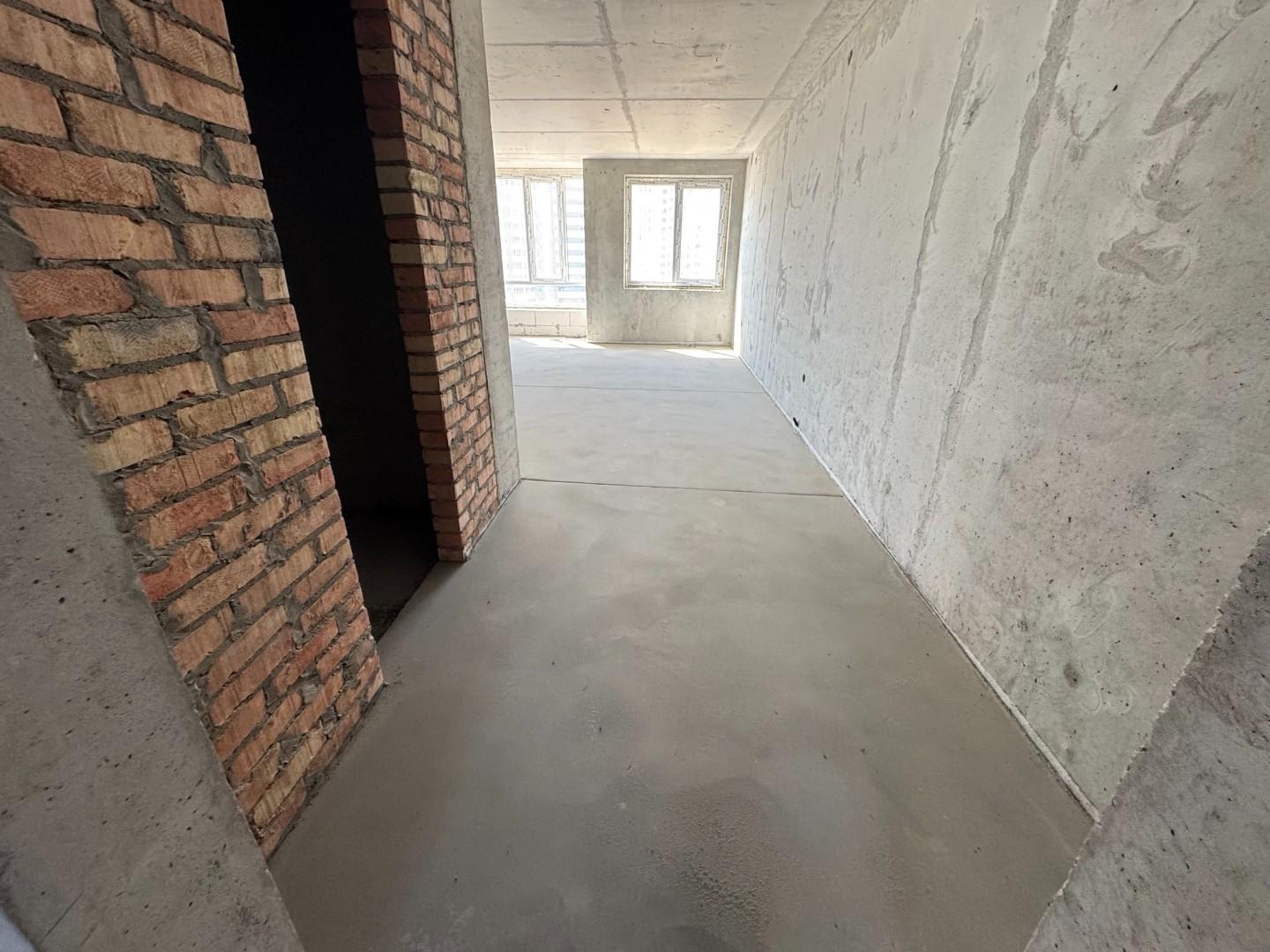

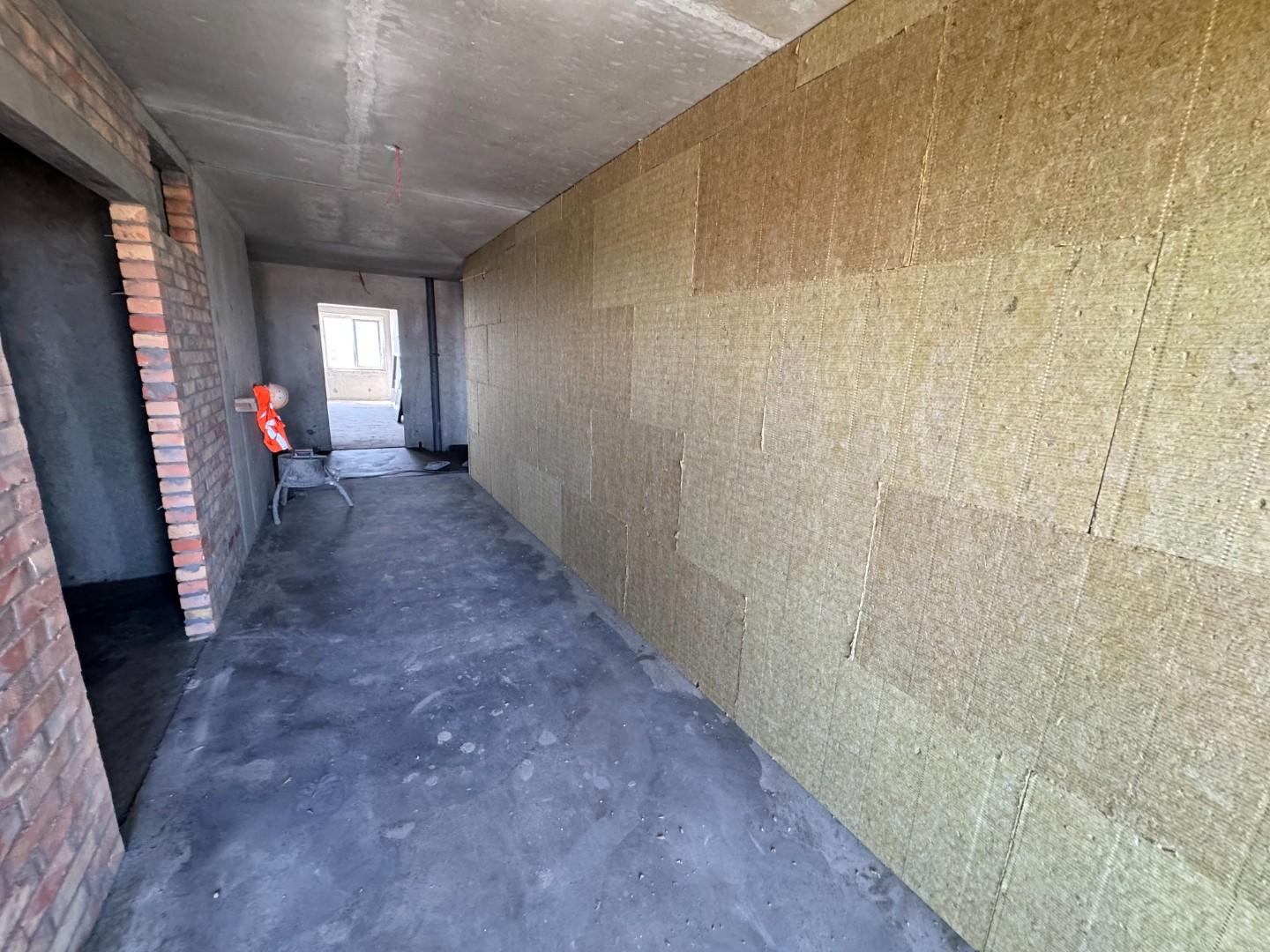

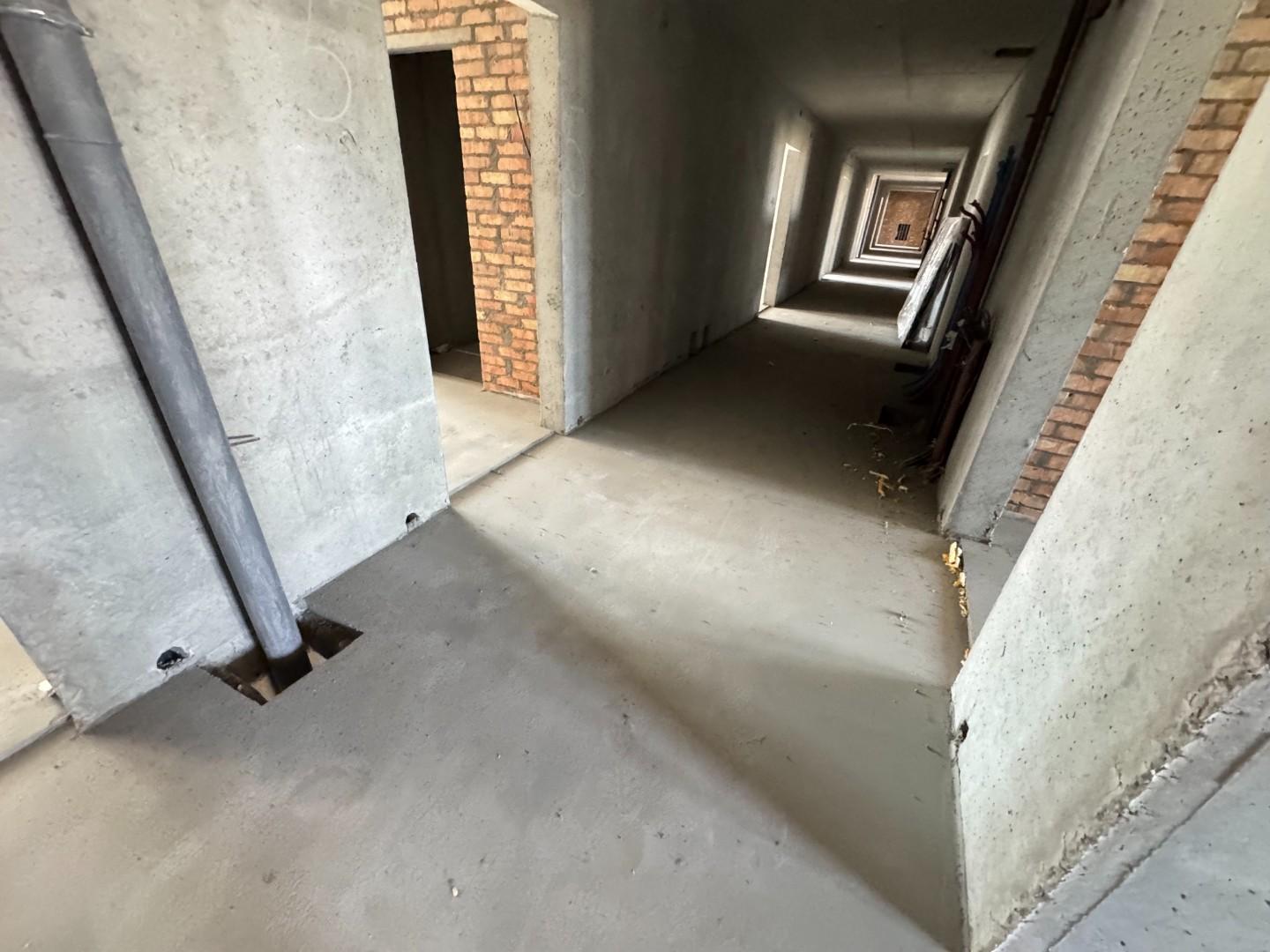

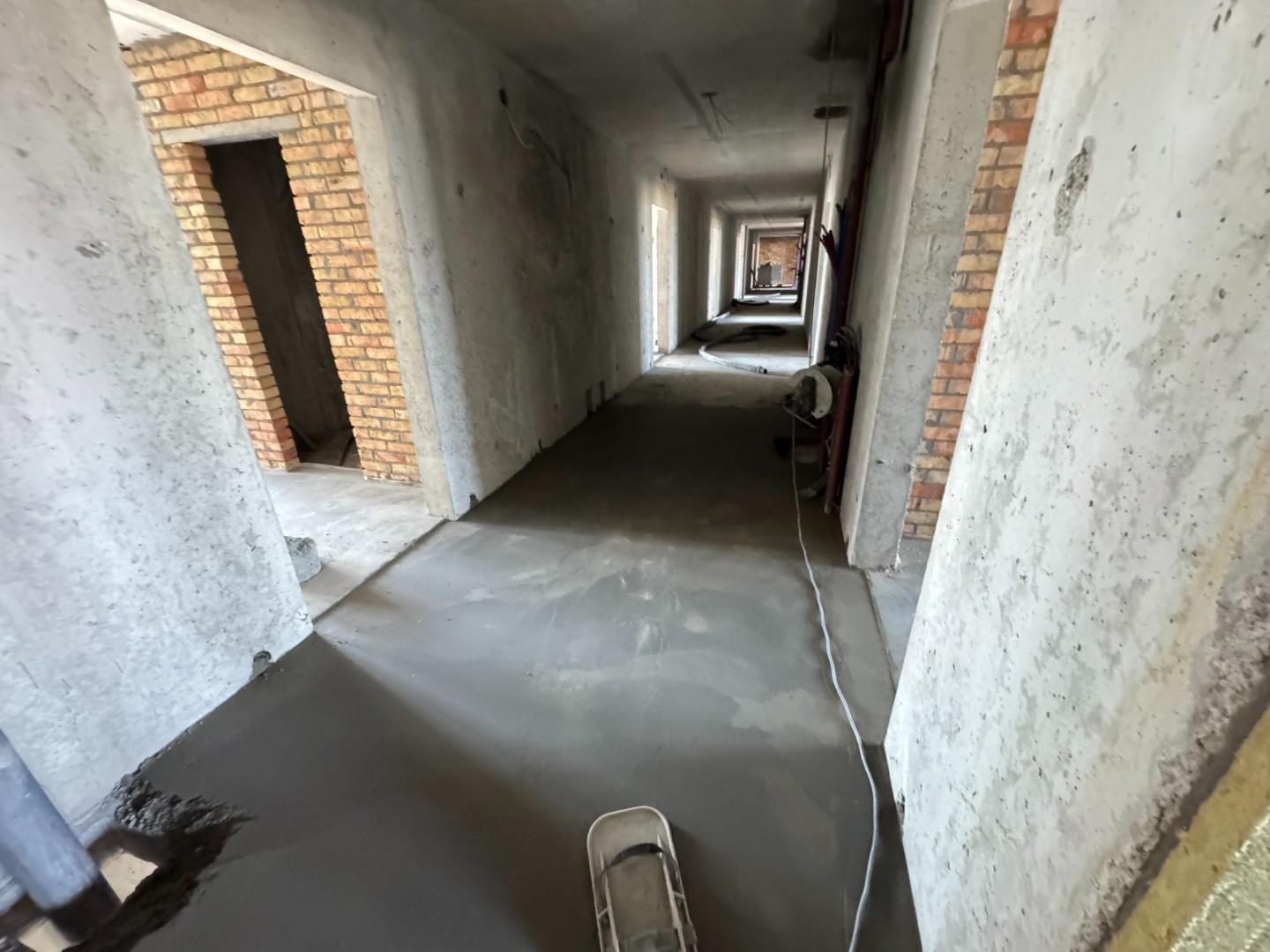

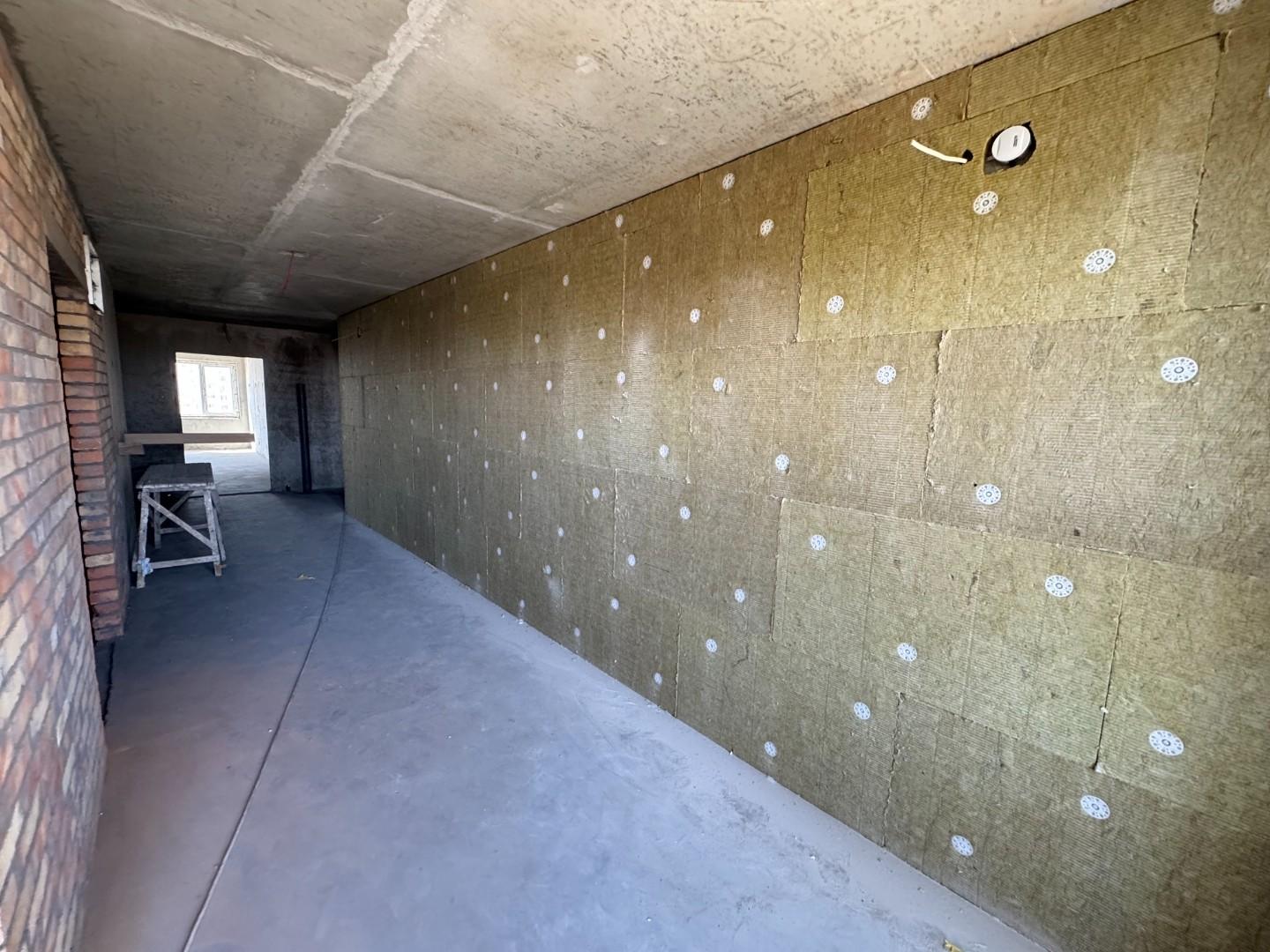

    Стяжка пола - все этажи.
    внутриквартирные перегородки - все этажи,

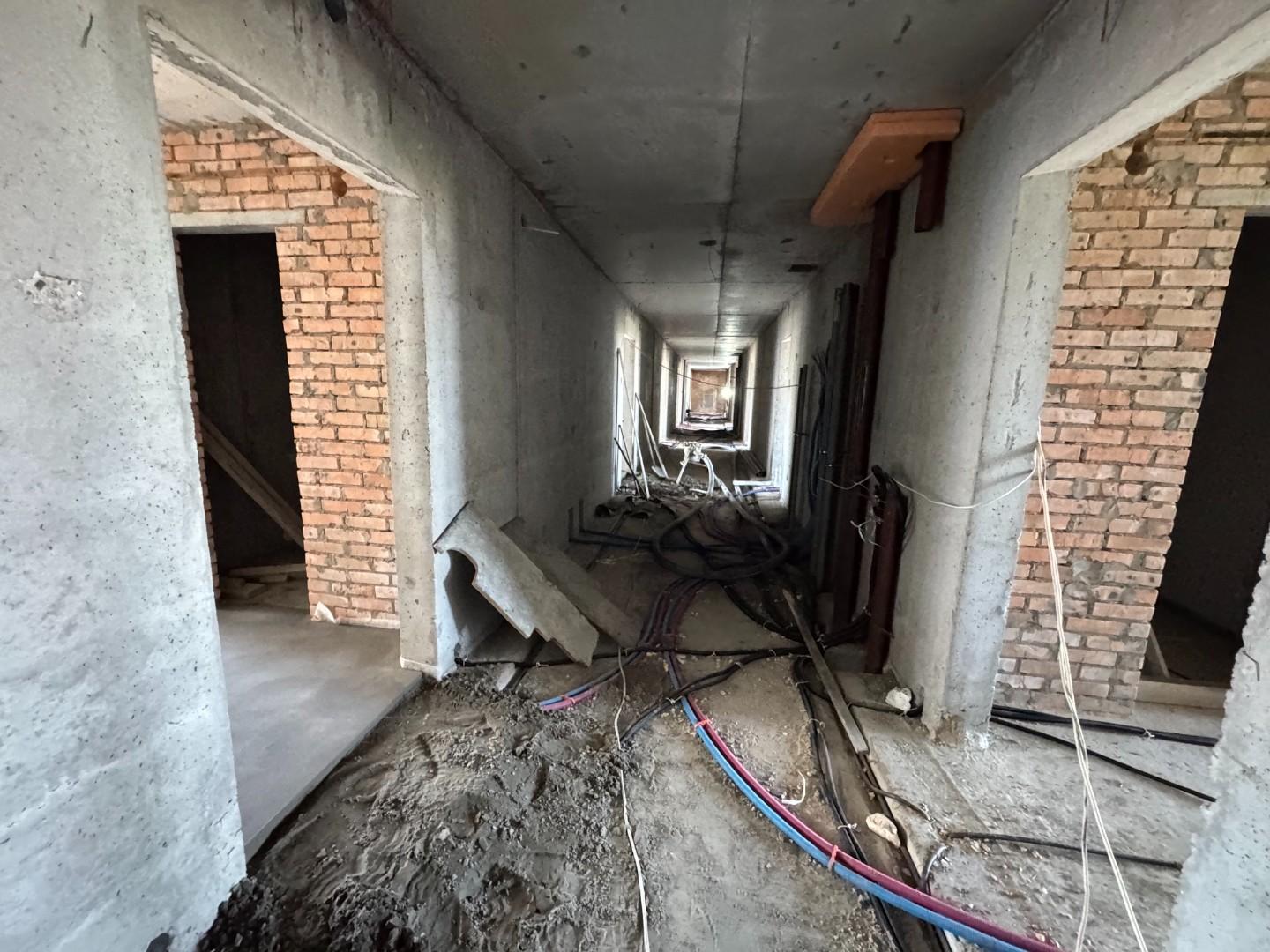

    окна - все этажи. Электрика - все этажи.

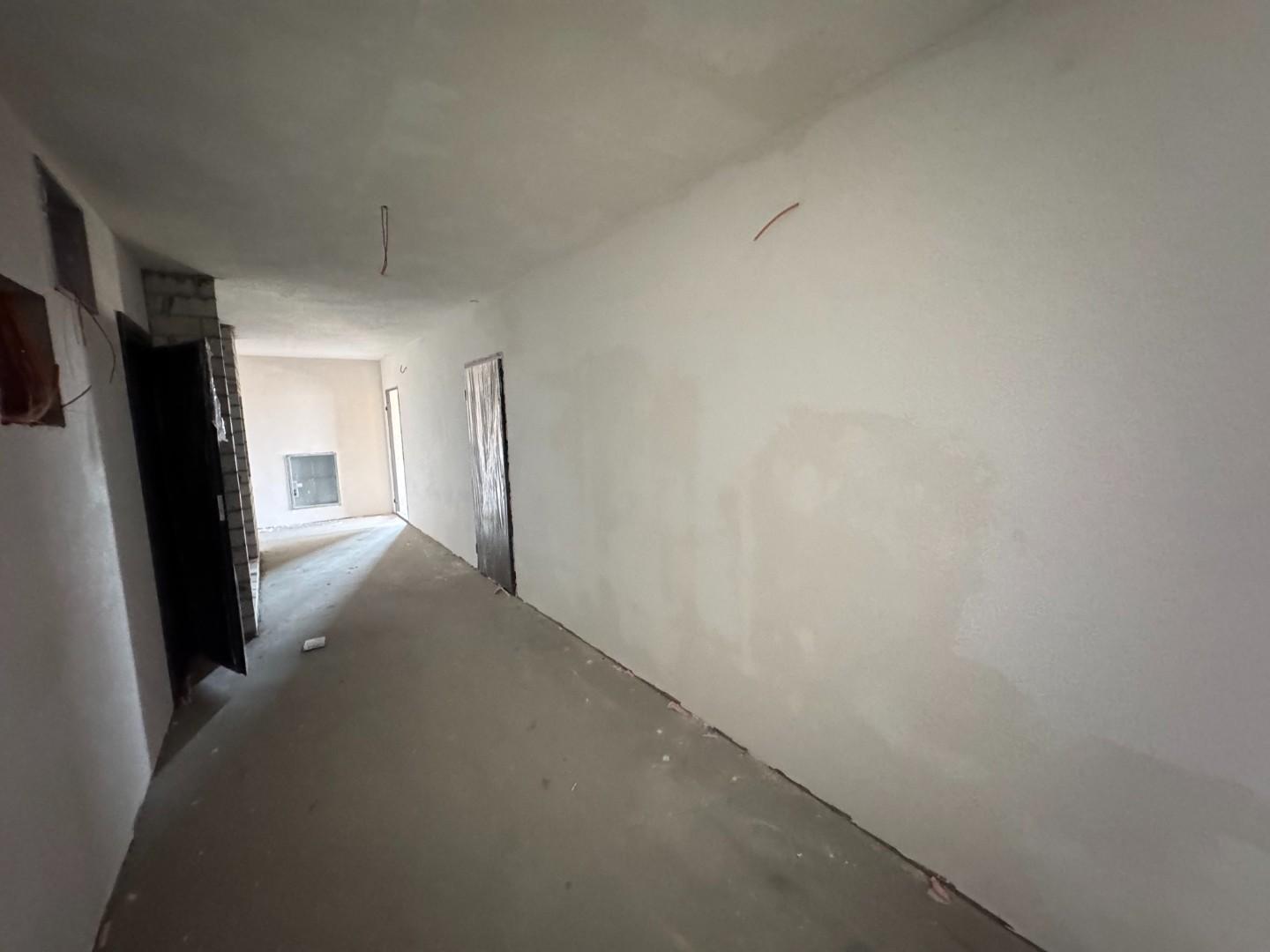

    Шпаклевка - все этажи.

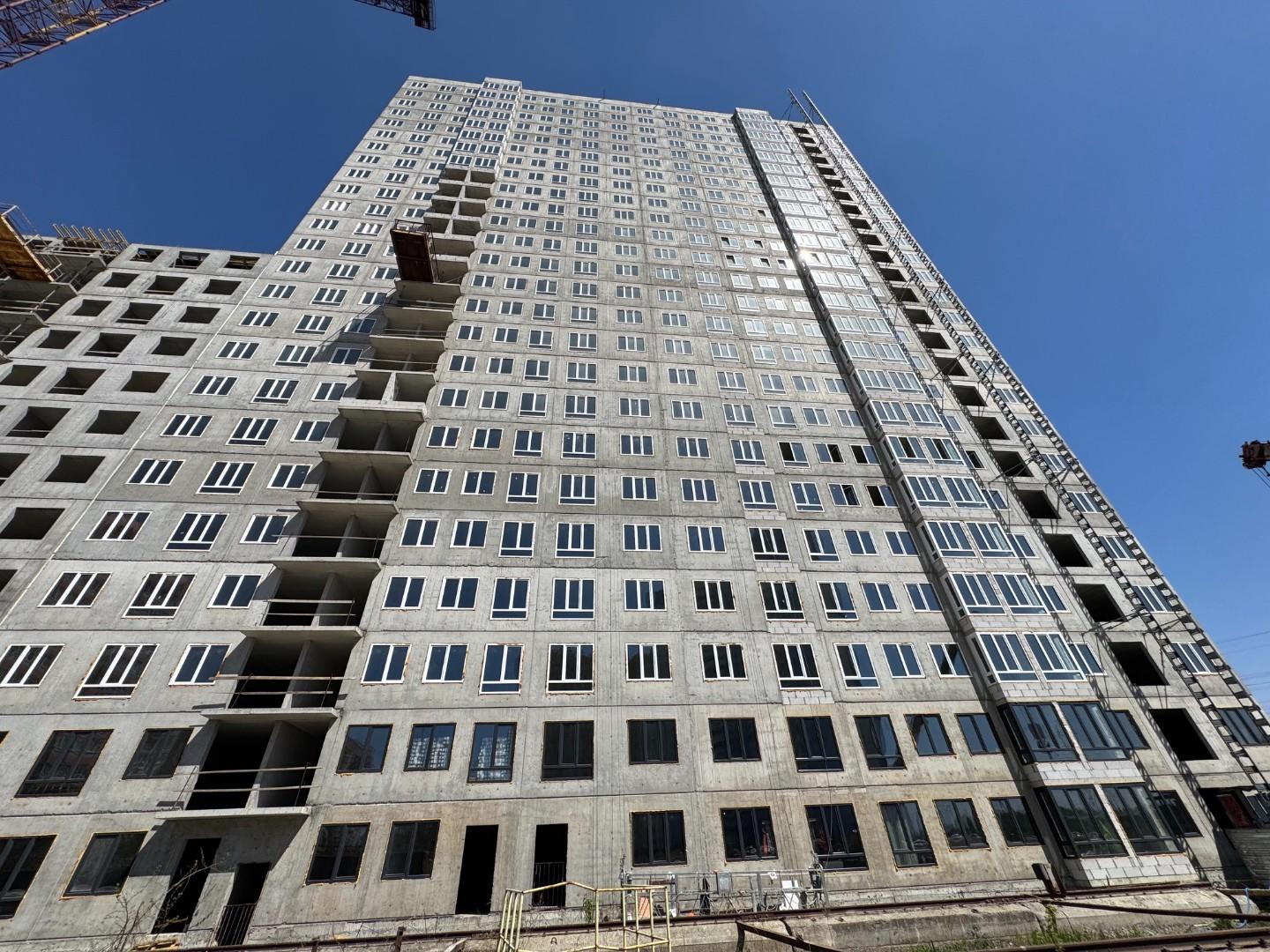

    Смонтировали лифты.

    Квартирные двери - все этажи.

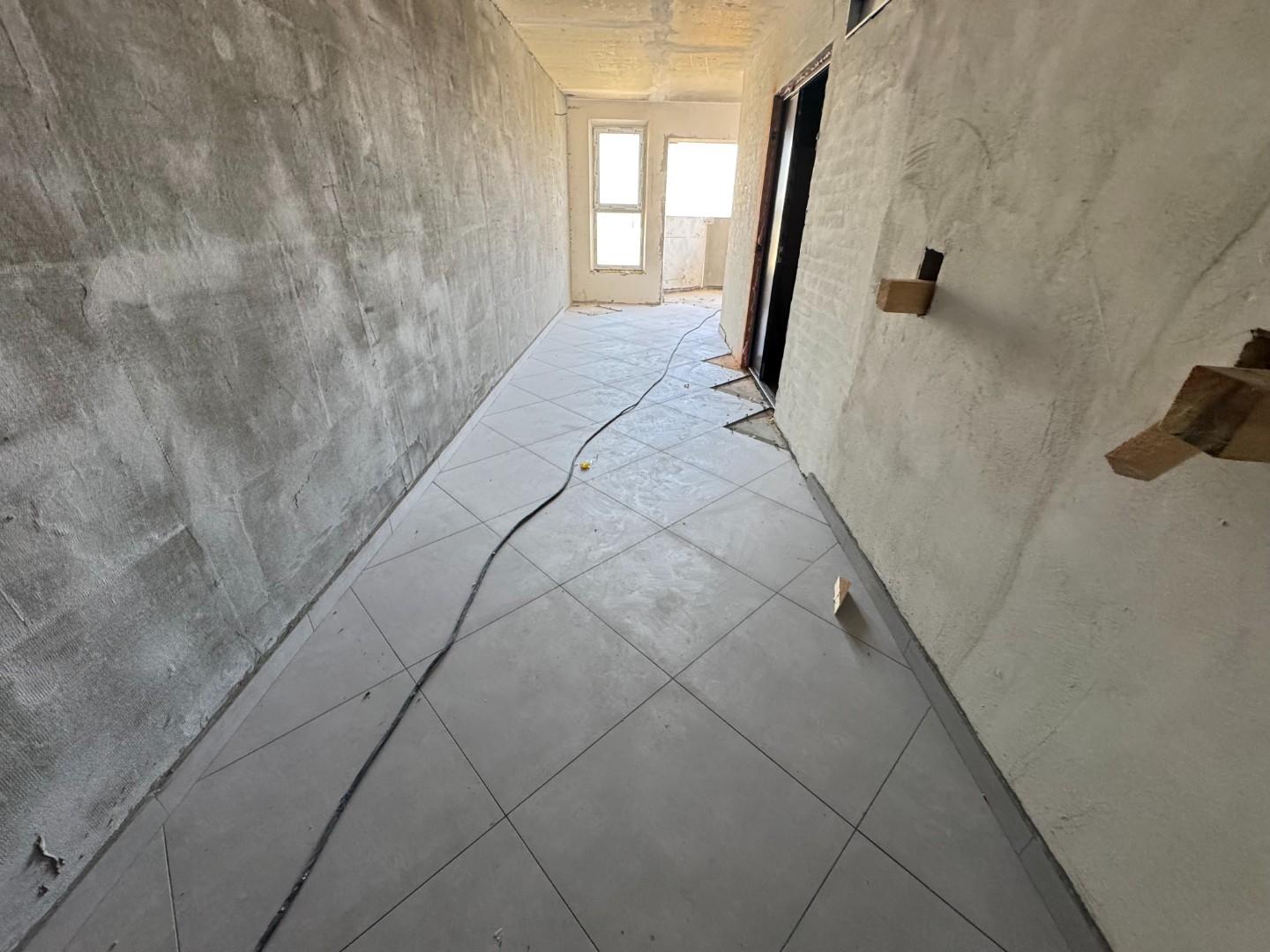

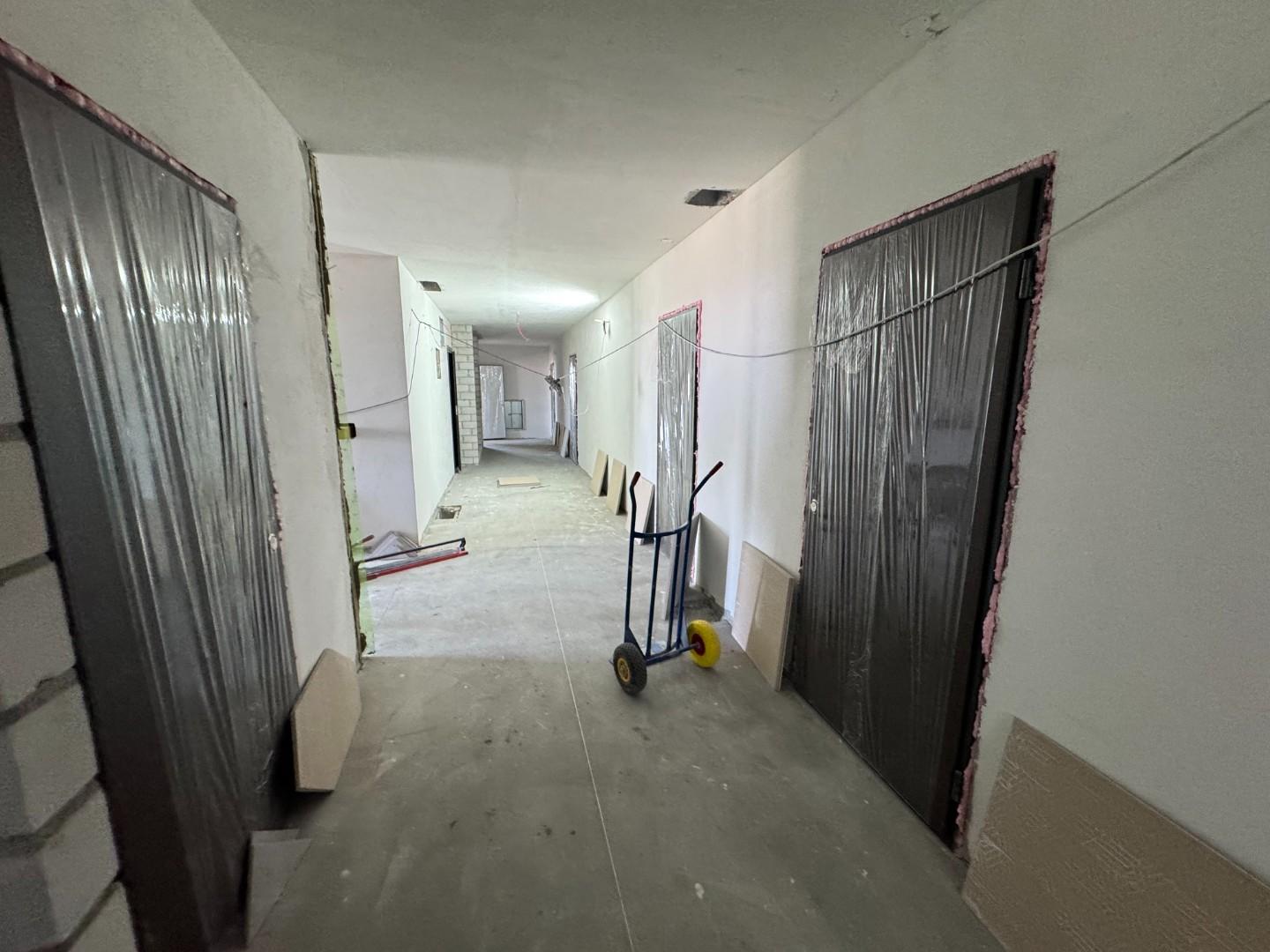

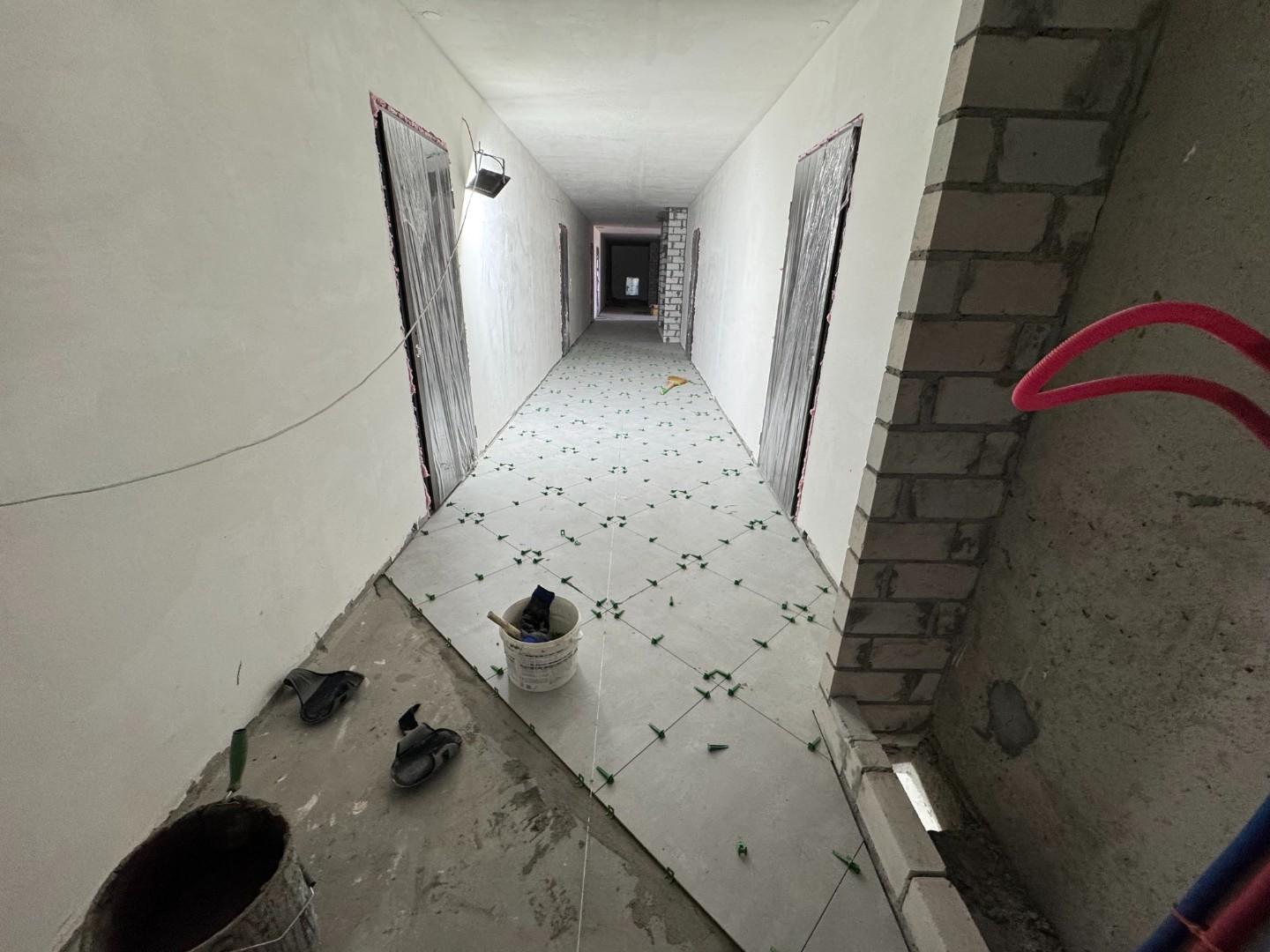

    Плитка в коридорах - все этажи.

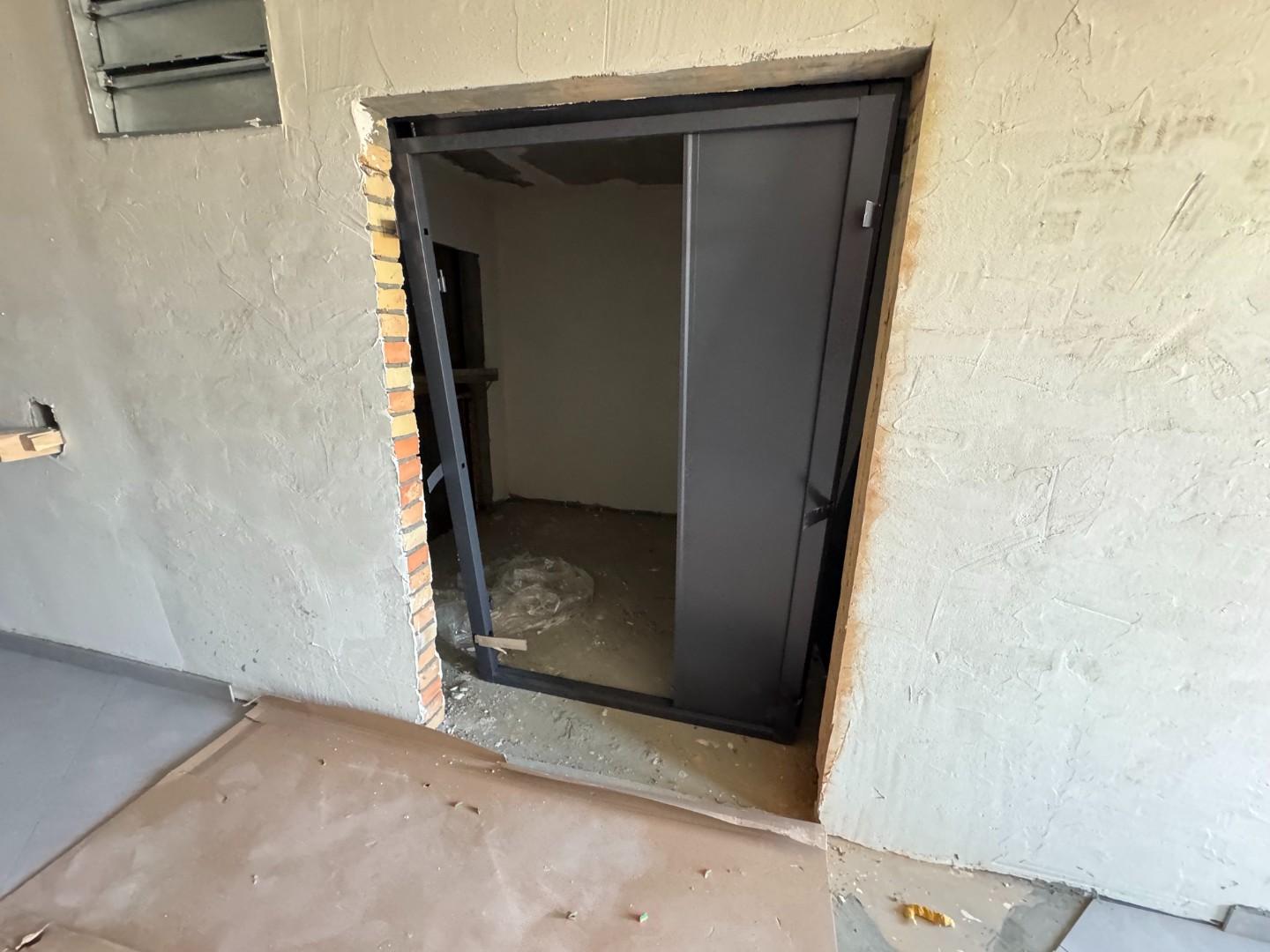

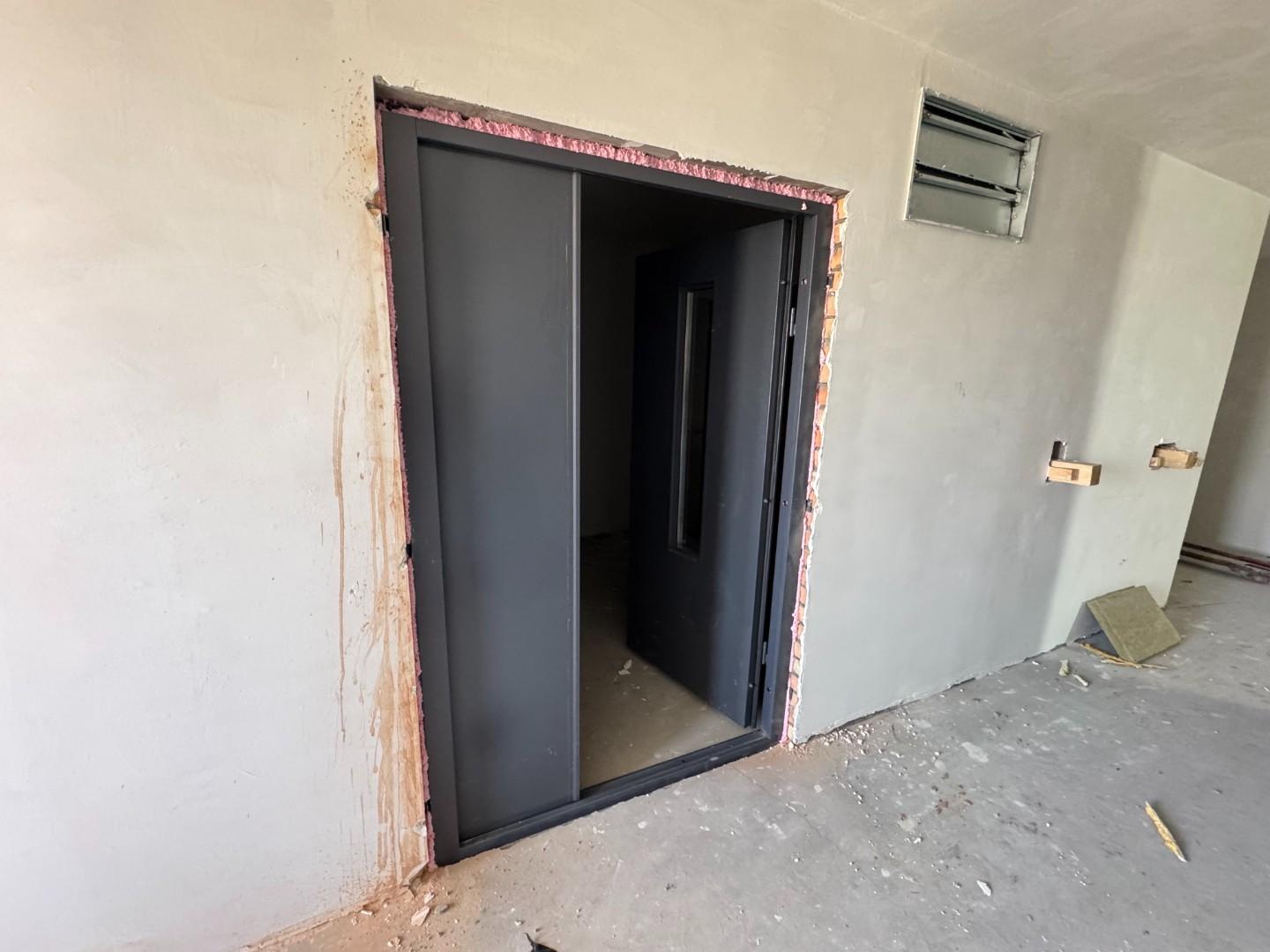

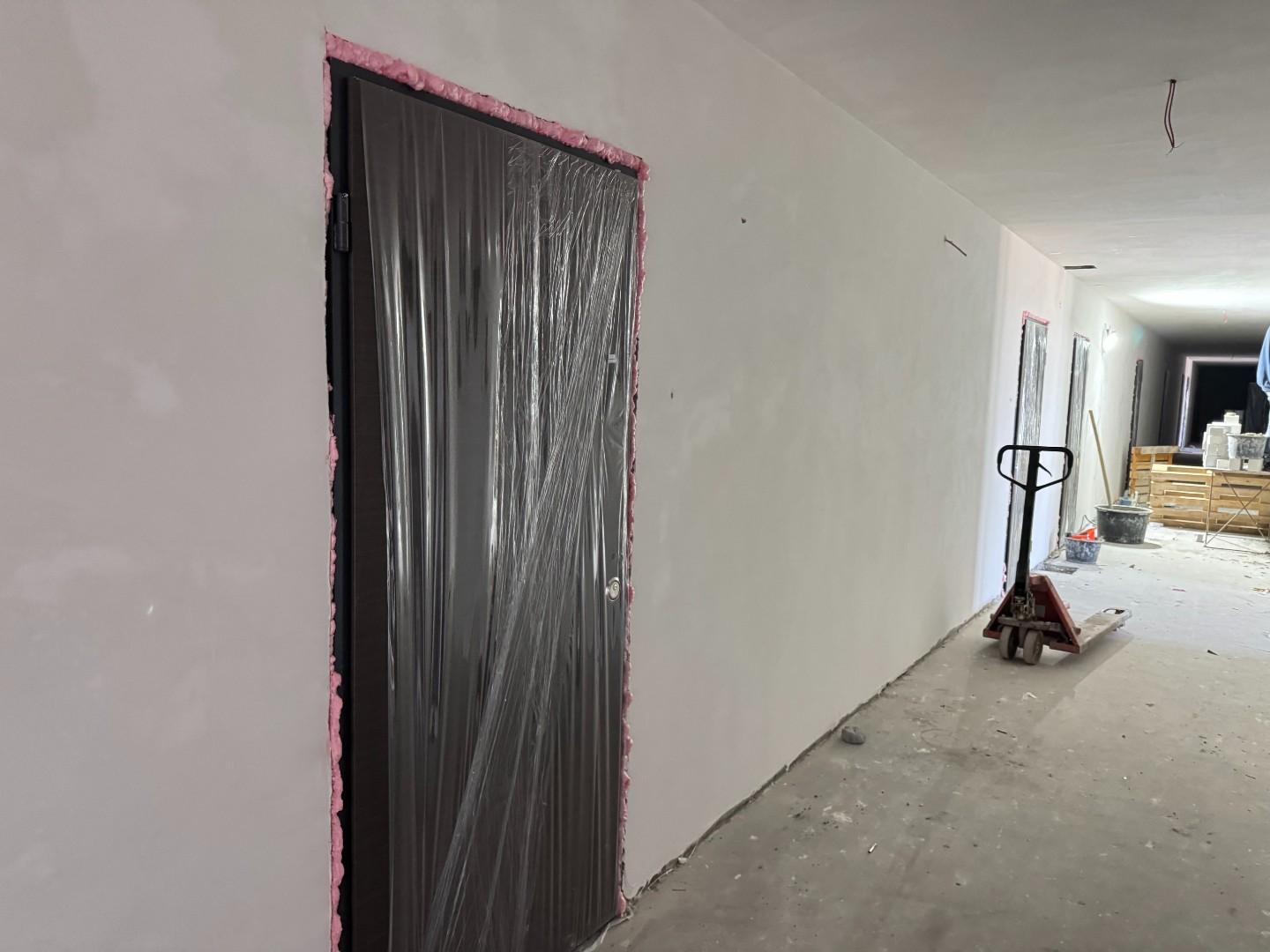

    Входные двери - все этажи.

    Залили фундамент под крыльцо

    Дом 9:

    Коробка готова,
    окна - все этажи, утепляют фасад,
    внутриквартирные перегородки - все этажи,

    Шпаклевка - до 13-го этажа. Пирог крыши - 90% готовности.

    Смонтировали лифты. Стяжка - до 10-го этажа.

    Электрика - все этажи.

    Дом 10:

    Коробка готова, окна - все этажиа,

    внутриквартирные перегородки - до 14-го этажа.

    Пирог крыши - 40% готовности.

    Начали утеплять.

    Дом 11:

    5 этажей



    12
    Ноябрь 2018
  • Октябрь 2018

    Дом 8:

    Утепляют и красят фасад дома. Стяжка пола - все этажи.
    внутриквартирные перегородки - все этажи,
    окна - все этажи. Электрика - все этажи.

    Шпаклевка - все этажи.

    Смонтировали лифты.

    Квартирные двери - все этажи.

    Плитка в коридорах - до 16-го этажа.

    Залили фундамент под крыльцо

     Дом 9:

    Коробка готова,
    окна - все этажи, утепляют фасад,
    внутриквартирные перегородки - все этажи,

    Шпаклевка - до 11-го этажа. Пирог крыши - 90% готовности.

    Монтируют лифты. Стяжка - до 4-го этажа.

    Электрика - все этажи.

    Дом 10:

    Коробка готова, окна - до 16-го этажа,

    внутриквартирные перегородки - до 9-го этажа.

    Пирог крыши - 40% готовности.

    Начали утеплять.

    Дом 11:

    3 этажа

    24
    Октябрь 2018
  • Сентябрь 2018

    Дом 8:

    Утепляют и красят фасад дома. Стяжка пола - все этажи.
    внутриквартирные перегородки - все этажи,
    окна - все этажи. Электрика - все этажи.

    Шпаклевка - до 21-го этажа.

    Монтируют лифты.

    Квартирные двери - до 10-го этажа.

    Плитка в коридорах - до 13-го этажа

     Дом 9:

    Коробка готова,
    окна - все этажи, утепляют фасад,
    внутриквартирные перегородки - все этажи,

    Шпаклевка - до 6-го этажа. Пирог крыши - 80% готовности

    Дом 10:

    Коробка готова, окна - до 14-го этажа,

    внутриквартирные перегородки - до 3-го этажа.

    Дом 11:

    1 этаж

    21
    Сентябрь 2018
  • Август 2018



    Дом 8:

    Утепляют и красят фасад дома. Стяжка пола - до 16-го этажа.
    внутриквартирные перегородки - все этажи,
    окна - все этажи. Электрика - все этажи.

    Шпаклевка - до 20-го этажа.

    Монтируют лифты.

    Квартирные двери - до 9-го этажа.

    Плитка в коридорах - до 12-го этажа

     Дом 9:

    Коробка готова,
    окна - все этажи, утепляют фасад,
    внутриквартирные перегородки - до 21-го этажа,

    Дом 10:

    19 этажей, окна - до 10-го этажа

    Дом 11:

    Залили 1 этаж

    22
    Август 2018
  • Будинок 8.

    Фасад утеплений і пофарбований на 90%

    Стяжка на підлозі залита до 15 поверху

    Шпакльовка стін і стелі до 17 поверху

    Електрокабель розведений до 17 поверху

    Внутрішні перегородки в квартирах - всі поверхи

    Вхідні квартирні двері встановлені до 11-го поверху

    Монтують ліфти



    Будинок 9.

    Коробка збудована - всі поверхи

    Вікна засклили на всіх поверхах

    Внутрішні перегородки - до 16-го поверху

    Електрокабель розведений - до 4-го поверху



    Будинок 10:

    Коробка збудована - 17 поверхів

    Приступили до виконання сантехнічних робіт

    12
    Июль 2018
  • Июнь 2018



    Дом 5:

    Положили чернововй асфальт
    Почтовые ящики - все

    Счетчики воды - все этажи
    Входные двери - все этажи
    Подоконники - все этажи
    Плитка в коридорах - все этажи
    Электрика - все этажи.
    Декоративная штукатурка + покраска до 21-го этажа
    Стяжка пола - все этажи.
    Шпаклевка - все этажи.

    Дом 8:

    Утепляют и красят фасад дома. Стяжка пола - до 10-го этажа.
    внутриквартирные перегородки - все этажи,
    окна - все этажи. Электрика - до 11-го этажа.

    Шпаклевка - до 14-го этажа.

    Работают лифтеры.



    Дом 9:

    Коробка готова,
    окна - до 12-го этажа,
    внутриквартирные перегородки - до 10-го этажа

    Дом 10:

    17 этажей, окна - до 9-го этажа

    Дом 11:

    Залили фундамент

    25
    Июнь 2018
  • Май 2018



    Дом 5:

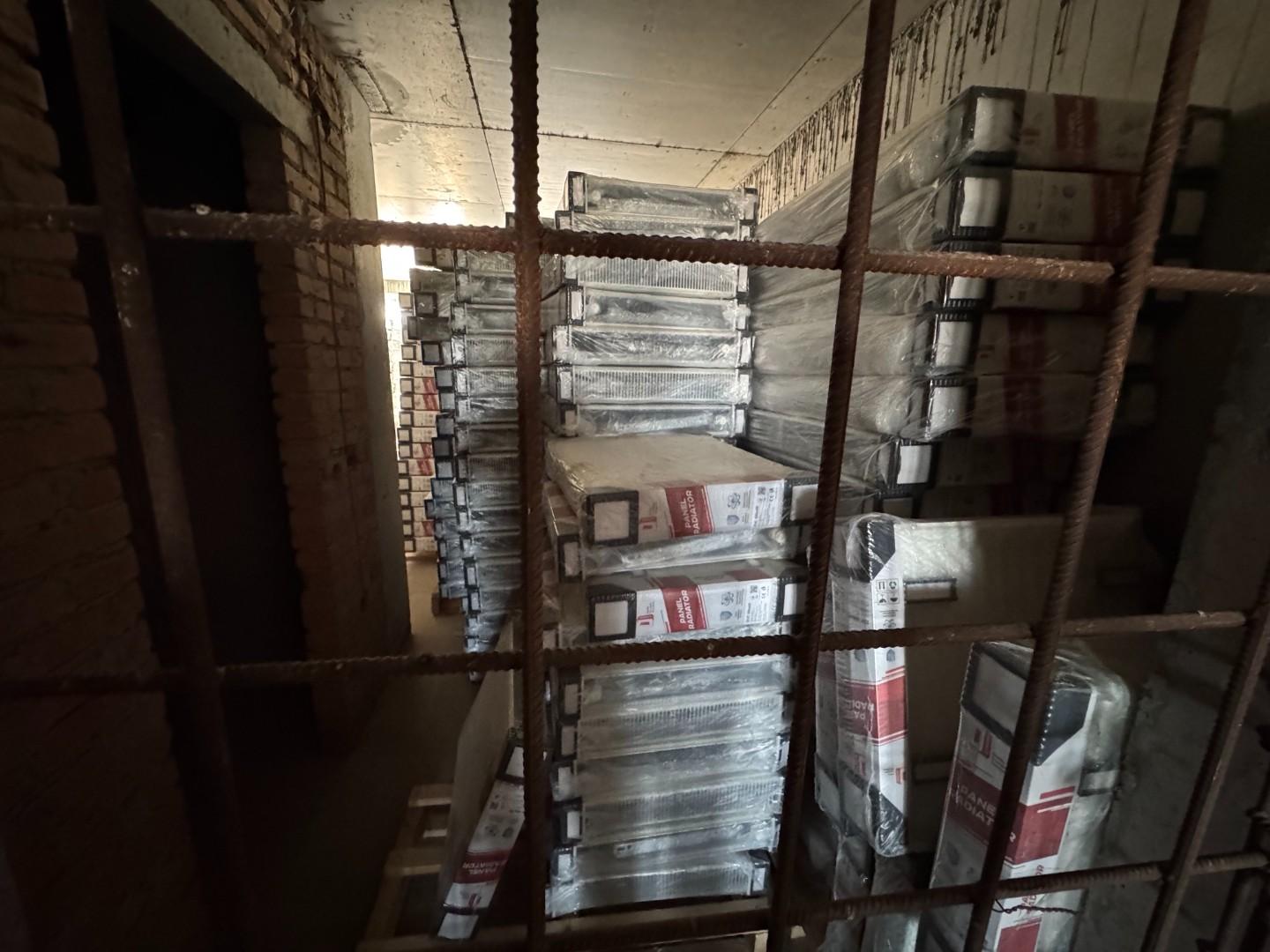

    Батареи - все этажи

    Счетчики воды - до 8-го этажа
    Входные двери - все этажи
    Подоконники - до 12-го этажа.
    Плитка в коридорах - до 17-го этажа.
    Электрика - все этажи.
    Декоративная штукатурка + покраска до 15-го этажа
    Стяжка пола - все этажи.
    Шпаклевка - все этажи.

    Дом 8:

    Коробка готова. Стяжка пола - до 6-го этажа.
    внутриквартирные перегородки - до 20-го этажа,
    окна - все этажи. Электрика - до 8-го этажа.



    Дом 9:

    18 этажей,
    окна - до 5-го этажа,
    внутриквартирные перегородки - до 7-го этажа

    Дом 10:

    17 этажей, окна - до 6-го этажа

    19
    Май 2018
  • Апрель 2018

    Дом 5:

    Батареи - до 20-го этажа
    Входные двери - до 17-го этажа
    Подоконники - до 6-го этажа.
    Плитка в коридорах - до 5-го этажа.
    Электрика - все этажи.
    Декоративная штукатурка + покраска до 10-го этажа
    Стяжка пола - до 21-го этажа.
    Шпаклевка - до 20-го этажа.

    Дом 8:

    Коробка готова. Стяжка пола - до 4-го этажа.
    внутриквартирные перегородки - до 19-го этажа,
    окна - до 20-го этажа. Электрика - до 6-го этажа.



    Дом 9:

    16 этажей,
    окна - до 5-го этажа,
    внутриквартирные перегородки - до 7-го этажа

    Дом 10:

    17 этажей, окна - до 6-го этажа.

    22
    Апрель 2018
  • Март 2018

    Дом 5:

    Батареи - до 8-го этажа
    Входные двери - до 12-го этажа
    Окна - все этажи.
    Внутриквартирные перегородки - все этажи.
    Электрика - до 16-го этажа.
    Работают сантехники.
    Стяжка пола - до 15-го этажа.
    Шпаклевка - до 11-го этажа.

    Дом 8:

    22 этажа
    внутриквартирные перегородки - до 19-го этажа,
    окна - до 13-го этажа

    Дом 9:

    11 этажей,
    окна - до 3-го этажа,
    внутриквартирные перегородки - до 6-го этажа

    Дом 10:

    17 этажей

    18
    Март 2018
  • Февраль 2018

    Дом 5:
    Входные двери - до 12-го этажа Окна - все этажи. Внутриквартирные перегородки - все этажи. Электрика - до 14-го этажа. Работают сантехники. Стяжка пола - до 13-го этажа. Шпаклевка - до 5-го этажа. Дом 8: 21 этаж внутриквартирные перегородки - до 17-го этажа, окна - до 13-го этажа Дом 9: 9 этажей, окна - до 3-го этажа Дом 10: 16 этажей
    12
    Февраль 2018
  • Январь 2018

    Дом 6:

    Выдали ключи под заселение

    Дом 5:

    Окна - все этажи.
    Внутриквартирные перегородки - все этажи.
    Электрика - до 14-го этажа.
    Работают сантехники.
    Стяжка пола - до 13-го этажа.
    Шпаклевка - до 5-го этажа.

    Дом 8:

    19 этажей,
    внутриквартирные перегородки - до 9-го этажа,
    окна - до 4-го этажа

    Дом 9:

    8 этажей

    Дом 10:

    14 этажей

    17
    Январь 2018
  • Декабрь 2017

    Дом 6:

    • Внутриквартирные перегородки - все этажи,
    • Сантехника - все этажи,
    • Электрика - все этажи.
    • Шпаклевка в квартирах - все этажи,
    • шпаклевка лестничного марша - все этажи.
    • Стяжка - все этажи.
    • Плитка в коридорах - все этажи.
    • Входные двери - все этажи.
    • Красят общие коридоры.
    • Включили отопление.
    • Получили Сертификат готовности дома.

    Дом 5:

    • Окна - все этажи.
    • Внутриквартирные перегородки - все этажи.
    • Электрика - до 12-го этажа.
    • Работают сантехники.
    • Утепляют дом.
    • Стяжка пола - до 13-го этажа.
    • Шпаклевка - до 5-го этажа.

    Дом 8:

    • залили 18 этажей,
    • внутриквартирные перегородки - до 5-го этажа.

    Дом 9:

    • 7 этажей

    Дом 10:

    • 13 этажей
    18
    Декабрь 2017
  • Ноябрь 2017

    Дом 6: внутриквартирные перегородки - все этажи, сантехника - все этажи, электрика - все этажи. Шпаклевка в квартирах - все этажи, шпаклевка лестничного марша - все этажи. Стяжка - все этажи. Установили двери лифтов. Положили черновой асфальт . Плитка в коридорах - все этажи. Делают крыльцо. Работают сантехники в подвале. Переставили бетонный забор со стороны детской площадки. Подоконники - 13 этажей. Входные двери - до 10-го этажа. Начали установку радиаторов.

    Дом 5: окна - все этажи. Внутриквартирные перегородки - все этажи. Смонтировали лифты. Электрика - до 10-го этажа. Работают сантехники. Утепляют дом. Делают крыльцо. Стяжка пола - до 9-го этажа.

    Дом 8: 15 этажей

    Дом 9: 3 этажа

    Дом 10: 15 этажей

    21
    Ноябрь 2017
  • Октябрь 2017

    Дом 6: внутриквартирные перегородки - все этажи, сантехника - все этажи, электрика - все этажи. Шпаклевка в квартирах - все этажи, шпаклевка лестничного марша - все этажи. Стяжка - все этажи. Установили двери лифтов. Положили черновой асфальт . Плитка в коридорах - до 19 этажа. Делают крыльцо. Работают сантехники в подвале.

    Дом 5: Окна - все этажи. Внутриквартирные перегородки - все этажи. Монтируют лифты. Электрика - до 6-го этажа. Работают сантехники. Утепляют дом. Разобрали башенный кран. Делают крыльцо. Стяжка пола - до 4-го этажа. Сделали разметку под асфальтирование.

    Дом 8: 11 этажей

    Дом 9: заканчивают монтаж башенного крана

    Дом 10: 11 этажей

    41
    Октябрь 2017
  •  Сентябрь 2017

    Дом 6: внутриквартирные перегородки - все этажи, сантехника - все этажи, электрика - все этажи. Шпаклевка в квартирах - все этажи, шпаклюют лестничный марш. Стяжка - 19 этажей. Смотировали кабины лифтов, ставят двери. Фасад дома - 95% готовности. Начали благоустройство придомовой территории, готовят под асфальтрование . Плитка в коридорах - 13 этажей.

    Дом 5: Окна - все этажи. Внутриквартирные перегородки - 2-22 этажи. Монтируют лифты. Работают электрики. Работают сантехники. Шпаклевка 2-5 этажи, Начали утепление. Приступили к демонтажу башенного крана.

    Дом 8: 8 этажей

    Дом 9: идет подготовка к монтажу башенного крана

    Дом 10: 8 этажей



    27
    Сентябрь 2017
  •  Август 2017

    Дом 6: внутриквартирные перегородки - все этажи, сантехника - все этажи, электрика - все этажи. Шпаклевка - до 21-го этажа. Стяжка - 14 этажей. Монтируют лифты. Фасад дома - 85% готовности. Заканчивают входную группу в дом. Плитка в коридорах - 6 этажей. Подоконники и отливы - 50% готовности.
    Дом 5: Застеклили окна - все этажи. Внутриквартирные перегородки - 16 этажей. Монтируют лифты. Электрика - 3, 4, 5 этажи. Приступили к работам сантехники.

    Дом 8: 4 этажа

    Дом 9: залили подвал

    Дом 10: 4 этажа

    Торговый Центр: залили все этажи

    Оборудовали детскую площадку между 7-м и 4-м домами.



    44
    Август 2017
  • Июль 2017

    Дом 7: выдали ключи под заселение, положили чистовой асфальт.
    Дом 6: внутриквартирные перегородки - все этажи, сантехника - до 18-го этажа, электрики - все этажи. Шпаклевка - до 17-го этажа. Стяжка - 10 этажей. Монтируют лифты. Утепляют.  Начаты работы по входной группе в дом.
    Дом 5: выполнили стяжку кровли. Застеклили окна - 17 этажей. Внутриквартирные перегородки - 11 этажей. Лифты: приступили к сборке.
    Дом 8: залили 1-й этаж.



    25
    Июль 2017
  • Май 2017

    Дом 7: внутриквартирные перегородки - все этажи, разводка электрики - все этажи, сантехника - все этажи, стяжка - все этажи, шпаклевка - все этажи. Плитка в коридорах до 17-го этажа, начали благоустройство возле дома. Ставят подоконники. Входные двери - до 9-го этажа. Начали ставить батареи.

    Дом 6: сделали "пирог" крыши, разобрали кран, внутриквартирные перегородки - все этажи, сантехника - до 2-го этажа, электрики - все этажи. Утепляют дом. Шпаклевка - до 3-го этажа

    Дом 5: залили 21 этаж. Застеклили окна - 4 этажа.

    Дом 8: залили ростверк.
    15
    Май 2017
  • Апрель 2017

    Дом 1: выдали ключи под заселение, выдали документы, кладут чистовой асфальт.

    Дом 7: внутриквартирные перегородки - все этажи, разводка электрики - все этажи, лифты: проводят пусконаладочные работы, сантехника до 20-го этажа, стяжка до 17-го этажа. Шпаклевка до 21-го этажа. Плитка в коридорах до 12-го этажа.

    Дом 6: делают "пирог" крыши, внутриквартирные перегородки: до 17-го этажа. Застеклили окна - все этажи. Работают сантехники(по общим коммуникациям). Электрики - до 18-го этажа. Утепляют дом.

    Дом 5: залили 18 этажей. Застеклили окна - 2 и 3 этажи.

    Дом 8: подготовка под ростверк

    Дом 9: залили сваи

    Торговый Центр: заливают монолит

    23
    Апрель 2017
  • Март 2017

    Дом 7: Подключили наружные сети: вода, канализация, теплотрасса. Внутриквартирные перегородки - все этажи, разводка электрики - все этажи, лифты: проводят пусконаладочные работы, сантехника до 18-го этажа, стяжка до 12-го этажа. Шпаклевка до 18-го этажа. Плитка в коридорах с 2-го по 9-й этаж.

    Дом 6: заливают парапет крыши, внутриквартирные перегородки: до 16-го этажа. Застеклили окна до 17-го этажа. Работают сантехники(по общим коммуникациям). Электрики - до 10-го этажа. Начали утеплять дом

    Дом 5: залили 16 этажей

    Дом 8: подготовка под ростверк

    Дом 9: залили сваи

    Торговый Центр: заливают монолит

    26
    Март 2017
  • Февраль 2017

    Дом 7: Подключают наружные сети: вода, канализация, теплотрасса. Внутриквартирные перегородки - все этажи, разводка электрики до 21-го этажа, смонтировали кабины лифтов, сантехника до 10-го этажа, стяжка до 7-го этажа. Шпаклевка до 14-го этажа. Зашли отделочники(маляра, штукатуры) и рабочие по заливке стяжки пола.


    Дом 6: залили 21 этаж, внутриквартирные перегородки: до 10-го этажа. Застеклили окна до 9-го этажа. Работают сантехники(по общим коммуникациям).

    Дом 5: перекрывают 12 этаж

    Дом 8: залили сваи

    Дом 9: вырыли котлован, заливают сваи

    Дом 10: вырыли котлован

    Торговый Центр: заливают первый этаж
    30
    Февраль 2017
  • Январь 2017

    Дом 7: Внутриквартирные перегородки - все этажи, разводка электрики до 17-го этажа, смонтировали кабины лифтов, сантехника до 10-го этажа, стяжка до 7-го этажа. Шпаклевка до 14-го этажа. Работают сантеники в подвале. Делают разводку магистральных труб.

    Дом 6: залили 19 этажей, внутриквартирные перегородки: до 6-го этажа, начали стеклить окна, работают сантехники.


    Дом 5: ставят опалубку на 11 этаж

    Дом 8: заливают сваи

    Перекрыли подвал Торгового Центра
    24
    Январь 2017
  • Июнь 2017

    Дом 7: внутриквартирные перегородки - все этажи, разводка электрики - все этажи, сантехника - все этажи, стяжка - все этажи, шпаклевка - все этажи. Плитка в коридорах - все этажи. Делают благоустройство возле дома. Укладывают асфальт. Батареи - до 18 этажа. Входные двери - все этажи. Подоконники - все этажи. Устанавливают розетки, счетчики. Красят коридоры. Готовят дом к заселению.


    Дом 6: внутриквартирные перегородки - все этажи, сантехника - до 12-го этажа, электрики - все этажи. Возобновили утепление дома. Шпаклевка - до 14-го этажа. Стяжка - 7 этажей. Лифты: приступили к сборке.

    Дом 5: залили всю коробку дома. Застеклили окна - 9 этажей. Внутриквартирные перегородки - 7 этажей.

    38
    Июнь 2017
  • Декабрь 2016

    Дом 1: получен сертификат о Сдаче дома.

    Дом 7: Внутриквартирные перегородки - все этажи, разводка электрики до 17-го этажа, монтируют лифты, сантехника до 10-го этажа, стяжка до 7-го этажа. Шпаклевка до 14-го этажа.

    Дом 6: 18 этажей, внутриквартирные перегородки: 4 этажа


    Дом 5: залили 9-ть этажей

    Дом 8: заливают свои.
    16
    Декабрь 2016
  • Ноябрь 2016

    Дом 1: Начались осмотры квартир. Стяжка - все этажи, шпаклевка - все этажи. Разводка электрики - все этажи, разводка сантехники - все этажи. Входные двери в квартиры - все этажи, Плитка в коридорах все этажи. Положили асфальт перед домом. Батареи - все этажи. Ставят счетчики.

    Дом 7: Внутриквартирные перегородки - все этажи, разводка электрики до 15-го этажа, монтируют лифты, сантехника до 7-го этажа, делают крыльцо, стяжку залили до 7-го этажа. Шпаклевка до 12-го этажа.

    Дом 6: 17 этажей, внутриквартирные перегородки: 2-й и 3-й этажи

    Дом 5: залили 7-й этаж

    Дом 8: вырыли котлован

    17
    Ноябрь 2016
  • Октябрь 2016

    Дом 1: смонтировали лифты, стяжка - все этажи, шпаклевка - все этажи. Разводка электрики - все этажи, разводка сантехники - все этажи. Входные двери в квартиры - до 12-го этажа, Плитка в коридорах все этажи. Заканчивают крыльцо дома. Разобрали кран. Благоустраивают территорию. Батареи до 12-го этажа.

    Дом 7: Утепляют и красят. Внутриквартирные перегородки - все этажи, разводка электрики до 11-го этажа, монтируют лифты, сантехника до 5-го этажа, залили фундамент под крыльцо, Стяжку залили до 5-го этажа. Шпаклевка 2-5 этажи.


    Дом 6: залили 16 этаж

    Дом 5: 5 этажей

    27
    Октябрь 2016
  • Сентябрь 2016

    Дом 1: смонтировали лифты, стяжка - все этажи, шпаклевка - все этажи. Разводка электрики - все этажи, разводка сантехники - все этажи. Входные двери в квартиры - до 12-го этажа, Плитка в коридорах до 10-го этажа. Залили фундамент под пандус.

    Дом 7: внутриквартирные перегородки до 18-го этажа, разводка электрики до 10-го этажа, монтируют лифты, сантехника до 4-го этажа, продолжаем етеплять и красить дом

    Дом 6: залили 14 этажей

    Дом 5: перекрывают 2-ой этаж

    30
    Сентябрь 2016
  • Август 2016

    Дом 1: заканчивают монтировать лифты, стяжка до 15-го этажа, пошпаклевали стены все этажи кроме 1-го и 22-го. Разводка электрики - все этажи, разводка сантехники - до 16-го этажа.

    Дом 7: внутриквартирные перегородки до 14-го этажа, разводка электрики до 6-го этажа, застеклили окна - все этажи. Начали утеплять дом и монтировать лифты.

    Дом 6: залили 10 этажей

    Дом 5: залили подвал

    Заливаем фундамент Торгового Центра.

    18
    Август 2016
  • Июль 2016

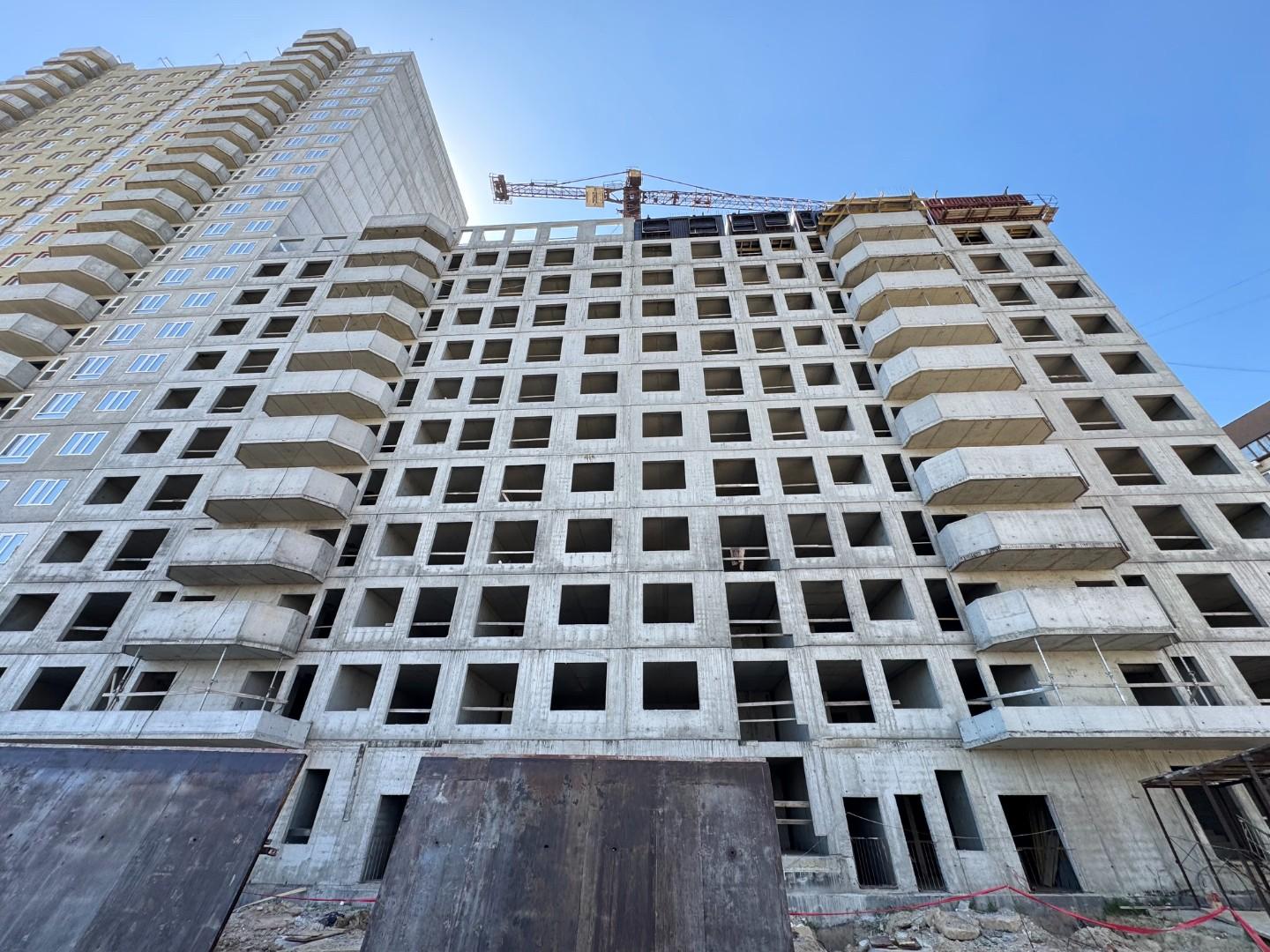

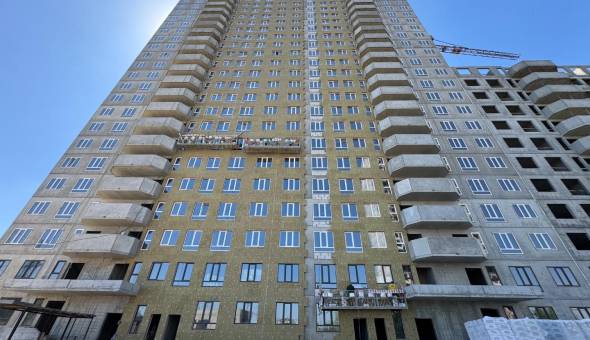

    Дом 1: стяжка пола до 9-го этажа, монтируют лифты, пошпаклевали стены до 18-го этажа. Разводка электрики - все этажи, разводка сантехники - до 10-го этажа.

    Дом 7: залили все этажи, внутриквартирные перегородки до 9-го этажа, разводка электрики до 5-го этажа, застеклили окна до 10-го этажа.

    Дом 6: залили 7-ой этаж.

    Дом 5: залили ростверк.

    Заканчивают рыть котлован под Торговый Центр. Поставили опоры уличного освещения.

    15
    Июль 2016
  • Июнь 2016

    Дом 1: монтируют лифты, начали заливать стяжку, пошпаклевали стены до 7-го этажа. Разводка электрики - все этажи, разводка сантехники - до 4-го этажа. Заканчивают утеплять дом.

    Дом 7: заливают 18-й этаж. Начали монтировать внутриквартирные перегородки.

    Дом 6: залили 4 этажа

    Продолжаем благоустройство, привезли мусорные контейнера. Сняли кран с дома № 1. Начали рыть котлован под Торговый Центр.

    29
    Июнь 2016
  • Май 2016

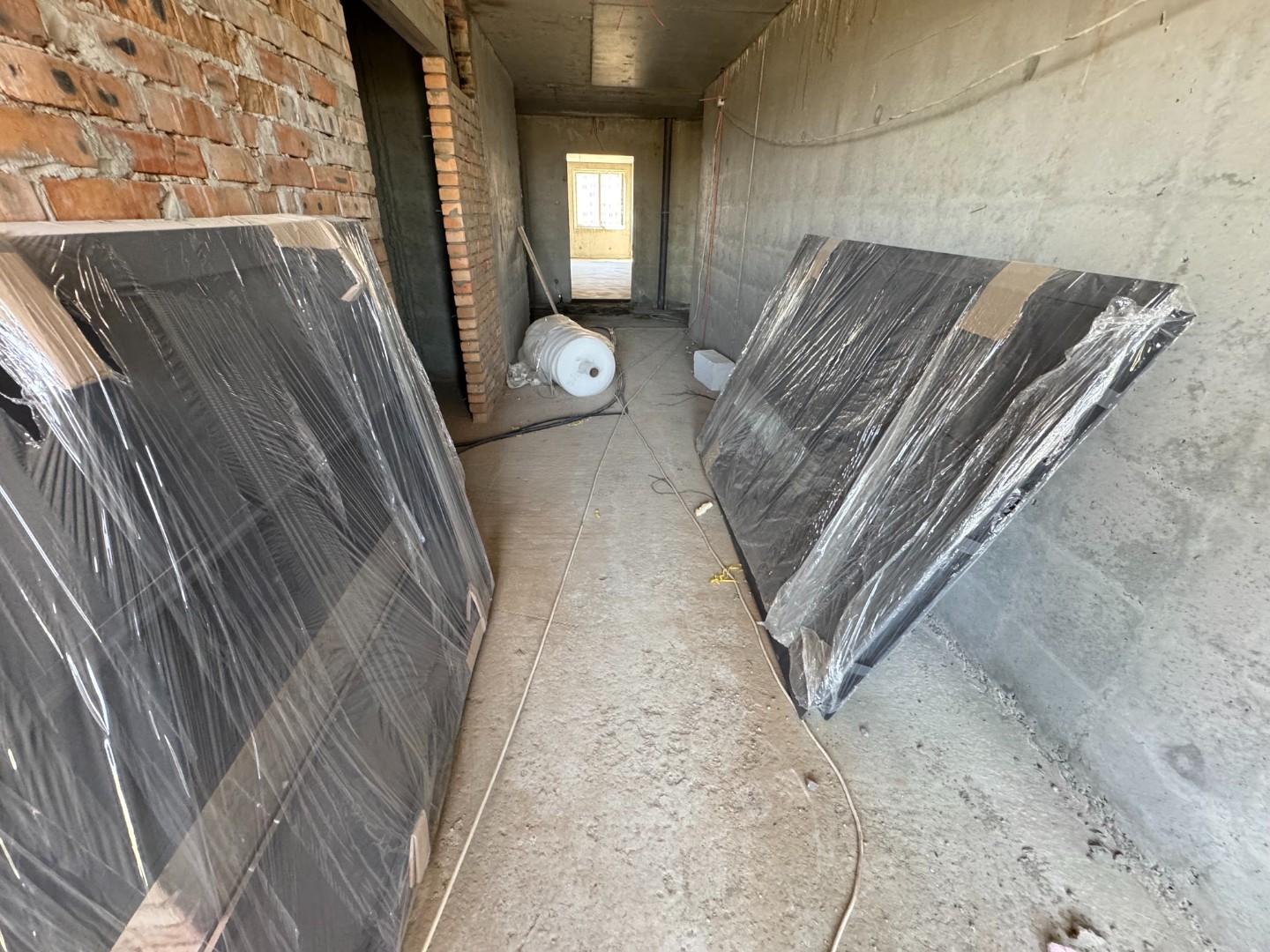

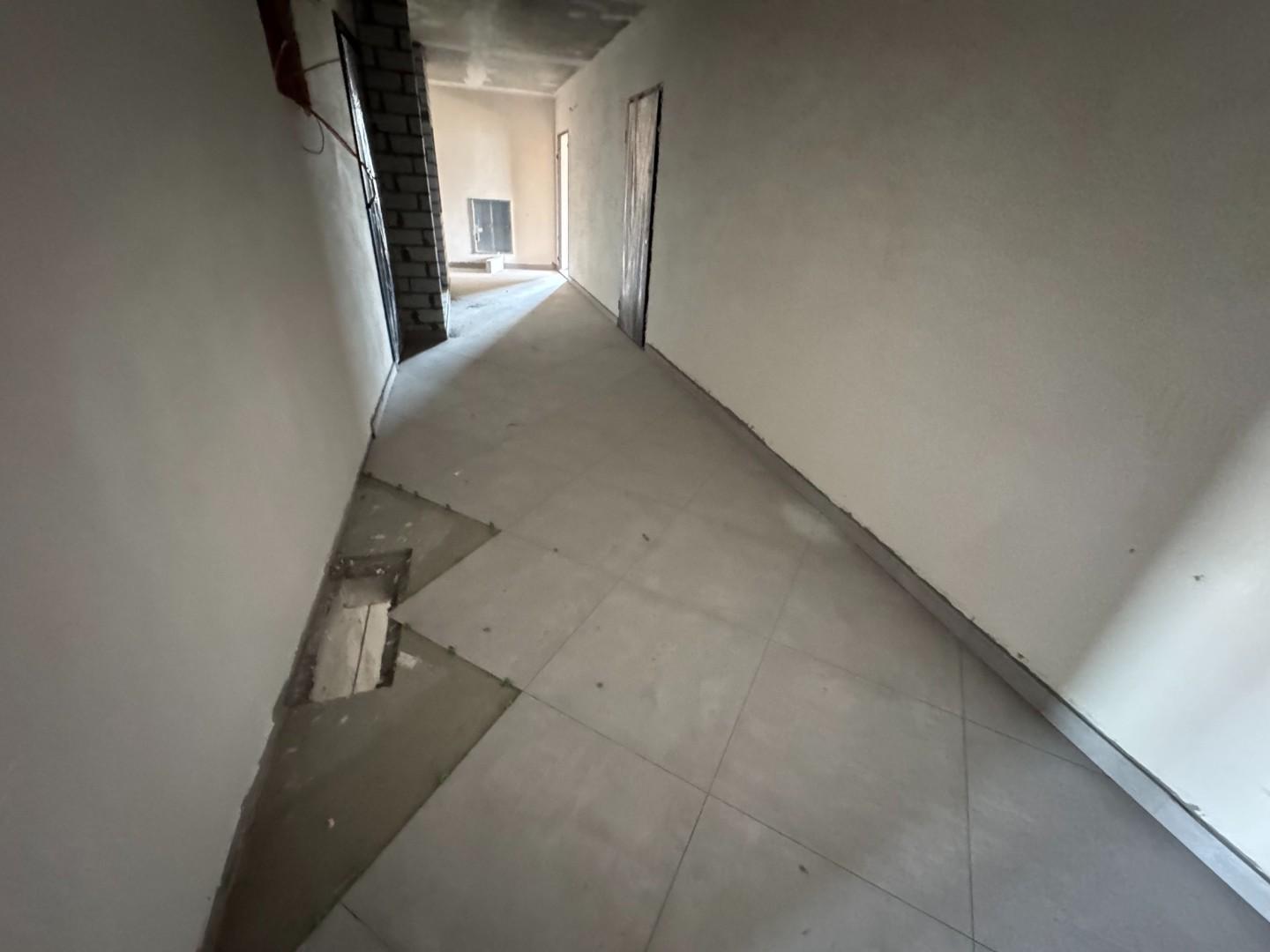

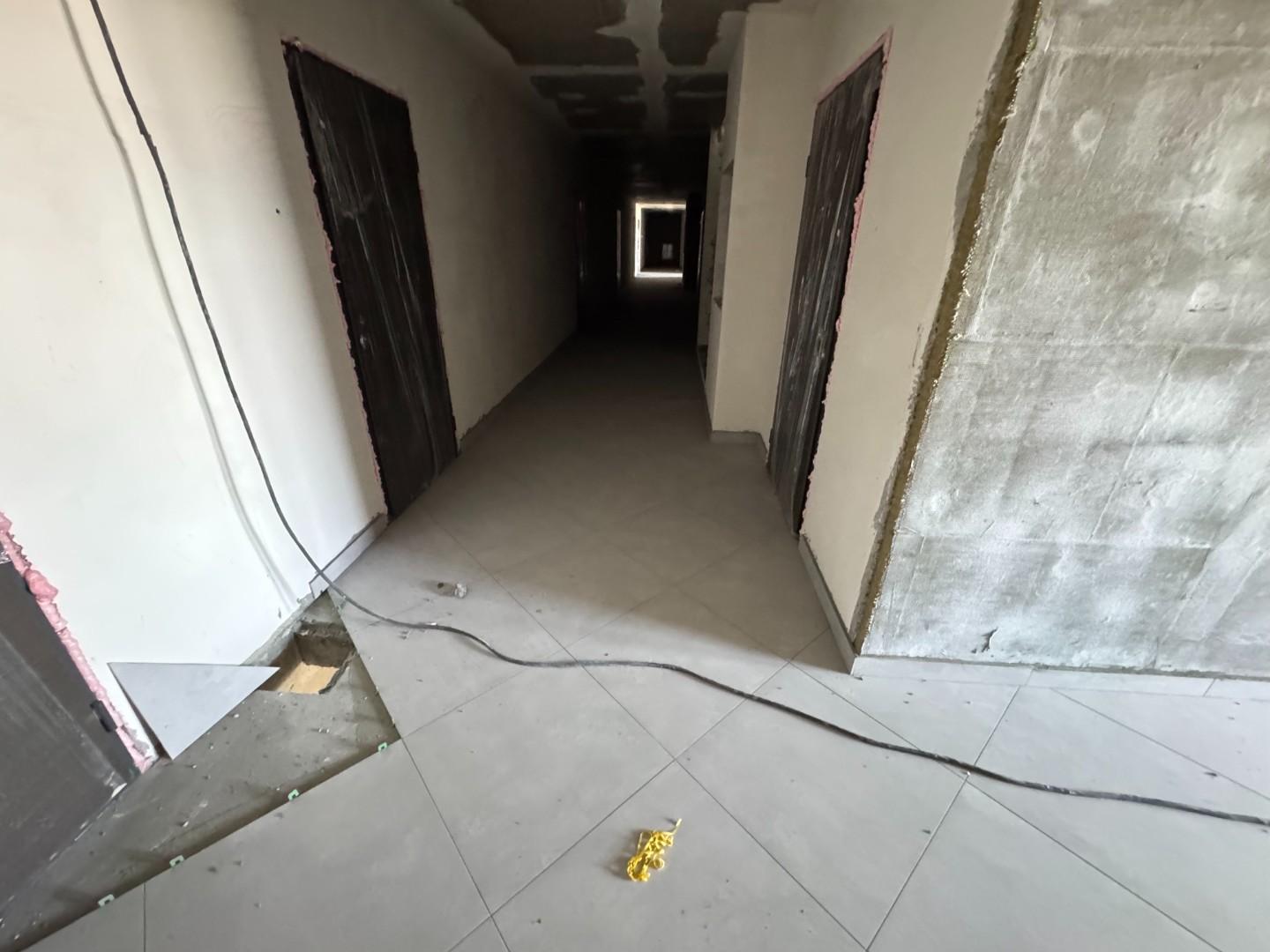

    Дом 3: красят места общего пользования(коридоры), докладывают плитку, сделали крыльцо. Закончились осмторы квартир. Делаем техпаспорта и права собственности на квартиры.

    Дом 4: красят места общего пользования(коридоры), докладывают плитку, заканчивают крыльцо. Проходят осмотры квартир.

    Дом 2: стяжка - все этажи, шпаклевка - все этажи, сантехника - все этажи, электрика - все этажи, плитка - до 19-го этажа.

    Дом 1: утепляем дом, перегородки до 20-го этажа,  начали шпаклевать стены.

    Дом 7: залили 15-ый этаж.

    Дом 6: залили 2-ой этаж.

    Посеяли травку, ложат брусчатку на детской площадке. Продолжаем благоустройство.

    26
    Май 2016
  • Апрель 2016

    Стяжка пола: Дом 4 - до 21-го этажа Дом 3 - все этажи, Дом 2 - до 16 этажа. Шпаклевка: Дом 3 - все этажи, Дом 4 - все этажи, Дом 2 - все этажи. Разводка электрики: Дом 3 - на всех этажах, Дом 2 - все этажи, Дом 4 - все этажи. Разводка сантехники: Дом 3 - на всех этажах(+батареи), Дом 4 - все этажи, Дом 2 - все этажи. Внутриквартирные перегородки: Дом 3 на всех этажах, Дом 2 - на всех этажах, Дом 4 - на всех этажах. Лифты: Дом 3 - установлены, Дом 2 - установлены, Дом 4 -установлены. Плитка: Дом 3 на всех этажах, Дом 2 - 10 этажей, Дом 4 - все этажи.

    Проверили систему водоснабжения. Посадили деревья во дворе. Устанавливают детскую площадку, положили асфальт перед домом №3. Убрали бетонный забор частично.


    Дом № 1 - коробка готова, внутриквартирные перегородки и электрика до 15-го этажа, окна до 12-го этажа.

    Дом № 7 - 10 этажей.

    13
    Апрель 2016
  • Март 2016

    Стяжка пола: Дом 4 - до 21-го этажа Дом 3 - все этажи, Дом 2 - до 16 этажа. Шпаклевка: Дом 3 - все этажи, Дом 4 - все этажи, Дом 2 - все этажи. Разводка электрики: Дом 3 - на всех этажах, Дом 2 - все этажи, Дом 4 - все этажи. Разводка сантехники: Дом 3 - на всех этажах(+батареи), Дом 4 - до 18-го этажа, Дом 2 - до 18-го этажа. Внутриквартирные перегородки: Дом 3 на всех этажах, Дом 2 - на всех этажах, Дом 4 - на всех этажах. Лифты: Дом 3 - установлены, Дом 2 - установлены, Дом 4 -установлены. Плитка: Дом 3 на всех этажах, Дом 2 - 2 этажа, Дом 4 - до 10-го этажа.

    Заканчиваем фасад 2-го дома. Продолжаются работы по благоустройству территории. Готовится место под детскую площадку.

    Дом № 1 - коробка готова, внутриквартирные перегородки и окна до 9-го этажа, электрика до 2-го этажа.

    Дом № 7 - залили 6 этажей.

    15
    Март 2016
  • Февраль 2016

    Стяжка пола: Дом 4 - до 17-го этажа Дом 3 - все этажи, Дом 2 - до 9-го этажа. Шпаклевка: Дом 3 - все этажи, Дом 4 - до 17-го этажа, Дом 2 - до 16-го этажа. Разводка электрики: Дом 3 - на всех этажах, Дом 2 - до 21-го этажа, Дом 4 - до 19-го этажа. Разводка сантехники: Дом 3 - на всех этажах(+батареи), Дом 4 - до 16-го этажа. Внутриквартирные перегородки: Дом 3 на всех этажах, Дом 2 - на всех этажах, Дом 4 - на всех этажах. Лифты: Дом 3 - установлены, Дом 2 - установлены, Дом 4 -установлены.

    Дом № 1 - коробка готова, внутриквартирные перегородки до 4-го этажа

    Дом № 7 - залили 2-й этаж.

    1
    Февраль 2016
  • Январь 2016

    Переставили кран. Привезли опалубку на 7-й дом.

    Продолжаем работы.

    6
    Январь 2016
  • Декабрь 2015

    Дома сданы!

    Сделано асфальтирование к дому №3 №2.

    Дом №1 - полностью залит.

    6
    Декабрь 2015
  • Ноябрь 2015

    Стяжка пола: Дом 3 - все этажи, Дом 2 - до 5-го этажа. Шпаклевка: Дом 3 - все этажи, Дом 4 - до 12-го этажа, Дом 2 - до 15-го этажа. Разводка электрики: Дом 3 - на всех этажах, Дом 2 - до 16-го этажа, Дом 4 - до 14-го этажа. Разводка сантехники: Дом 3 - на всех этажах(+батареи). Внутриквартирные перегородки: Дом 3 на всех этажах, Дом 2 до 19-го этажа, Дом 4 - на всех этажах. Входные двери: Дом 3 - все этажи. Плитка в коридорах: Дом 3 все этажи. Лифты: Дом 3 - установлены, Дом 2 - установлены, Дом 4 - установлены. Наружная отделка: Дом 4 - готовность 99%, Дом 3 - готовность 90%. Дом 2 - готовность 15%
    Благоустройство: продолжаем.
    Дом № 1 залит 19-й этаж

    Дом № 7 поставили кран и опалубку

    7
    Ноябрь 2015
  • Октябрь 2015

    Стяжка пола: Дом 3 - залита до 18-го этажа, Дом 2 - до 5-го этажа. Шпаклевка: Дом 3 - все этажи, Дом 4 - до 6-го этажа, Дом 2 - до 11-го этажа. Разводка электрики: Дом 3 - на всех этажах, Дом 2 - до 12-го этажа, Дом 4 - до 5-го этажа. Разводка сантехники: Дом 3 - на всех этажах(+батареи). Внутриквартирные перегородки: Дом 3 на всех этажах, Дом 2 до 14-го этажа, Дом 4 - на всех этажах. Входные двери: Дом 3 - до 11 этажа. Плитка в коридорах: Дом 3 до 17 этажа. Лифты: Дом 3 - установлены, Дом 2 - установлены, Дом 4 - в процессе. Наружная отделка: Дом 4 - готовность 99%, Дом 3 - готовность 80%.
    Благоустройство: начали.
    Дом № 1 залит 17-й этаж

    Дом № 7 залиты сваи

    21
    Октябрь 2015
  • Сентябрь 2015

    Сентябрь. Стяжка пола: Дом 3 - залита до 14-го этажа. Шпаклевка: Дом 3 - все этажи, Дом 4 - приступают, Дом 2 залита до 5-го этажа. Разводка электрики: Дом 3 - на всех этажах, Дом 2 - до 5-го этажа, Дом 4 - до 5-го этажа. Разводка сантехники: Дом 3 до 16-го этажа(+батареи). Внутриквартирные перегородки: Дом 3 на всех этажах, Дом 2 до 13-го этажа, Дом 4 до 12-го этажа. Входные двери: Дом 3 - со 2-го по 7-й этажи. Плитка в коридорах: Дом 3 до 11 этажа. Лифты: Дом 3 - установлены, Дом 2 - установлены, Дом 4 - подготовка под установку. Наружная отделка: Дом 4 - готовность 99%, Дом 3 - утепляют + штукатурят + красят.

    Благоустройство: Начали класть плитку по пешеходной улице.
    Дом № 1 залит 14-й этаж

    23
    Сентябрь 2015
  • Август 2015

    Дом 4: ставят внутриквартирные перегородки, делают разводку электрики, делают кирпичную кладку, начали малярные работы

    Дом 3: Смонтированы кабины лифтов, пошпаклевали стены до 18-го этажа, залили стяжку до 10-го этажа, сделали разводку электрики до 18-го этажа, установили батареии до 12-го этажа, положили плитку в коридорах до 9-го этажа, начали утеплять фасад

    Дом 2: Ставят перегородки в квартирах, делают подготовку под установку лифтов, поставили окна до 14-го этажа, работают электрики(сделали 3 и 4 этажи)

    Дом 1: заливают 9 этаж

    8
    Август 2015
  • Июль 2015

    Дом 4: дом построен, заканчивают утеплять фасад

    Дом 3: дом построен, проводят внутренние работы: пошпаклевали стены до 11 этажа, залили стяжку до 5-го этажа, поставили все перегородки в квартирах, монтируют лифты

    Дом 2: залили все этажи

    8
    Июль 2015
  • Июнь 2015

    Дом 4: дом построен, утепляют фасад, делают входную группу в подъезд

    Дом 3: дом построен, проводят внутренние работы

    Дом 2: залили 20-й этаж

    5
    Июнь 2015
  • Май 2015

     Дом 4: дом построен, проводят внутренние работы, начали утеплять фасад

    Дом 3: дом построен, проводят внутренние работы

    Дом 2: 17 этажей

    3
    Май 2015
  • Апрель 2015

    Дом 4: дом построен, проводят внутренние работы

    Дом 3: 17 этажей

    Дом 2: 17 этажей

    11
    Апрель 2015
  • Март 2015

    Дом 4: монтируют опалубку под 20 этаж

    Дом 3: заливают 14 этаж

    Дом 2: 13 этажей

    3
    Март 2015
  • Февраль 2015

    Дом 4: 15 этажей, ставим внутренние перегородки в квартирах

    Дом 3: 10 этажей

    Дом 2: 9 этажей

    6
    Февраль 2015
  • Январь 2015

    Дом 4: 12 этажей, ставим внутренние перегородки в квартирах

    Дом 3: залили девятый этаж, стеклим окна, ставим перегородки

    Дом 2: перекрываем седьмой этаж

    7
    Январь 2015
  • Декабрь 2014

    Дом №4: 8 этажей.

    Дом №3: перекрывают 7 этаж.

    Дом №2: перекрывают 4 этаж

    Дом №1: перекрывают цокольный этаж

    12
    Декабрь 2014
  • Ноябрь 2014

    Дом №4: 5 этажей.

    Дом №3: ставят опалубку на 6 этаж.

    Дом №2: залили 2ой этаж

    Дом №1: залит фундамент

    10
    Ноябрь 2014
  • Октябрь 2014

    Дом 3: залили второй этаж, Дом 4: перекрываем цокольный этаж, Дом 1: заливаем сваи, Дом 2: заливаем фундамент.

    9
    Октябрь 2014
  • Сентябрь 2014

    начало строительства

    6
    Сентябрь 2014
