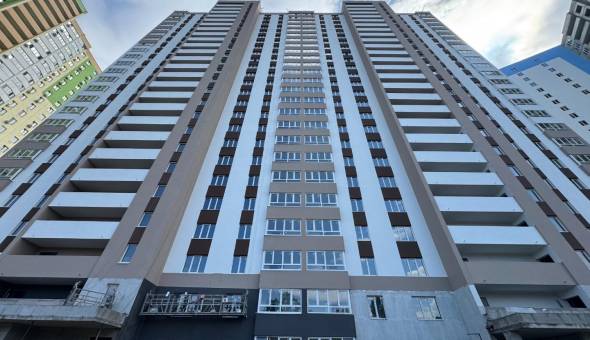

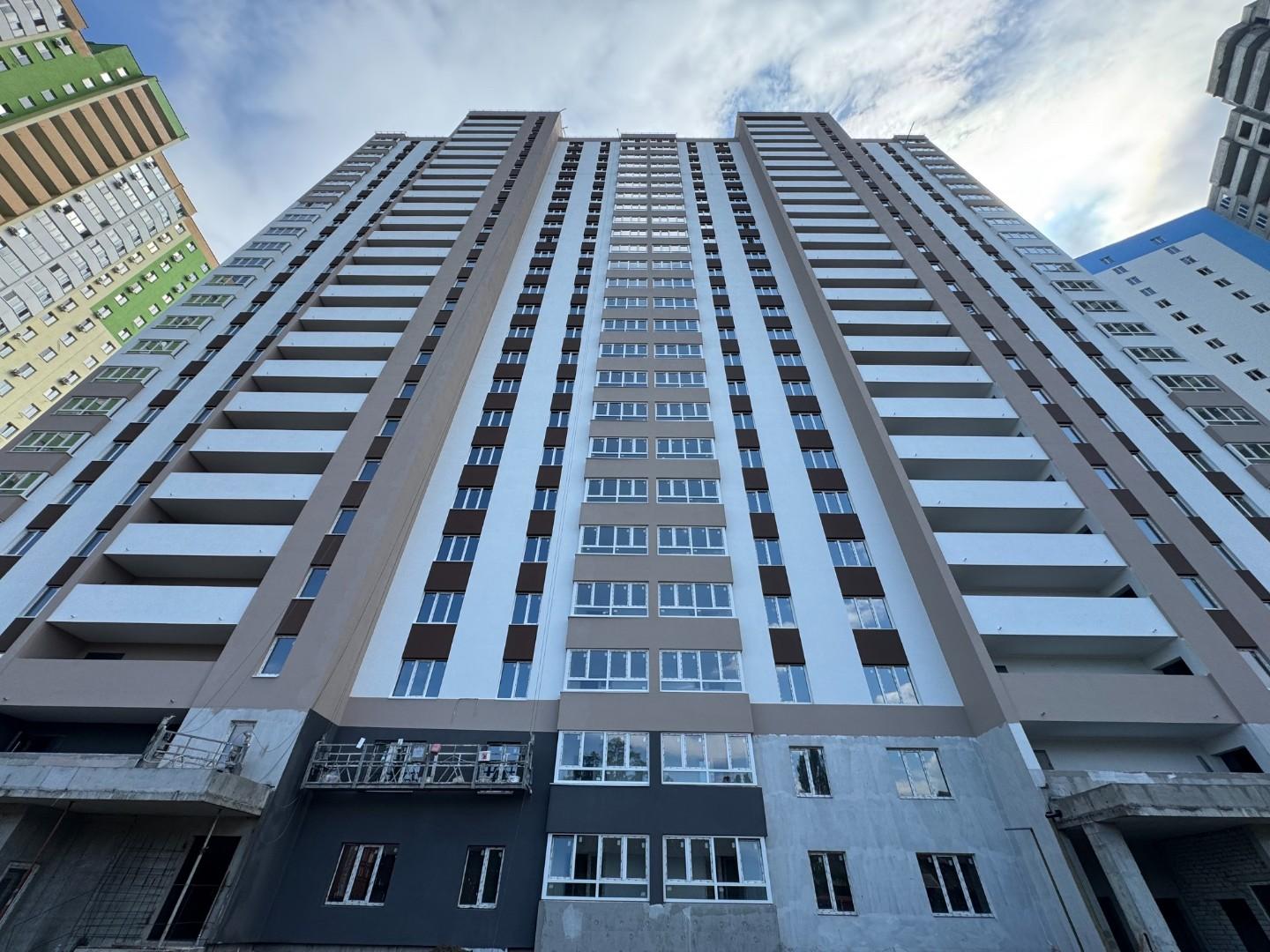

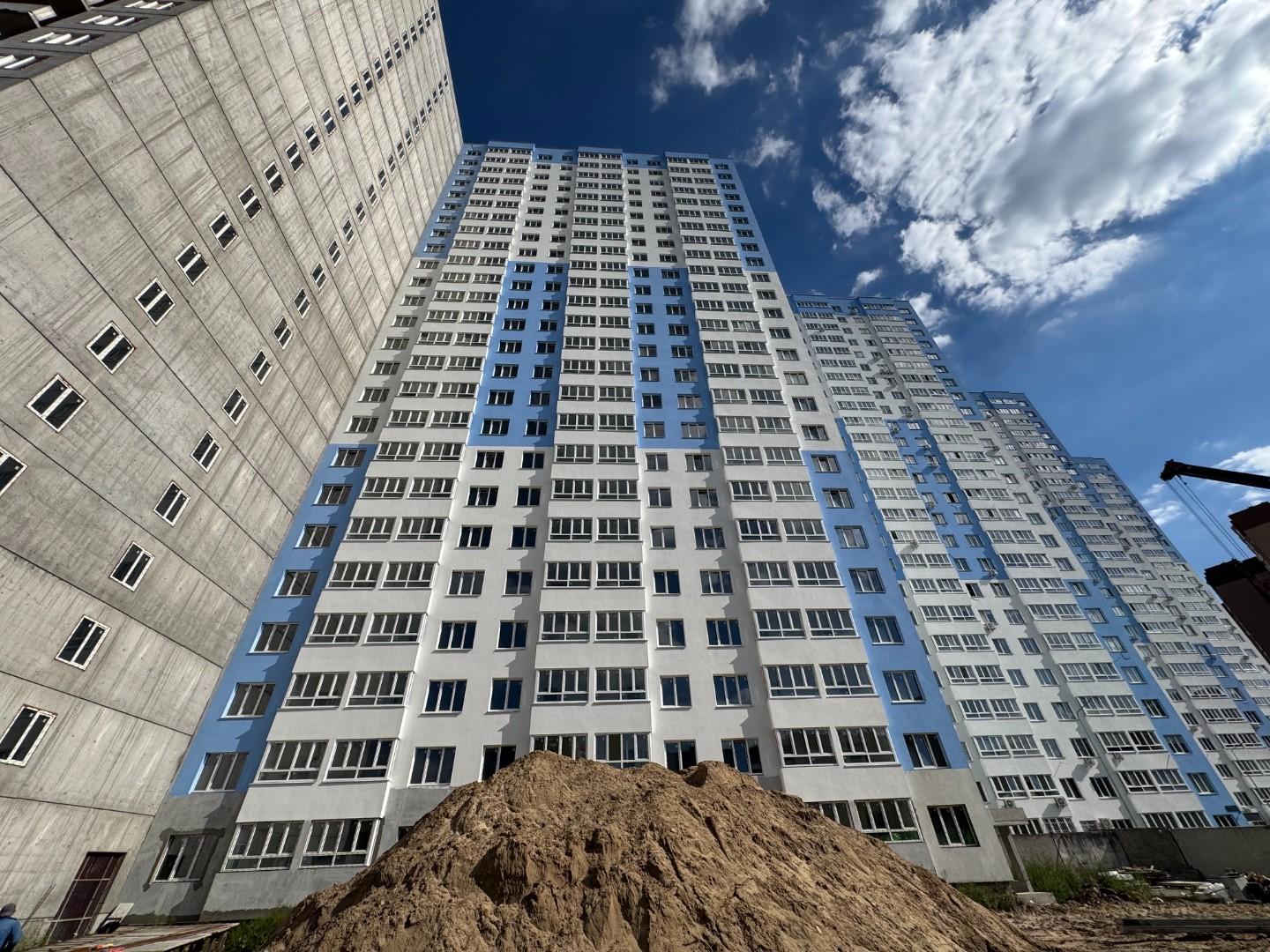

Старт продаж 11 дома
Расположение:
Цены:
от 407 885 грн
Квартиры:
1-, 2-, 3- комнатные
Домов:
Городской парк

Чудесное место для семейных прогулок. Здесь часто проходят городские события, на которых можно отдохнуть и развлечься.

Городской парк
10 мин до ст. метро «Академгородок»

Вначале едете через лес, потом по проспекту — тоже через лес. Игра утренних солнечных лучей между деревьев замечательно поднимает настроение для хорошего дня!

10 мин до ст. метро «Академгородок»
«Епіцентр» и LAVINA

Рядом с Коцюбинским находятся два самых больших в Европе торговых объекта: огромный строительный гипермаркет «Епіцентр» и невероятный ТРЦ Lavina.

«Епіцентр» и LAVINA
Площадки для маленьких и активных

Мы оборудуем большие детские и спортивные площадки. Когда мы говорим «большие», то действительно имеем это в виду. Веселья и здоровья — всем!

Площадки для маленьких и активных
Инфраструктура и уют

Коцюбинское — небольшой тихий пригород, окружённый лесом. Вместе с тем, здесь есть всё, что нужно современному человеку: супермаркеты, фитнес-клубы, банки, салоны красоты и кафе.

Инфраструктура и уют
Лес и озеро

Живя в Коцюбинском, можно обойтись без дачи. Весной, летом и осенью можно выезжать в лес на машине или велосипедах; зимой можно совершать долгие лыжные пробежки.

Лес и озеро
  • Сентябрь

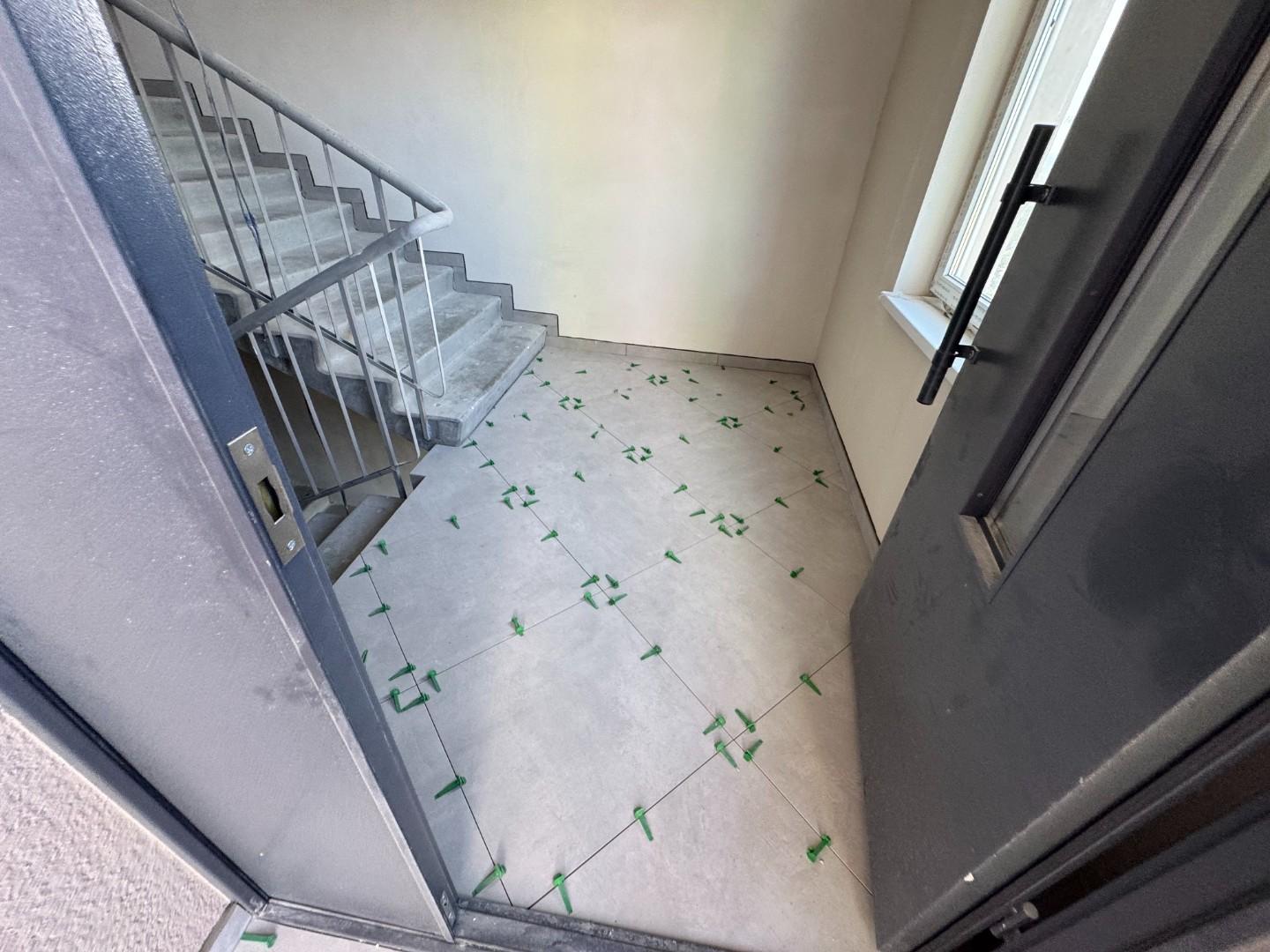

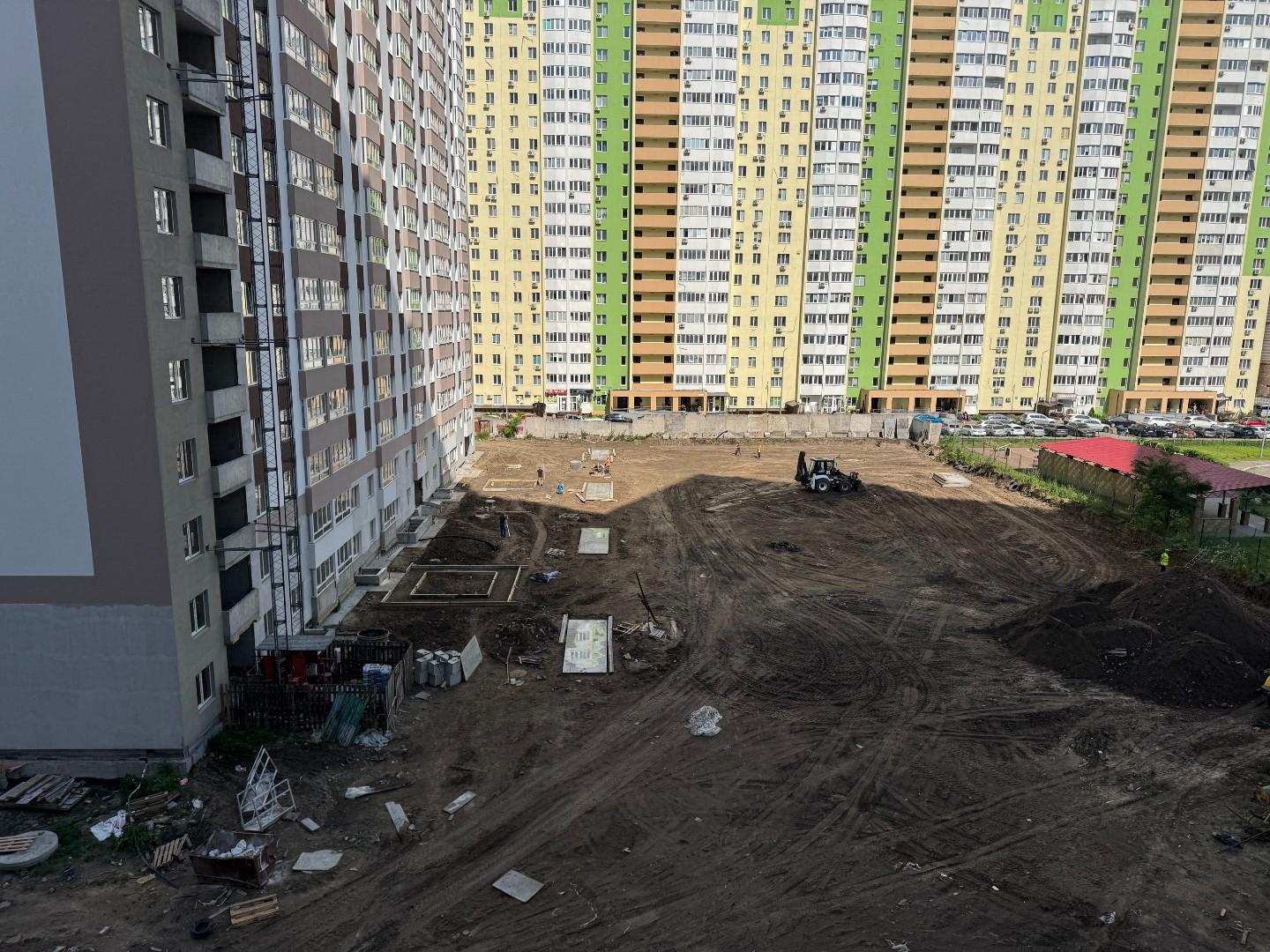

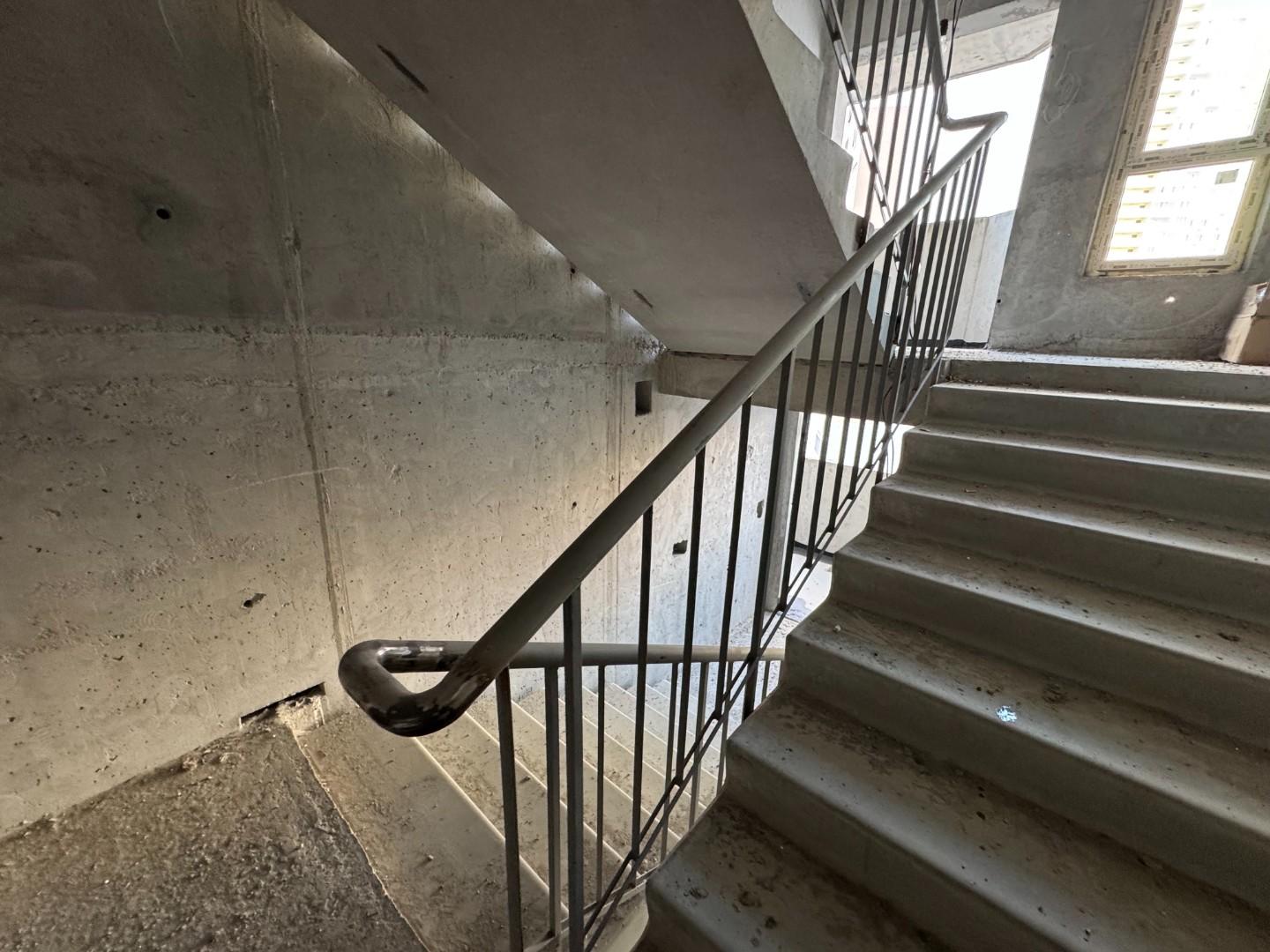

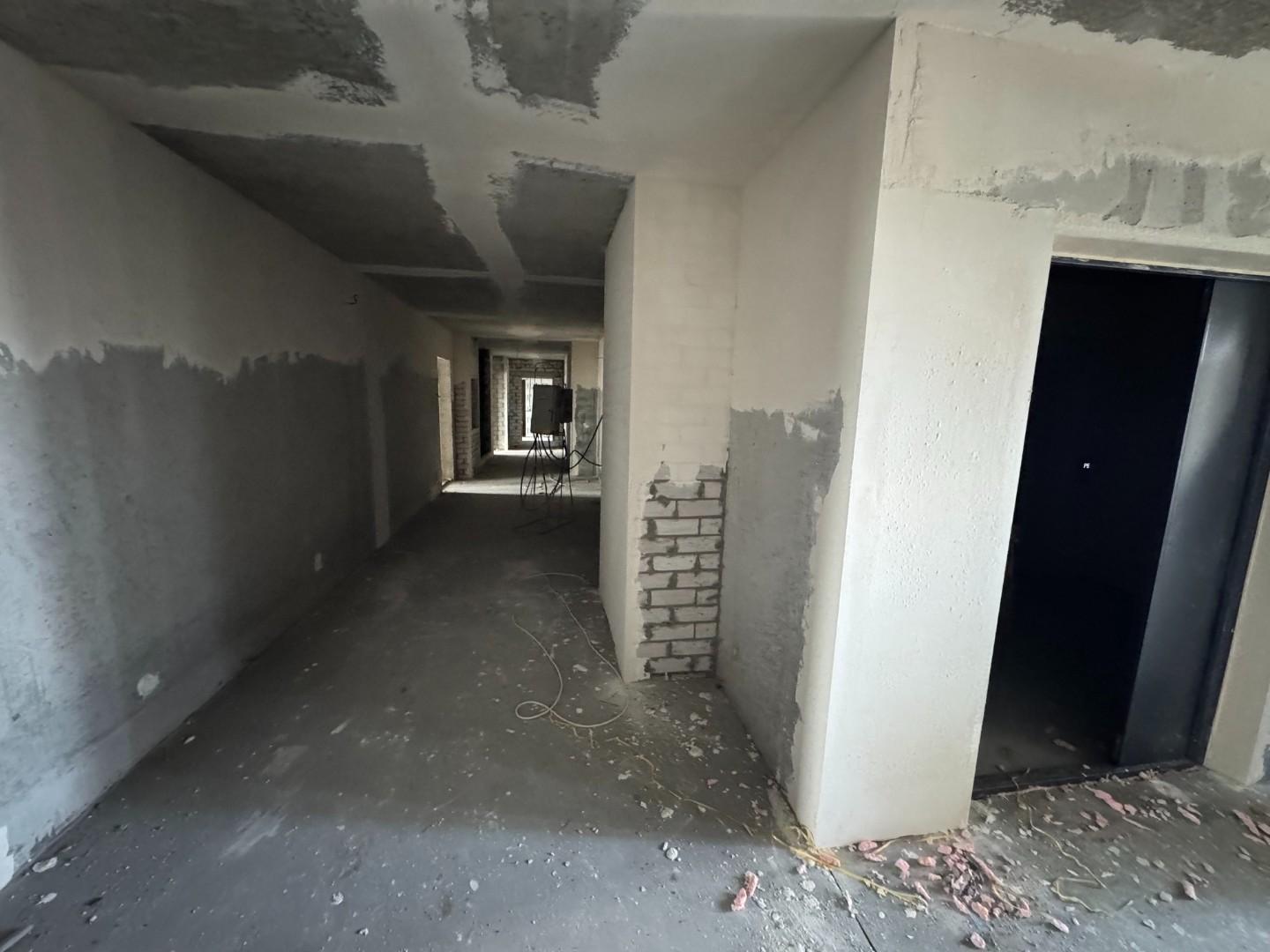

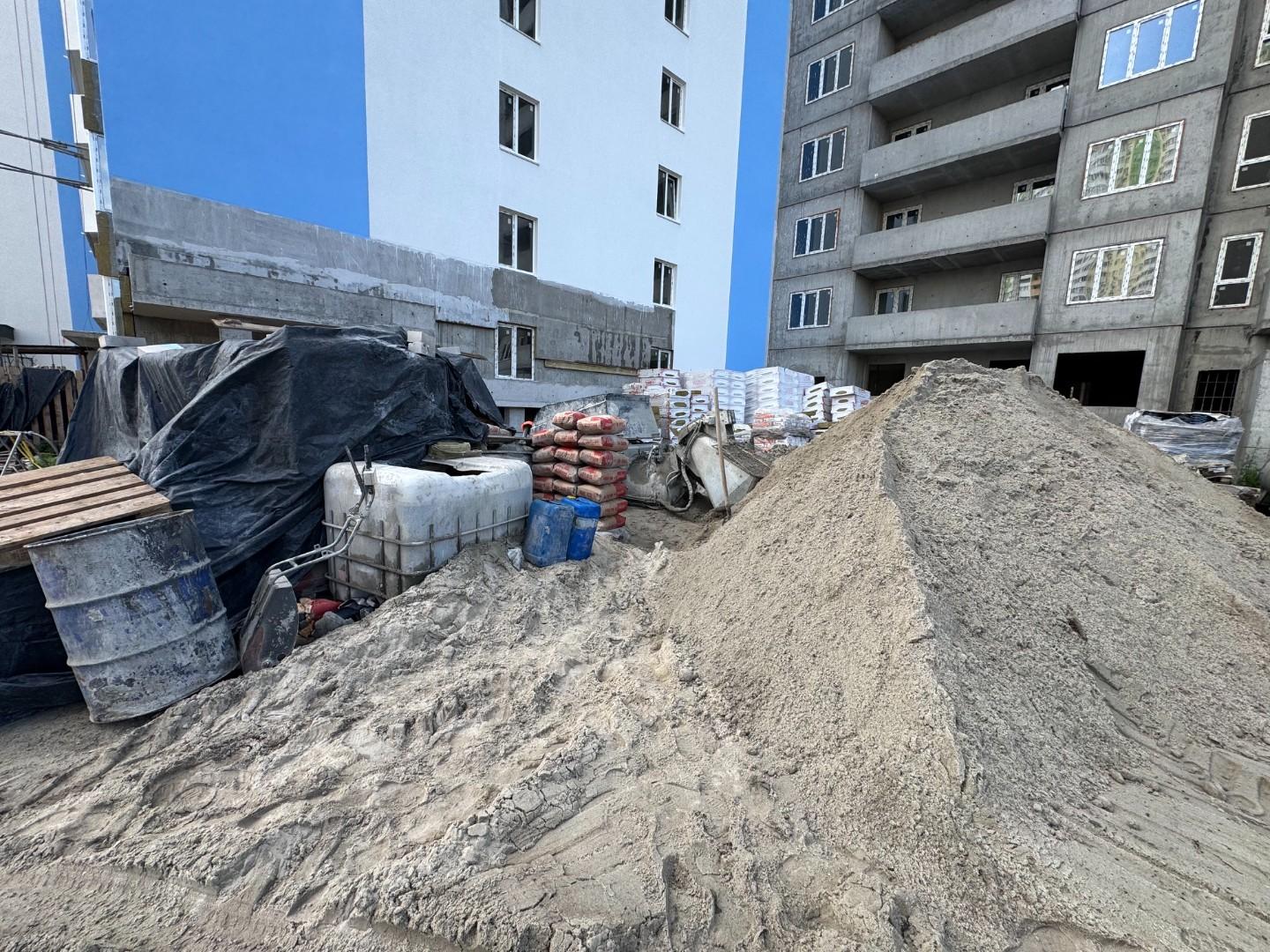

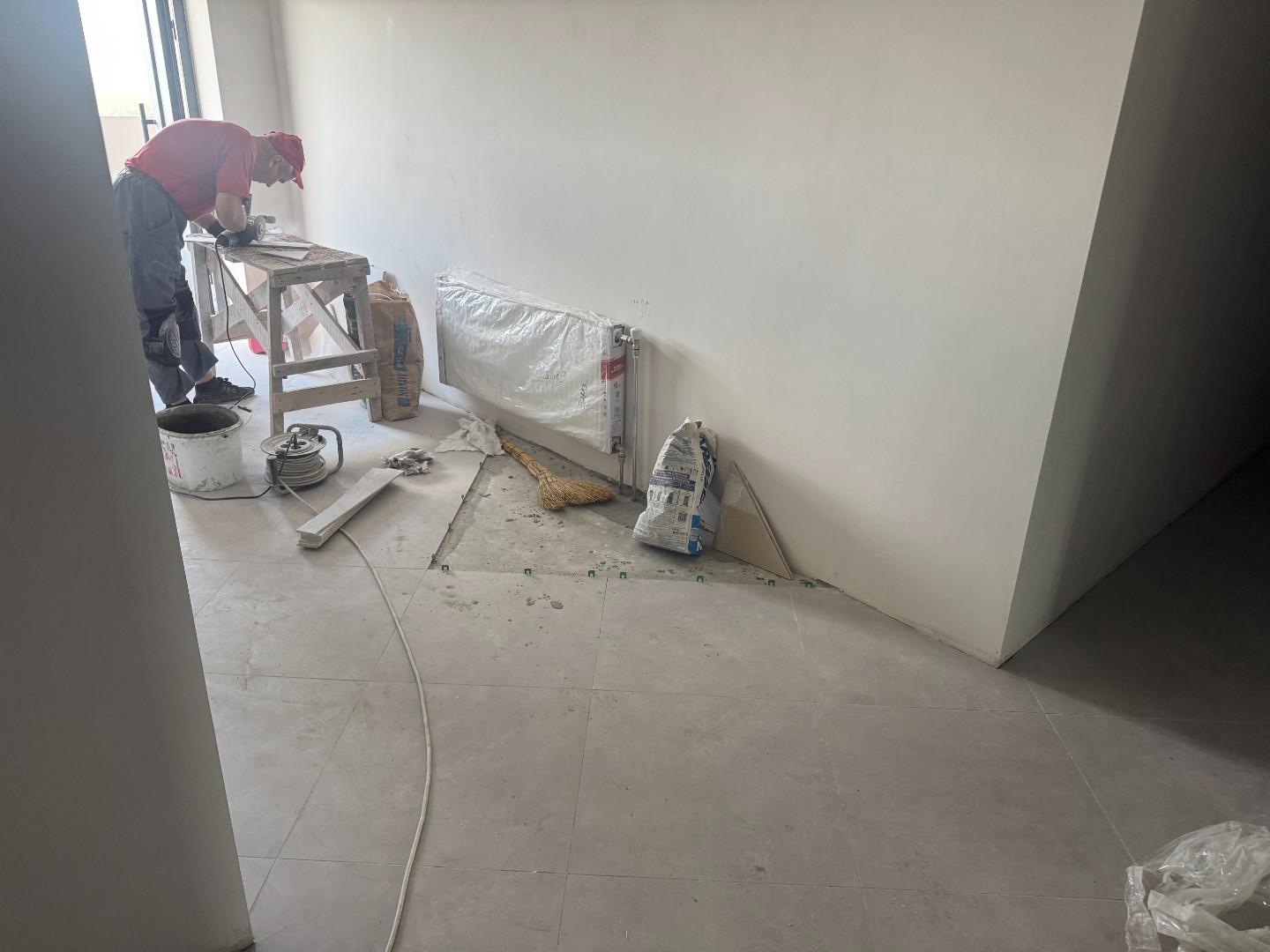

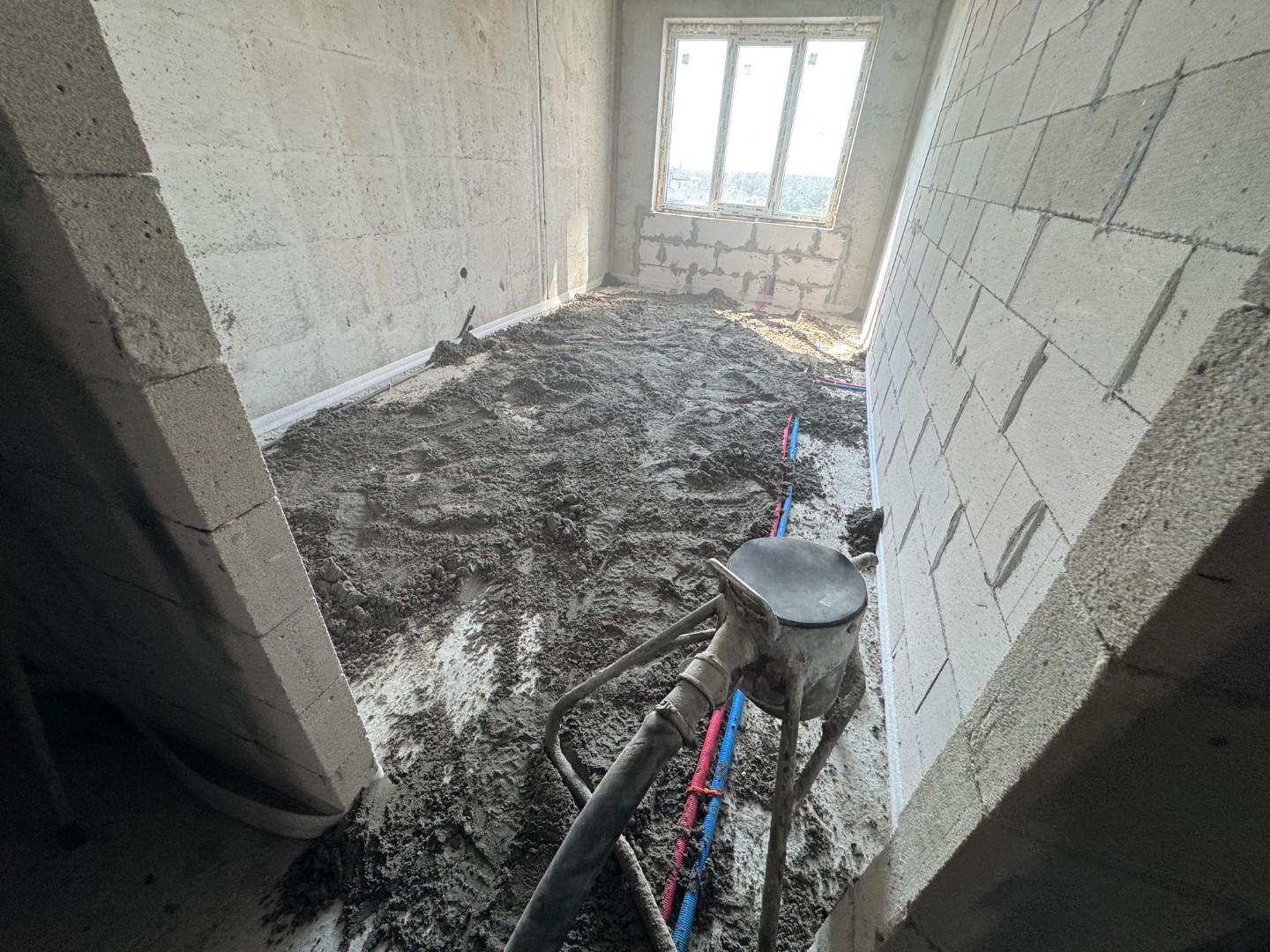

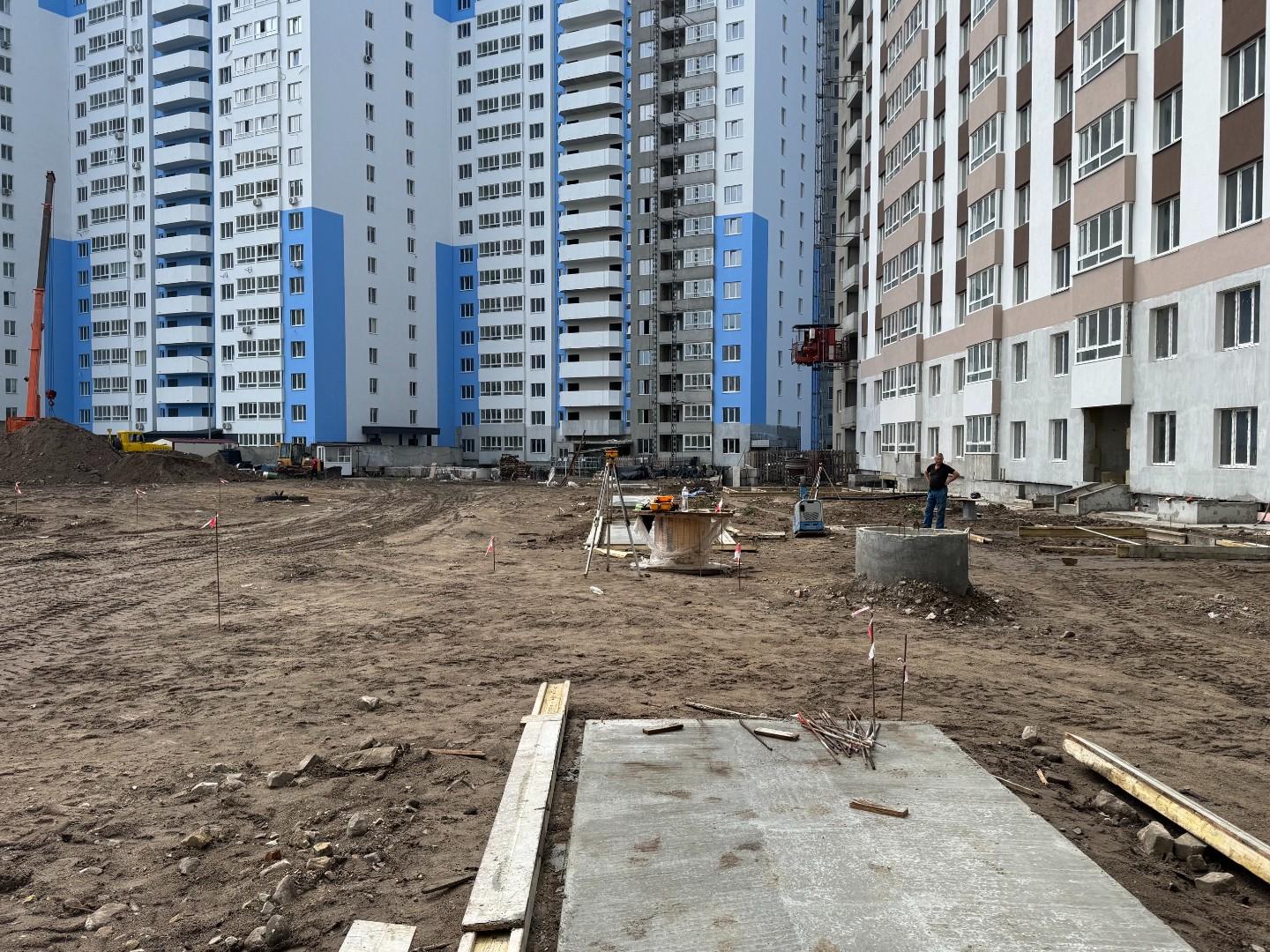

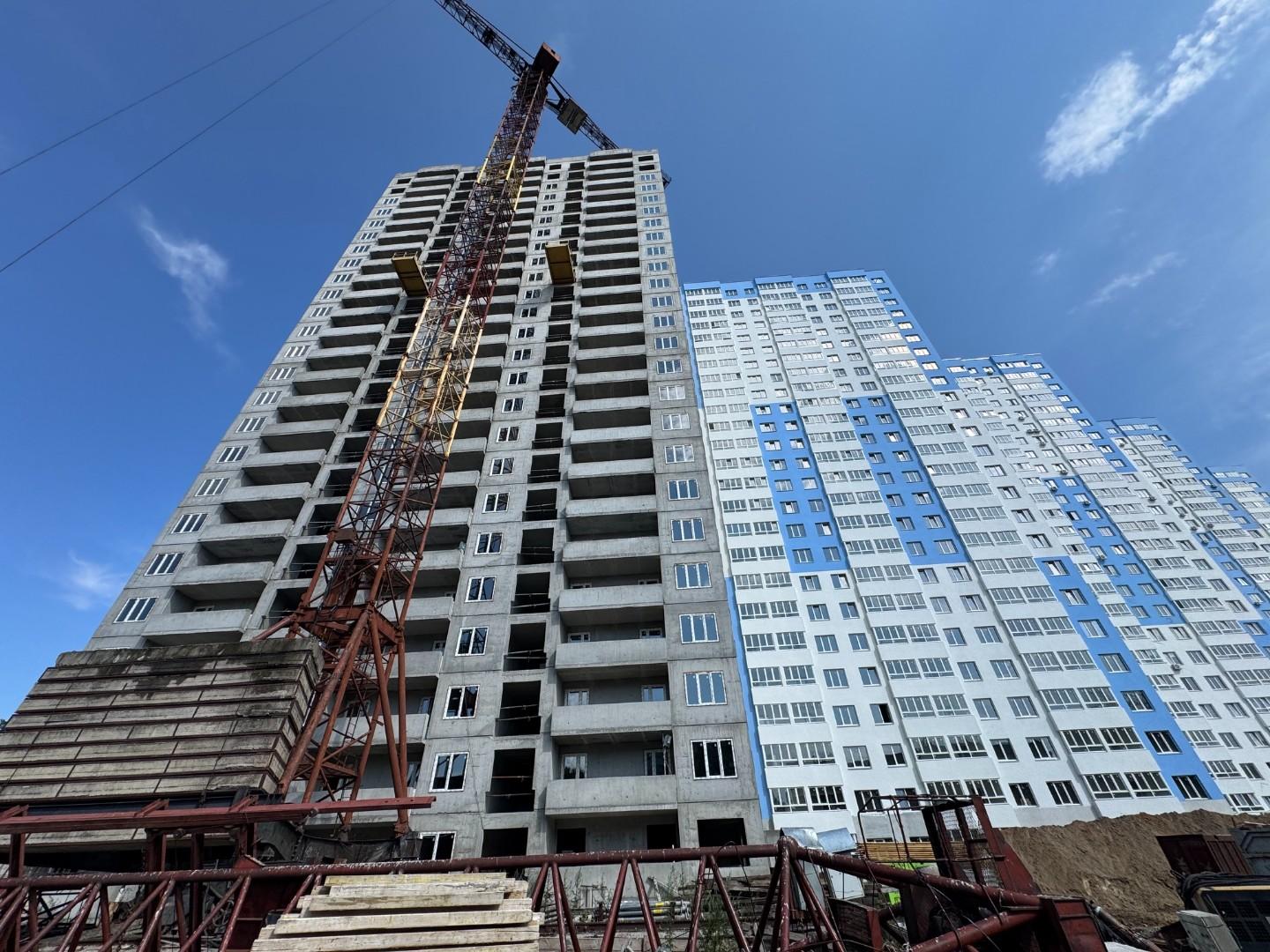

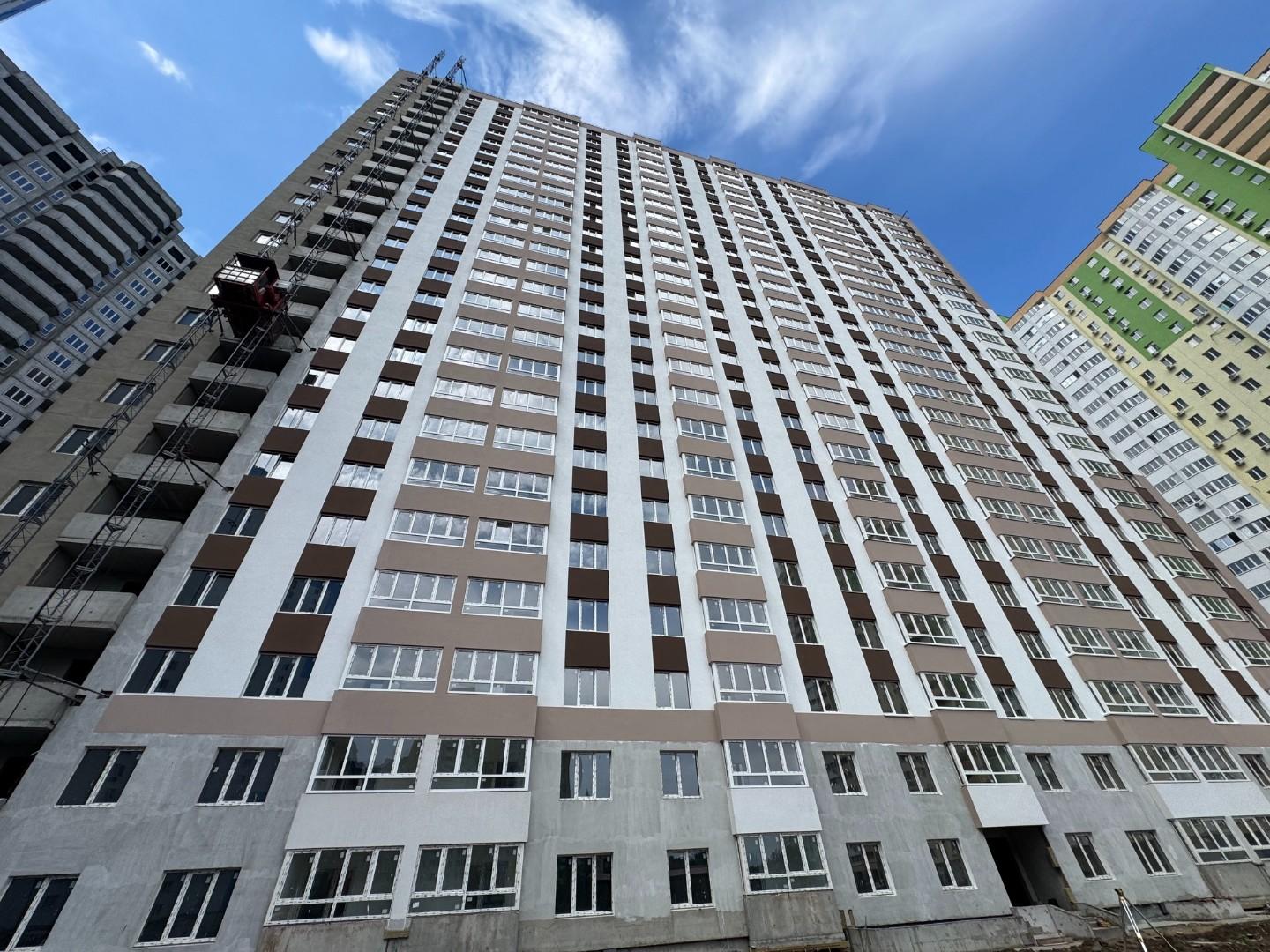

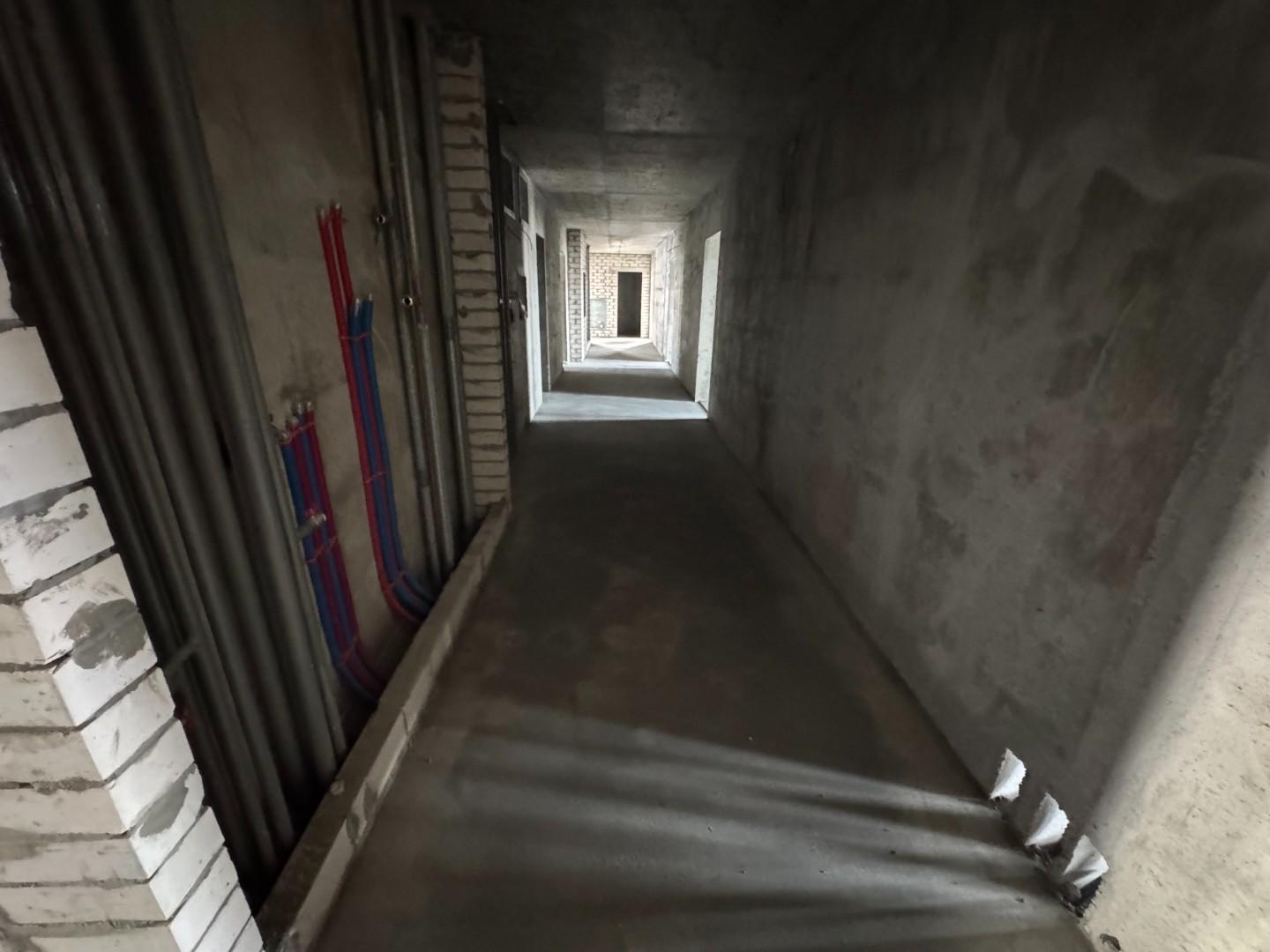

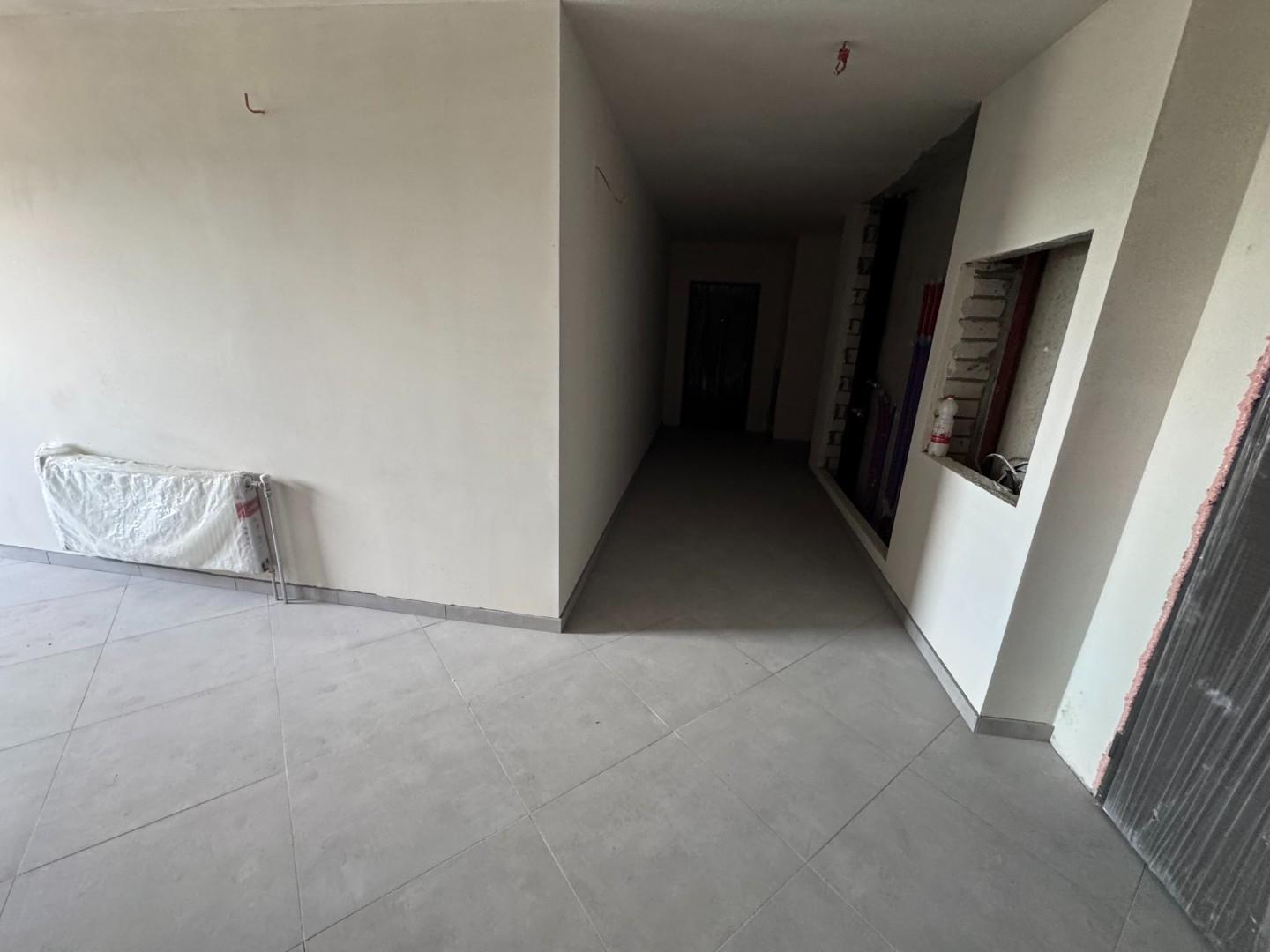

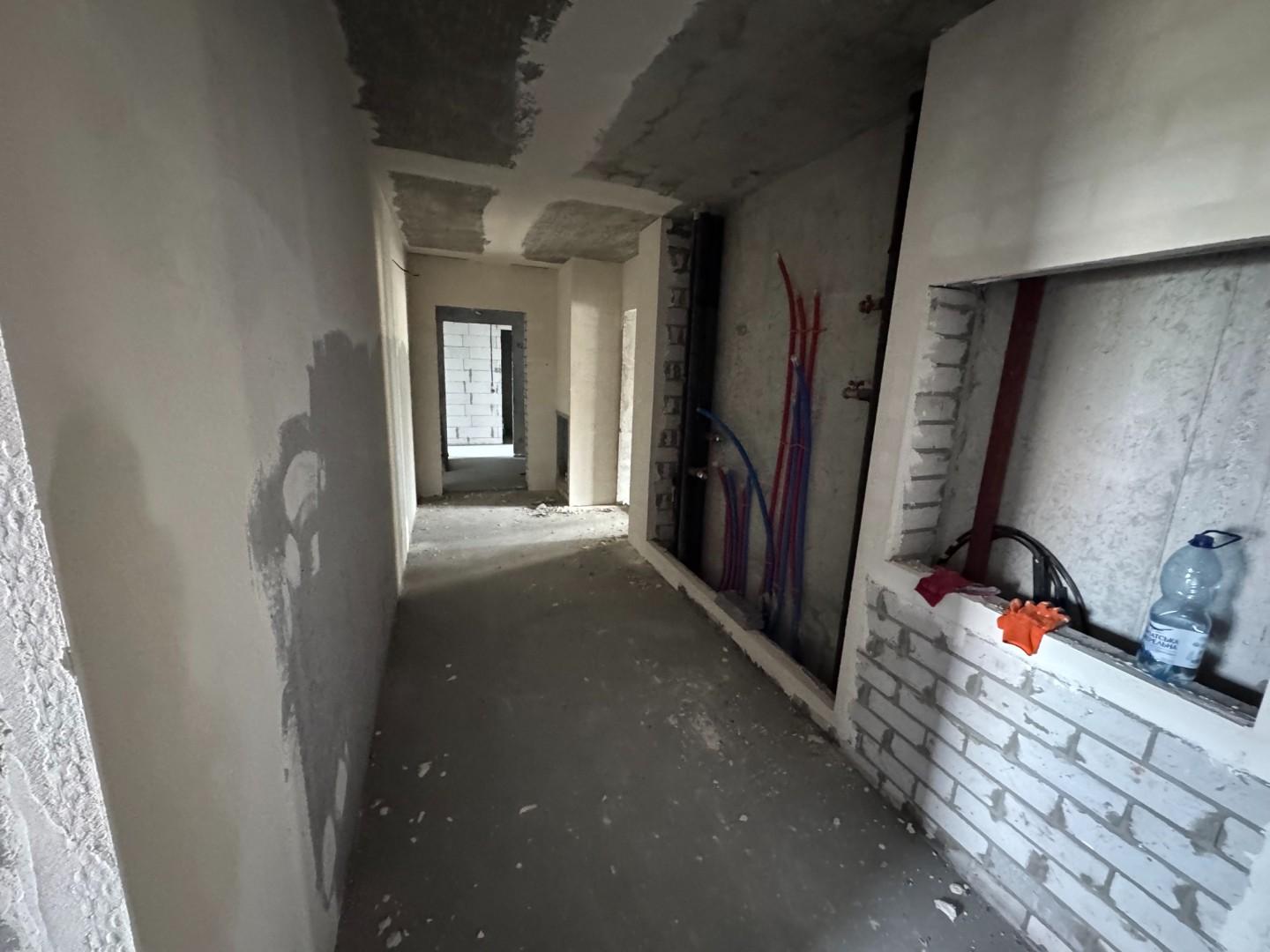

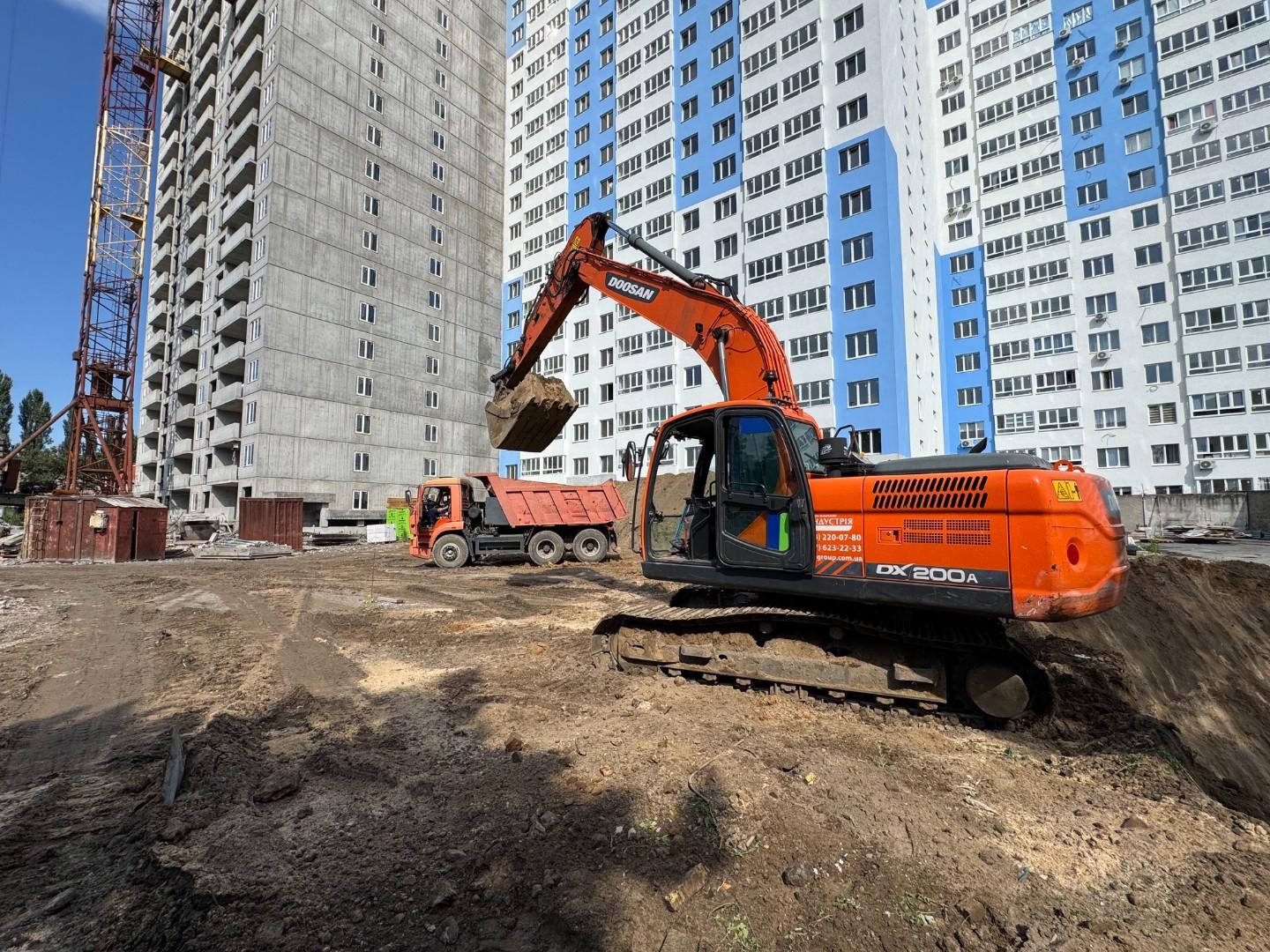

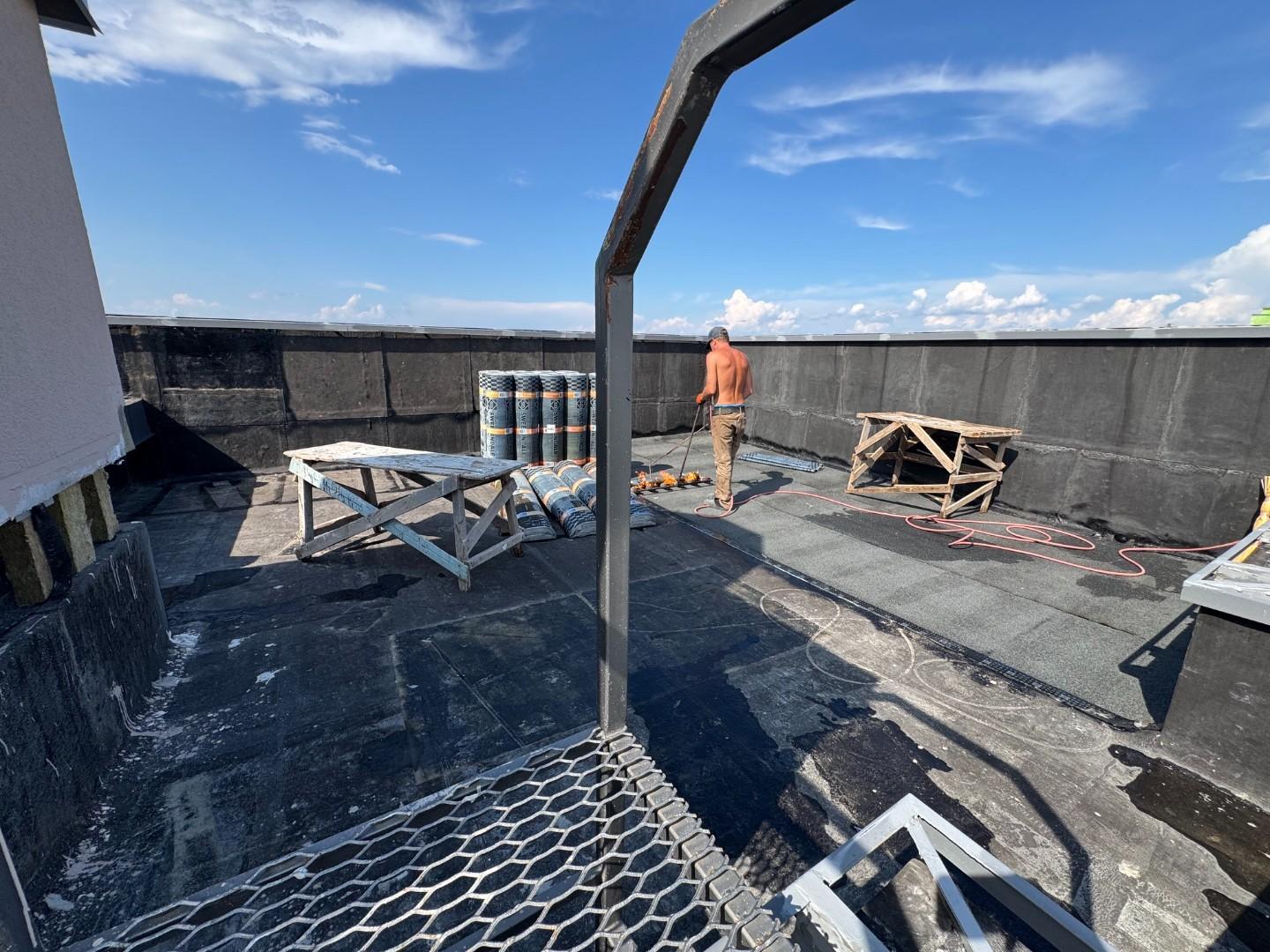

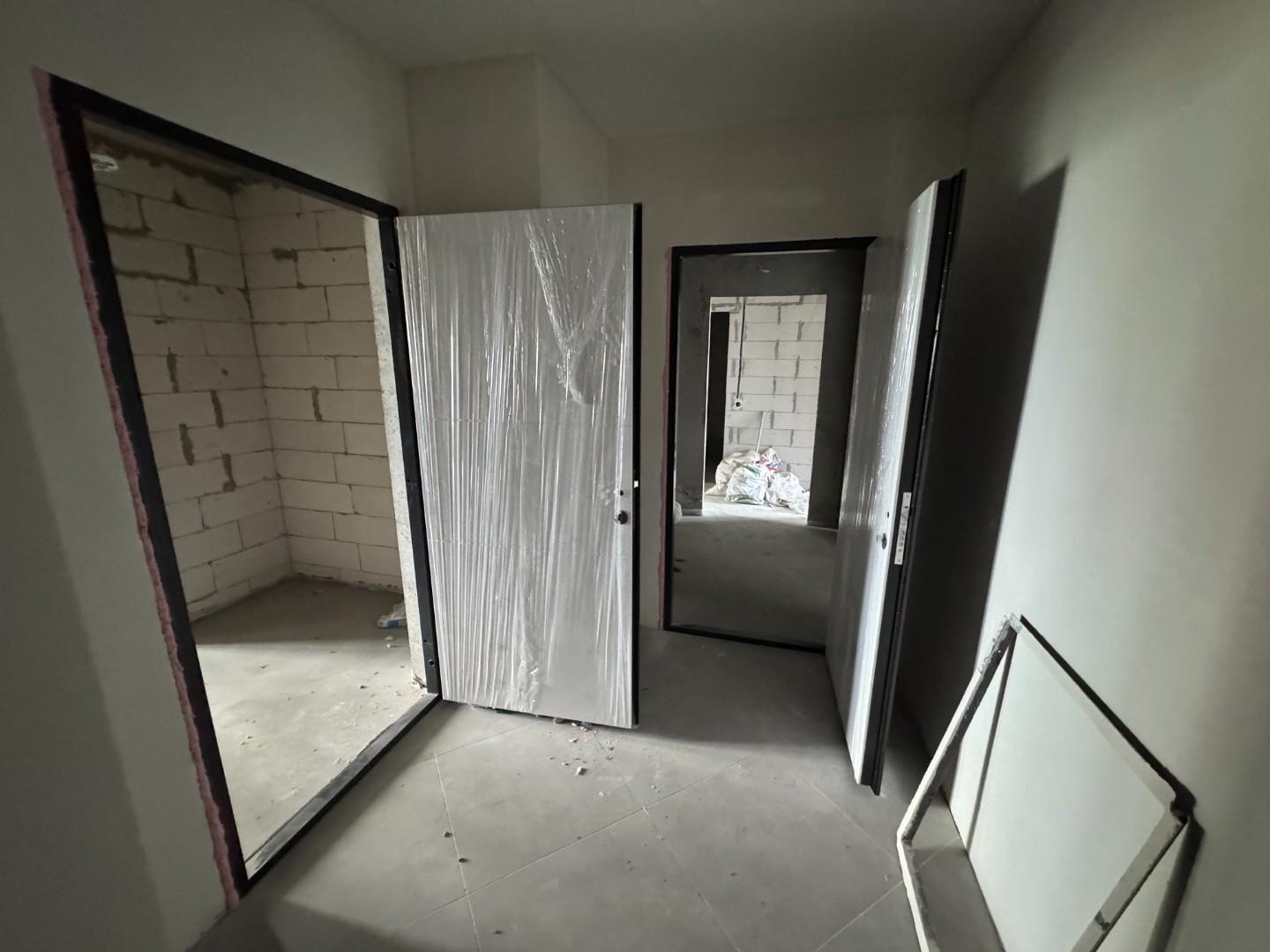

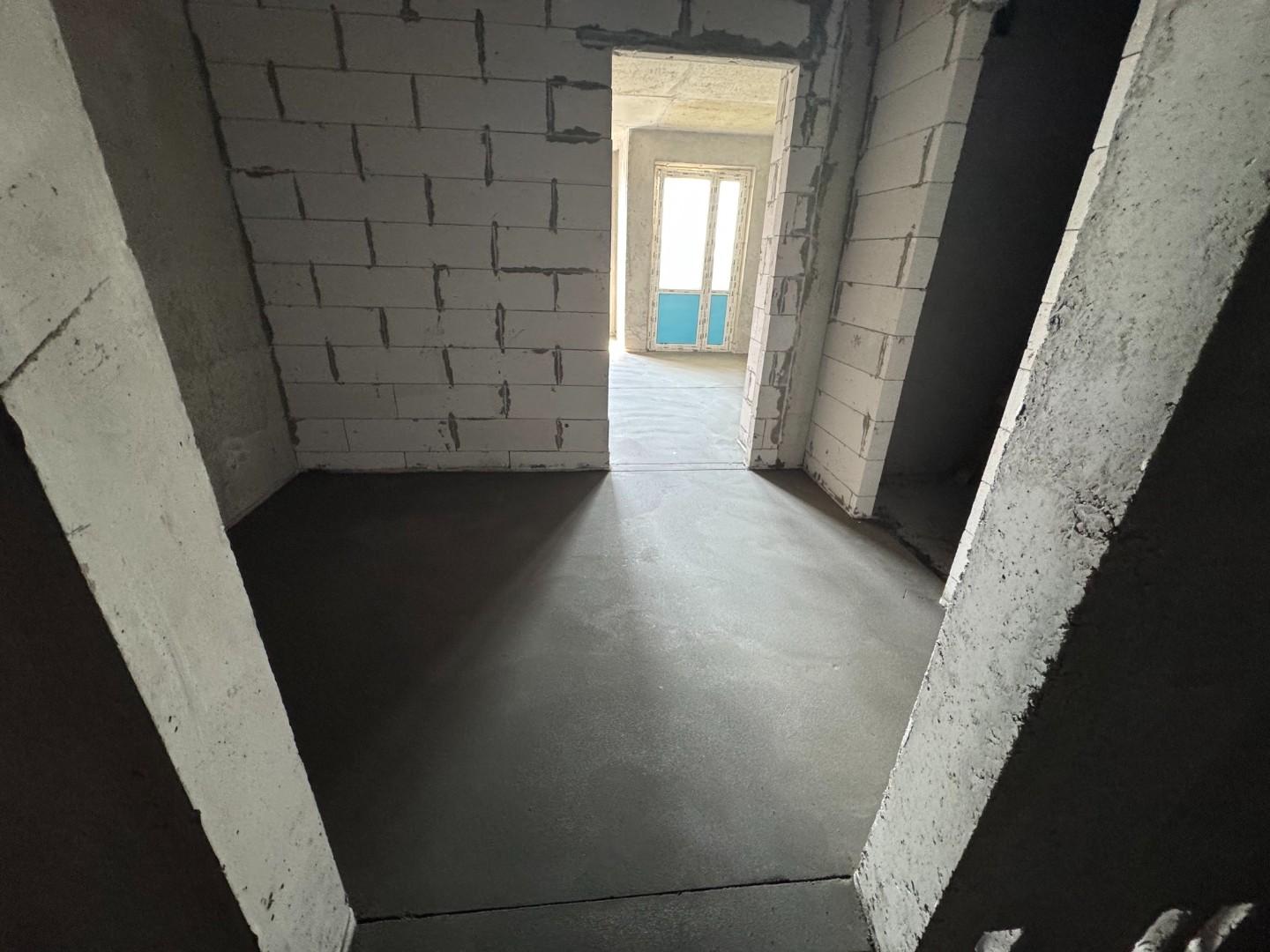

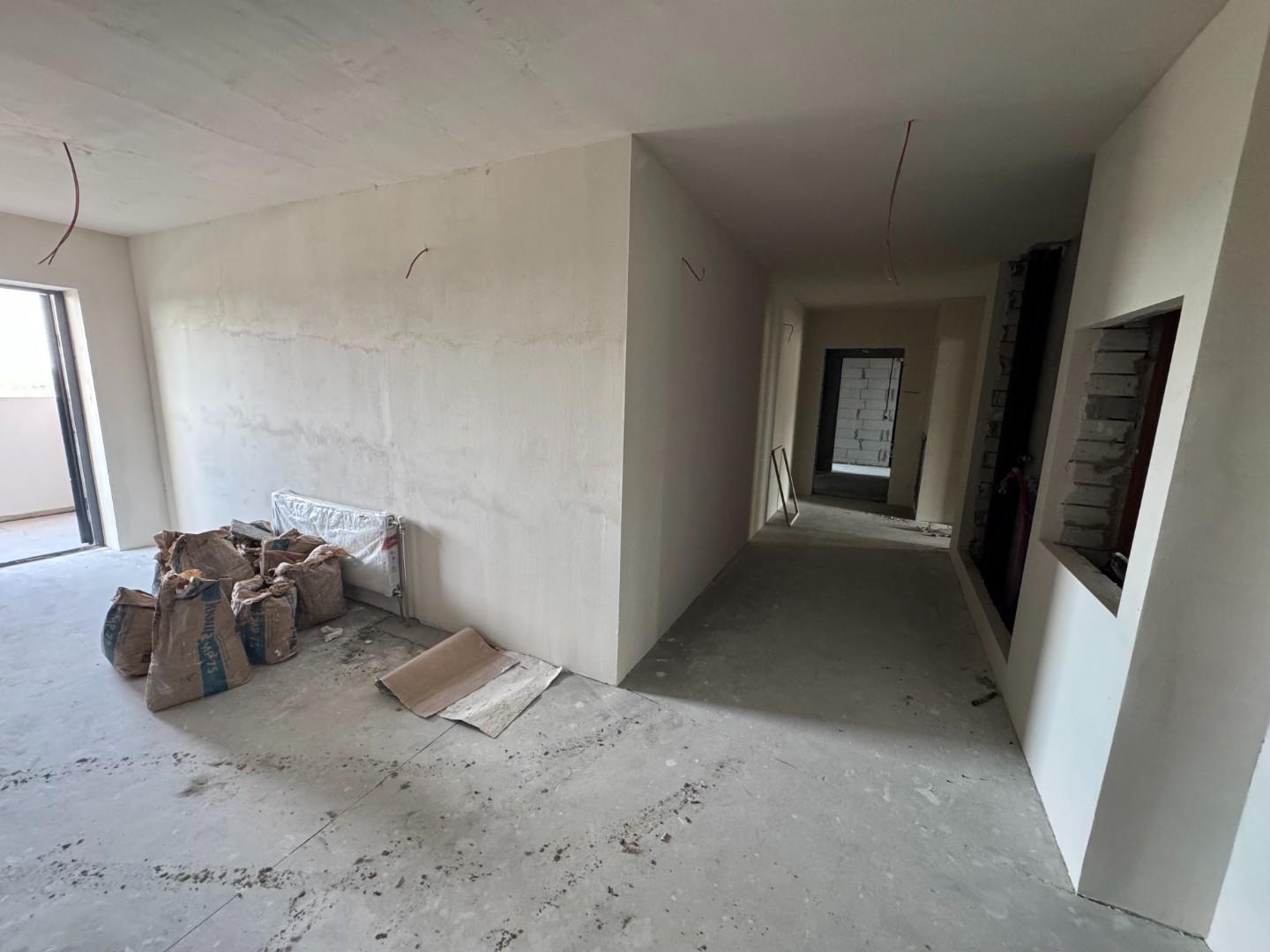

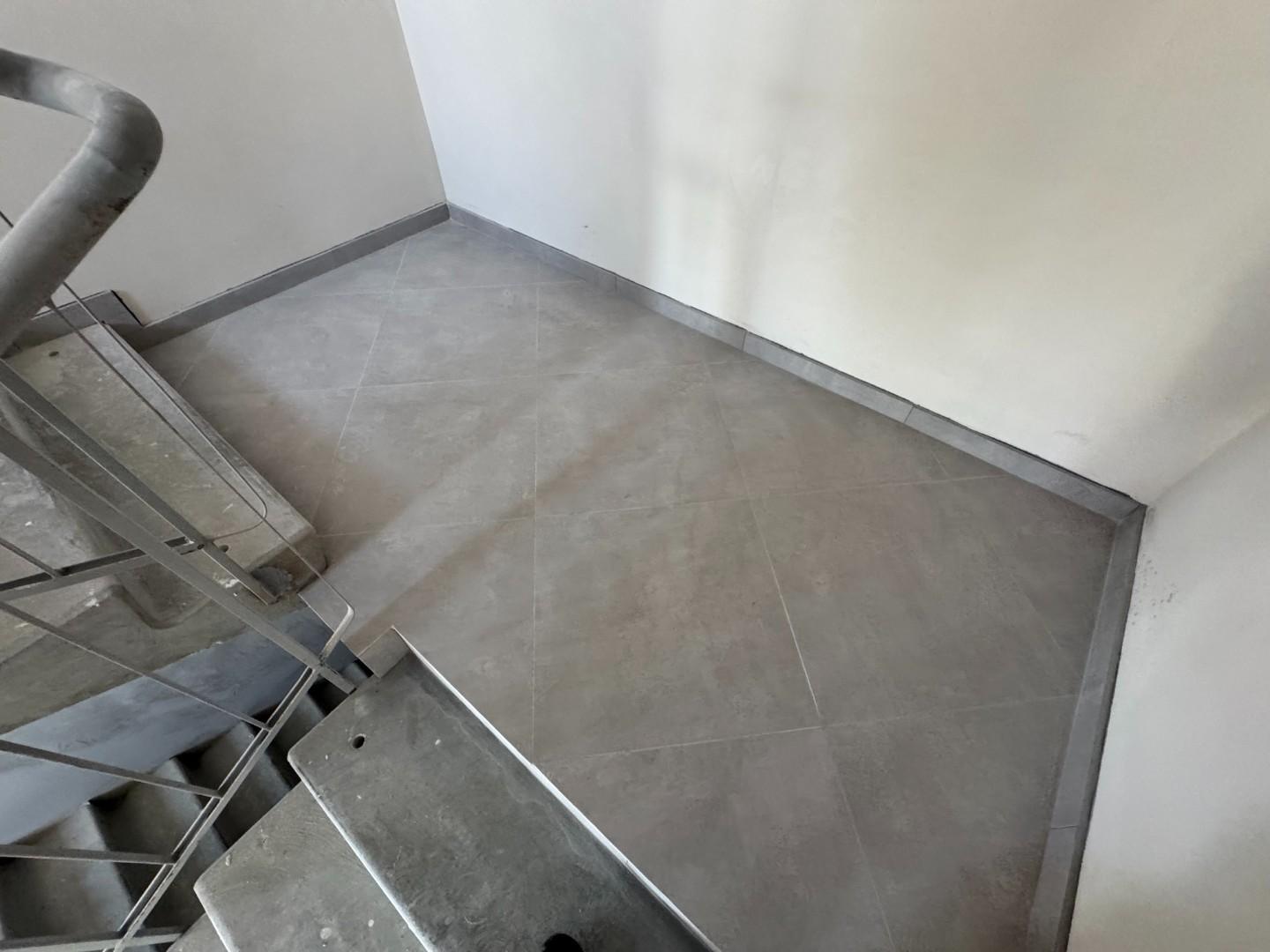

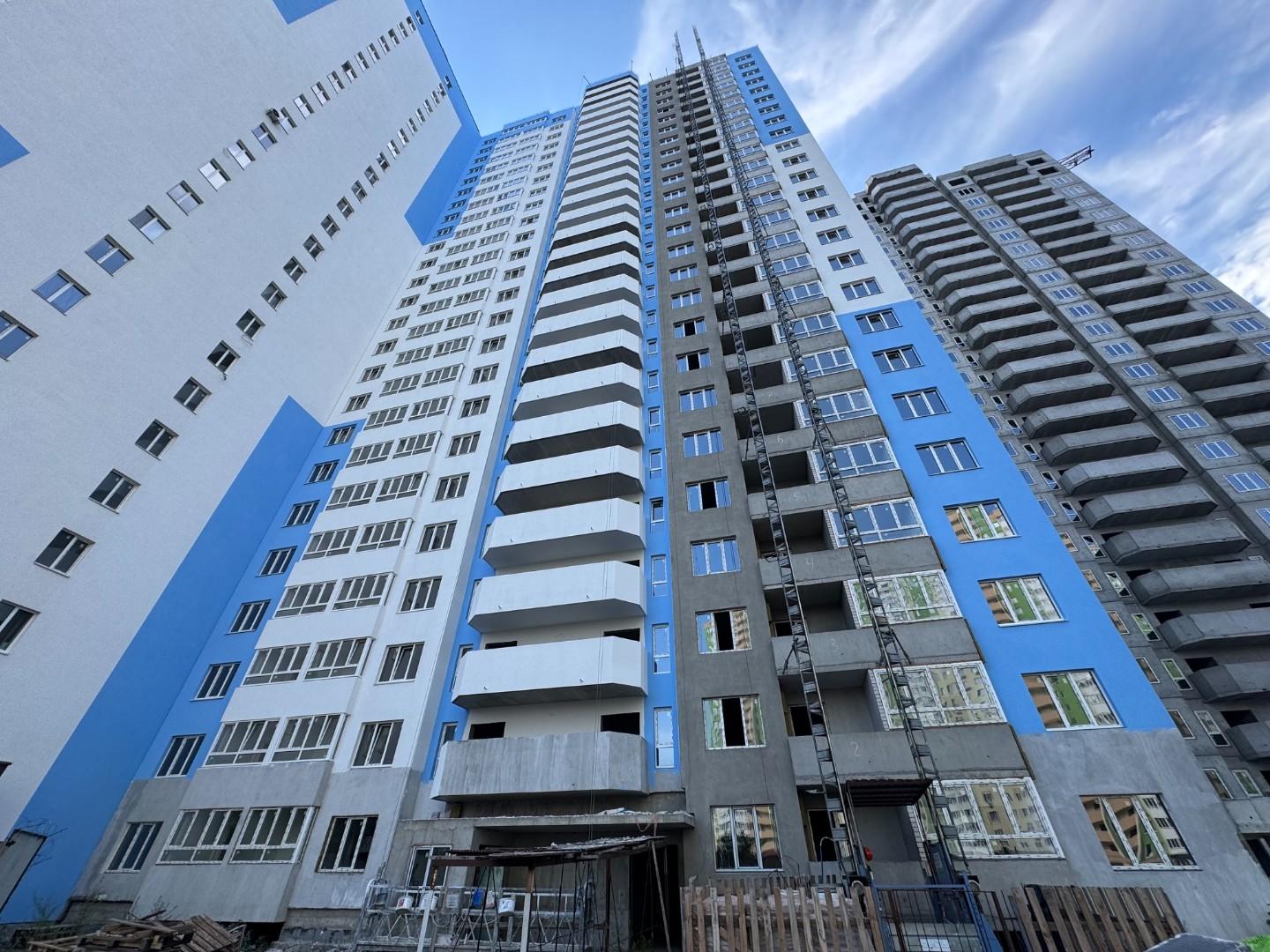

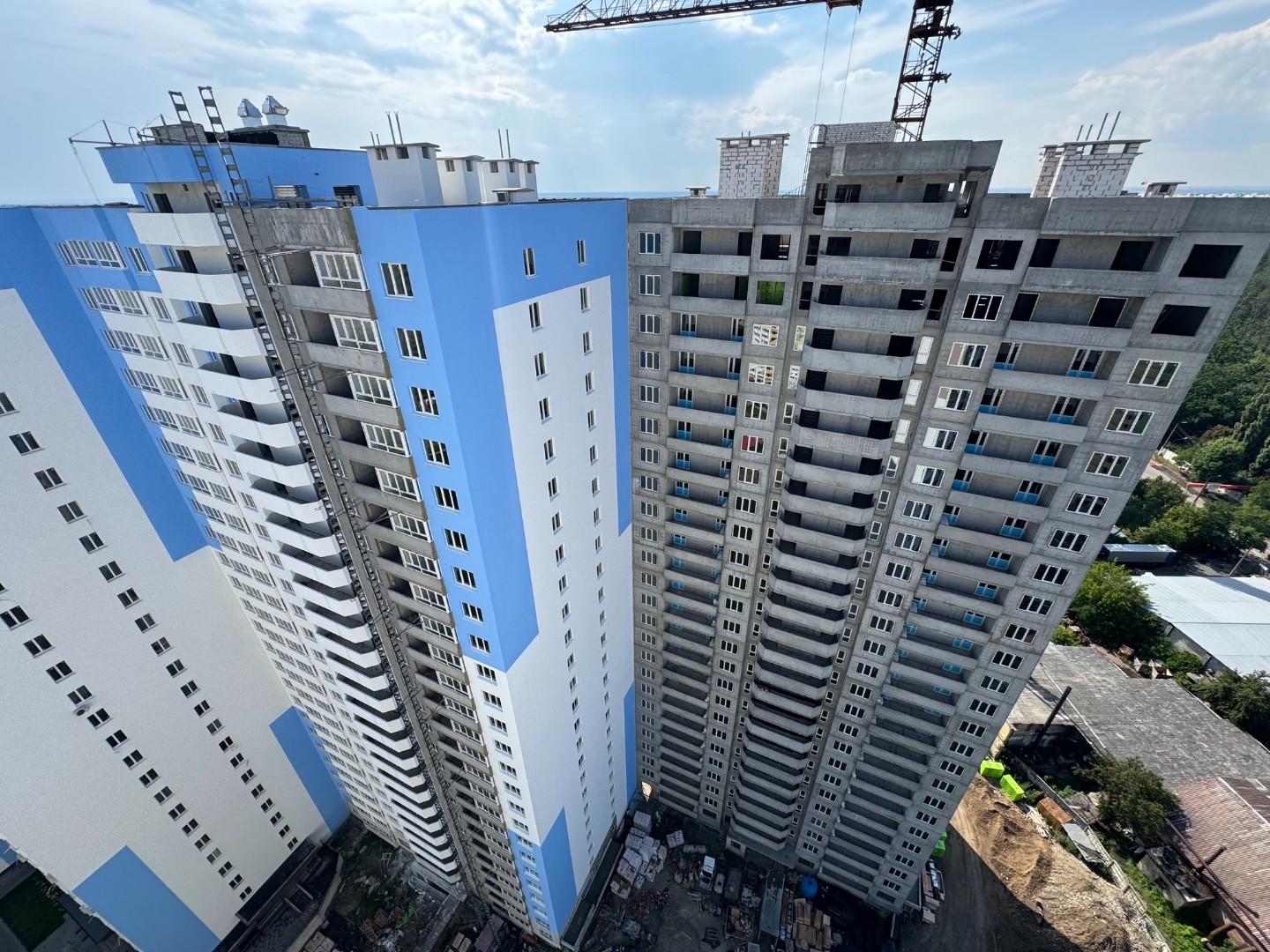

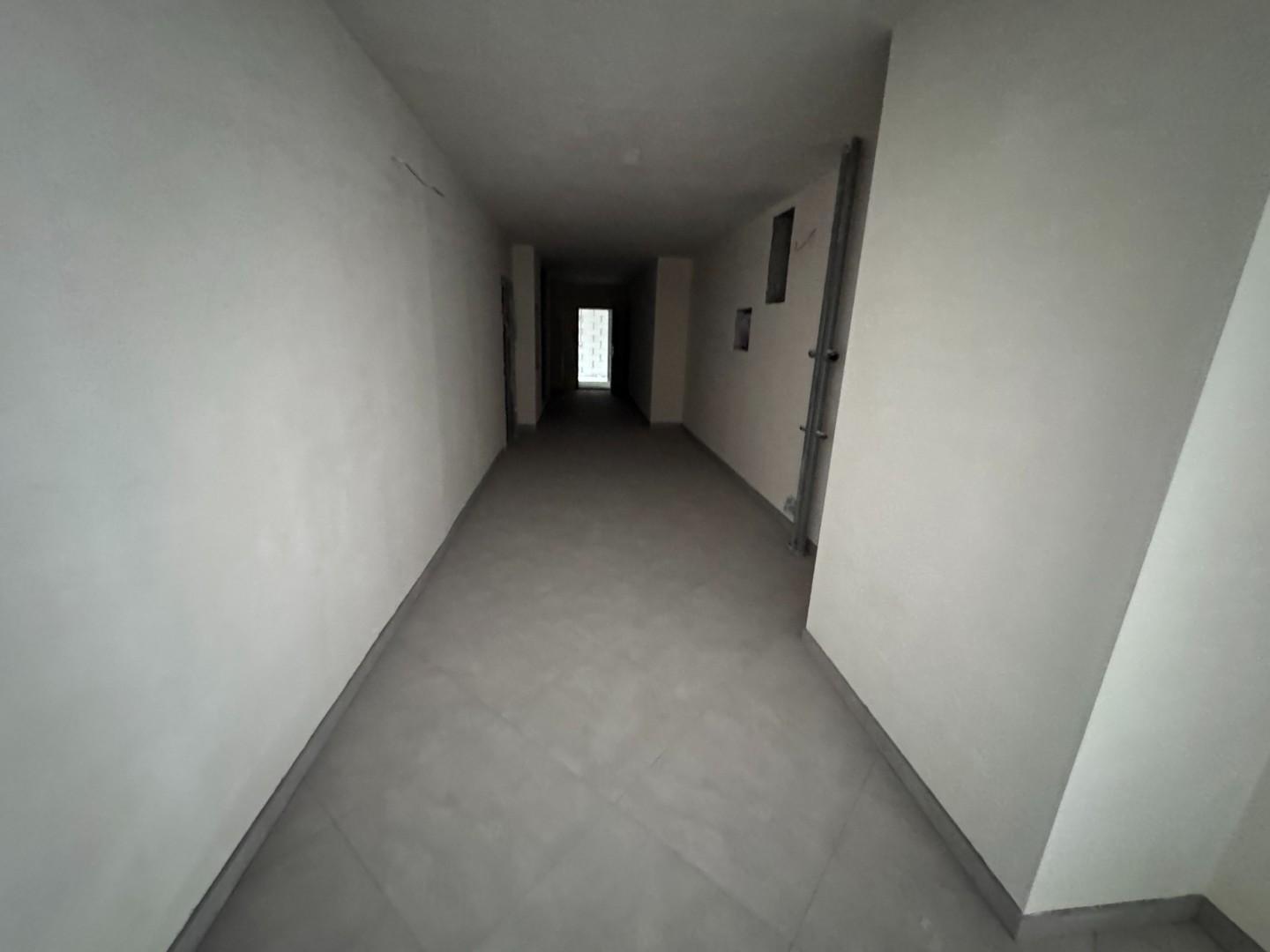

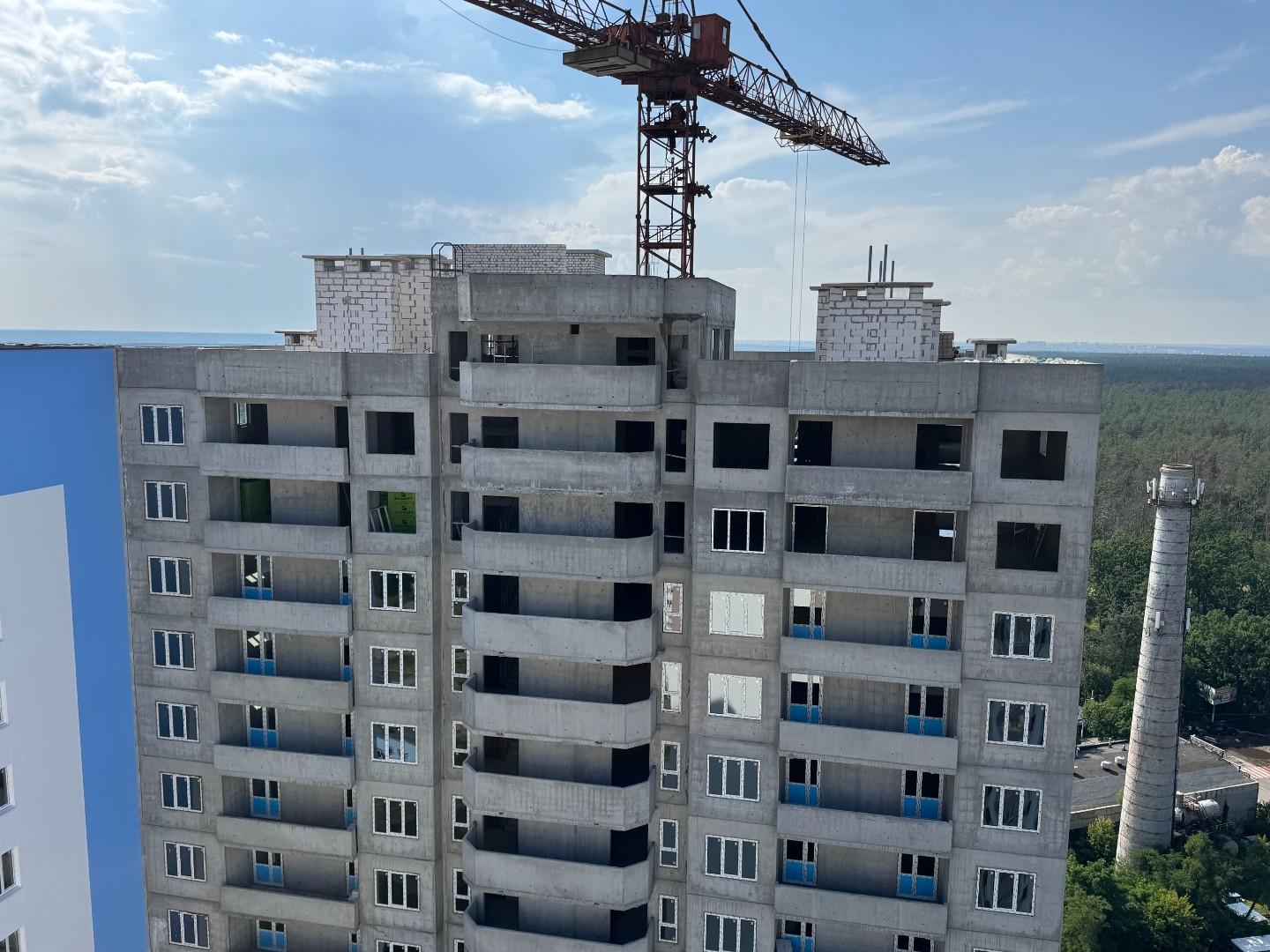

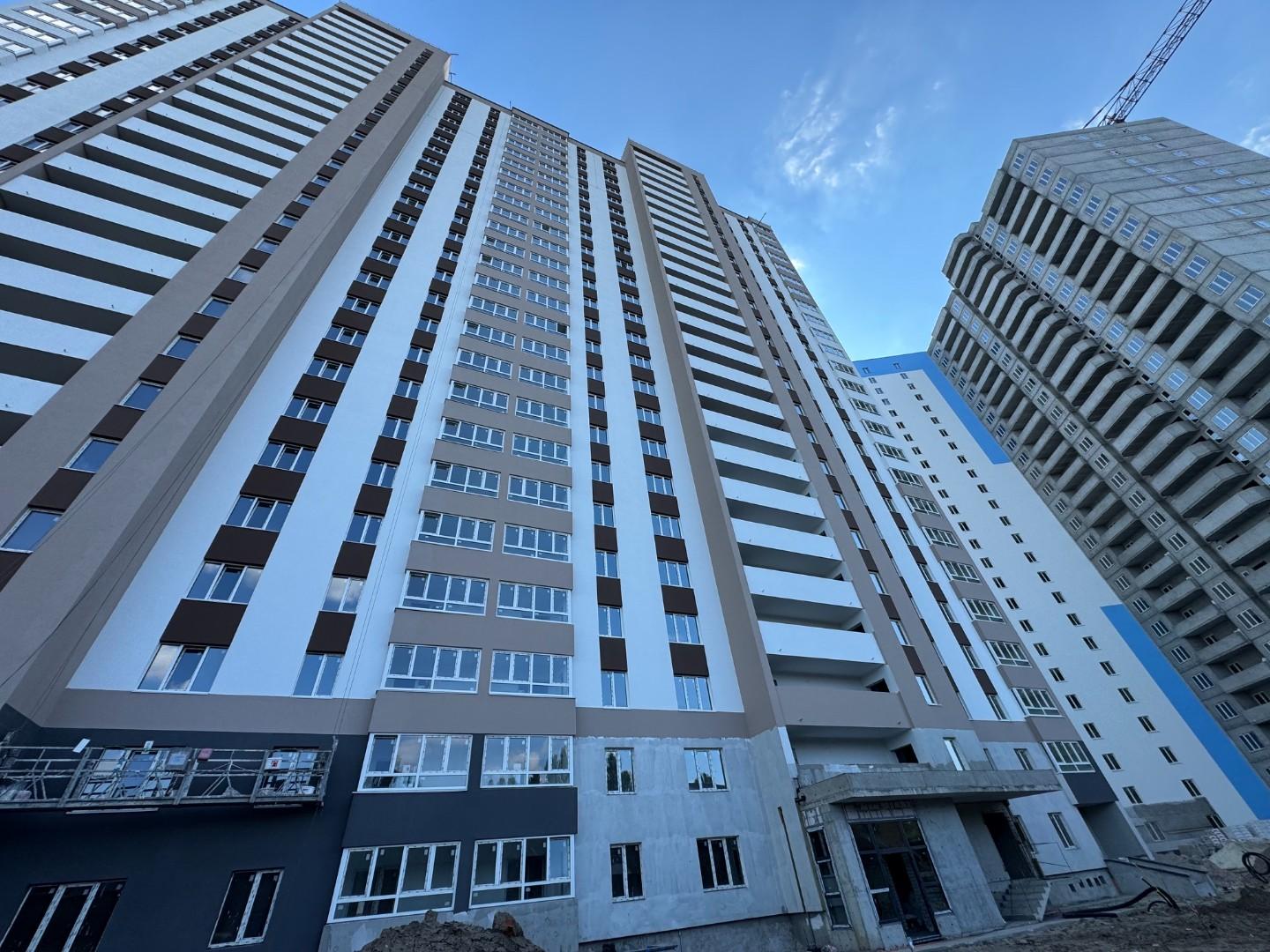

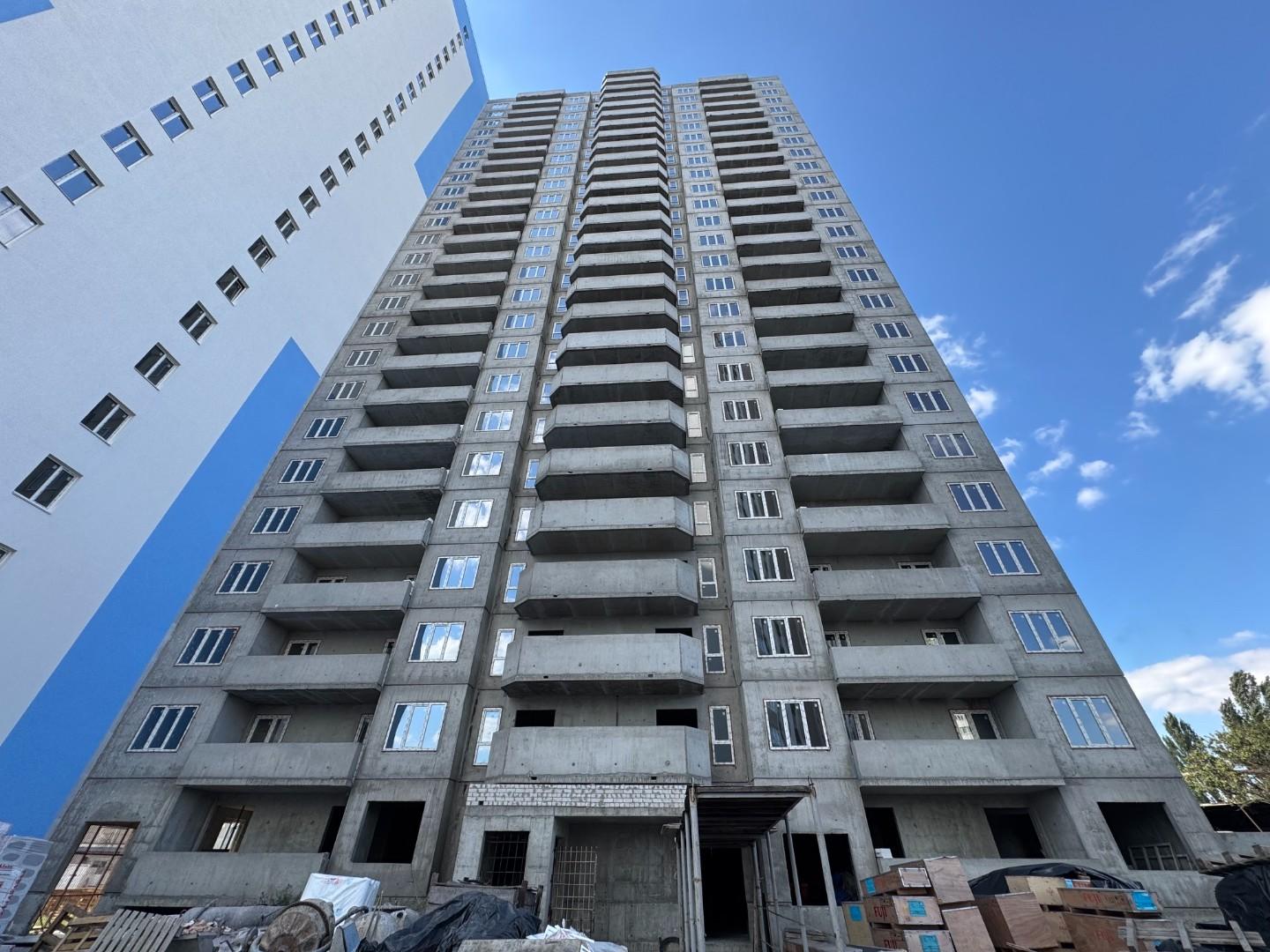

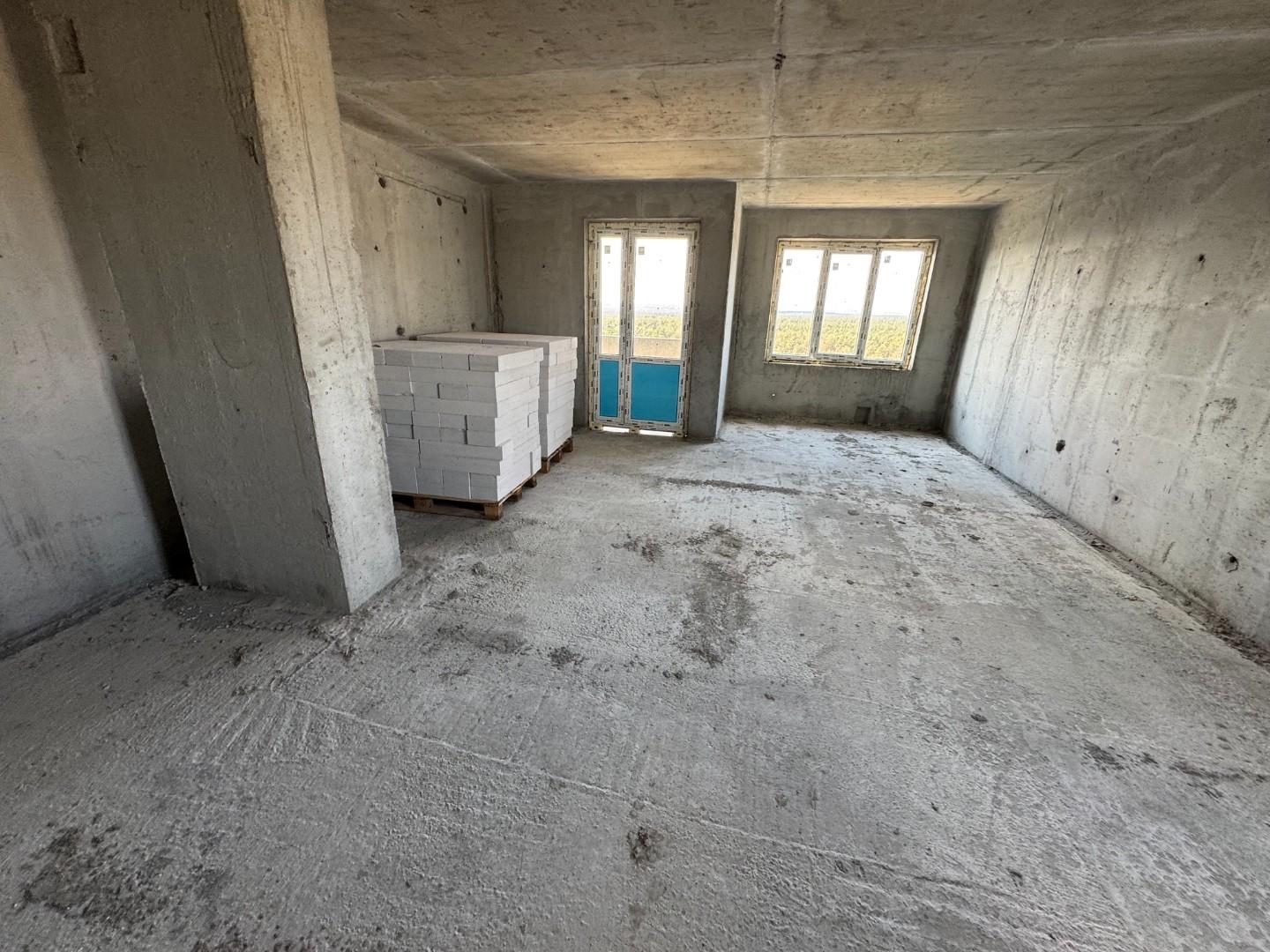

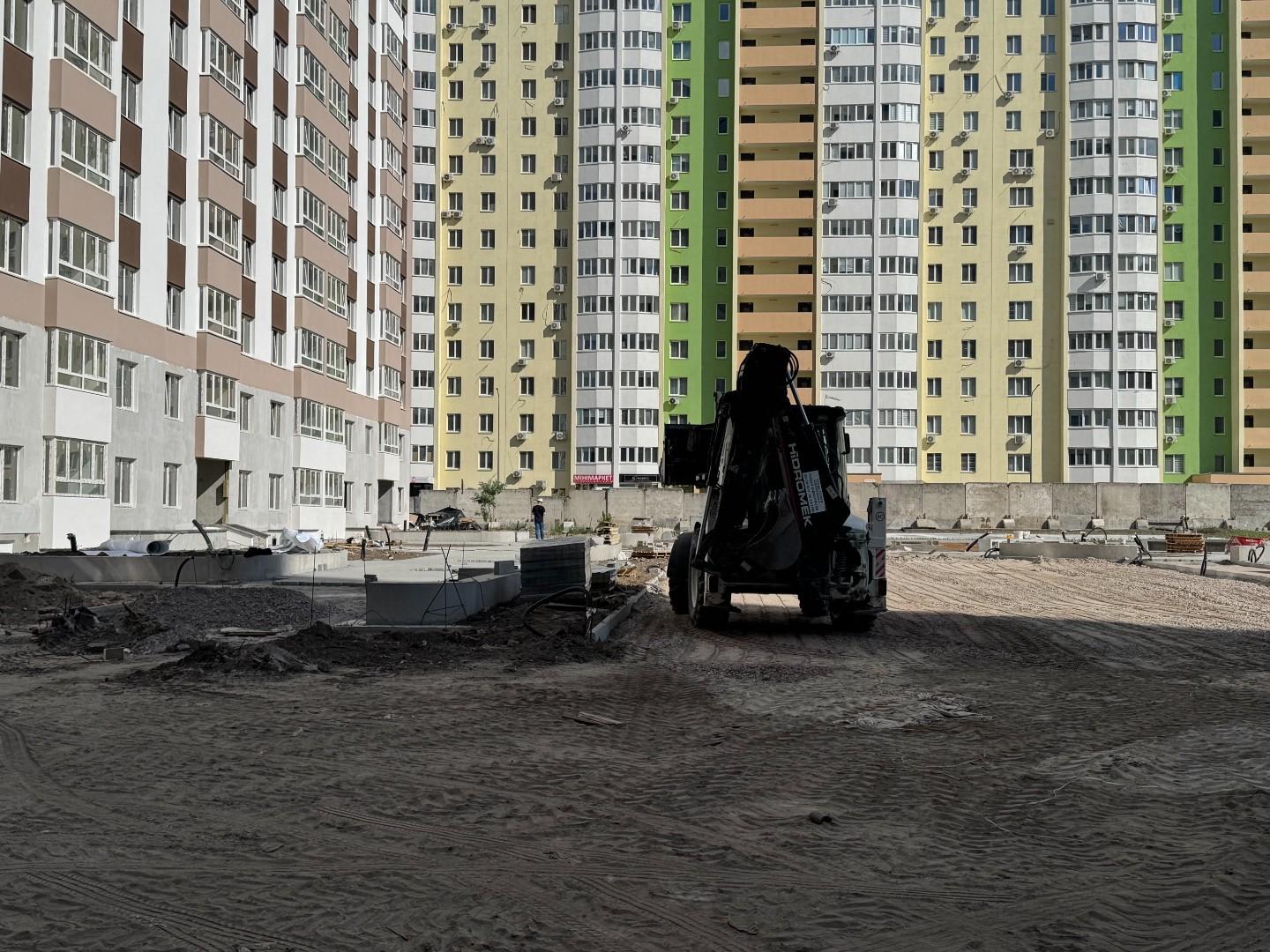

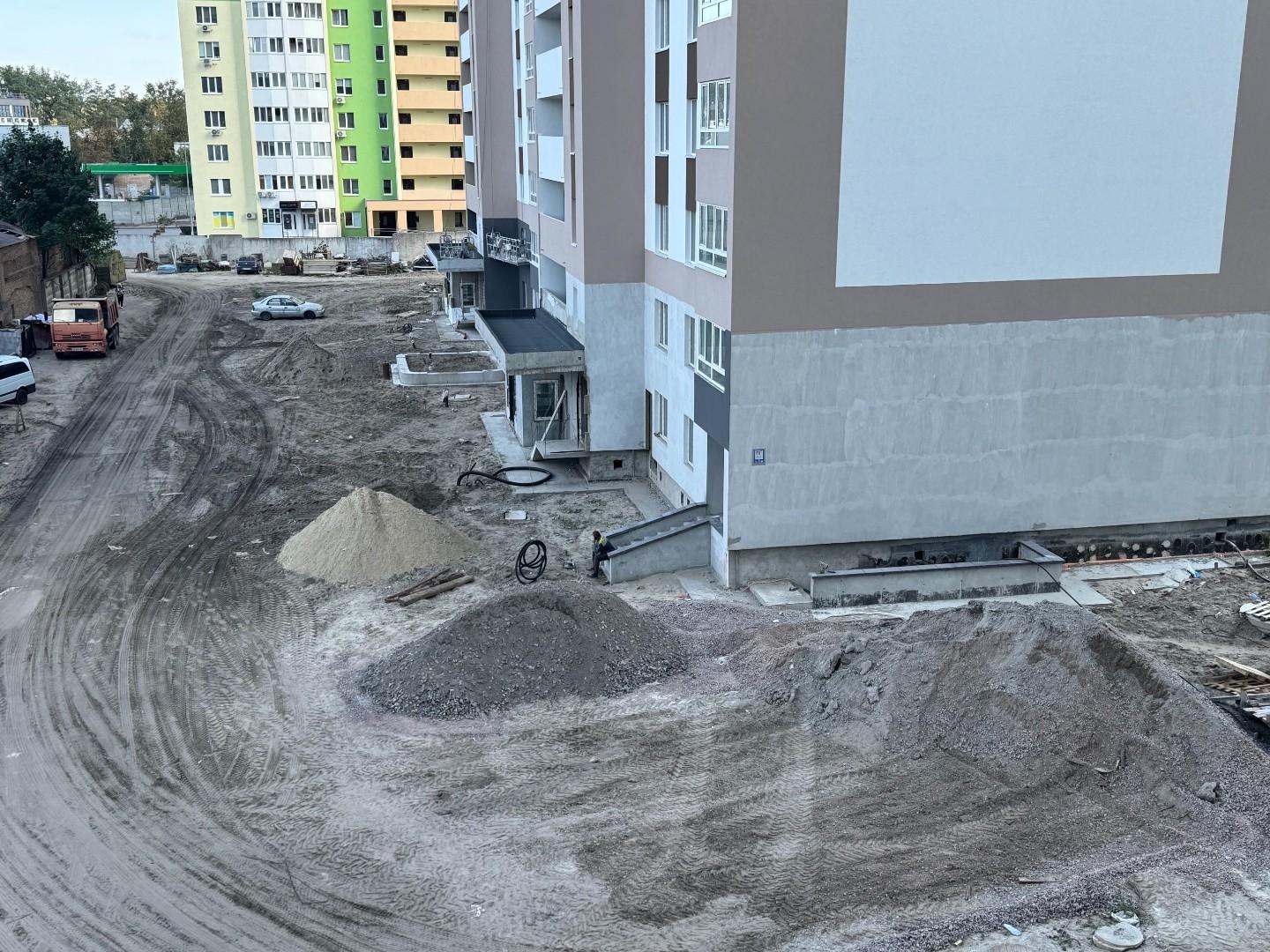

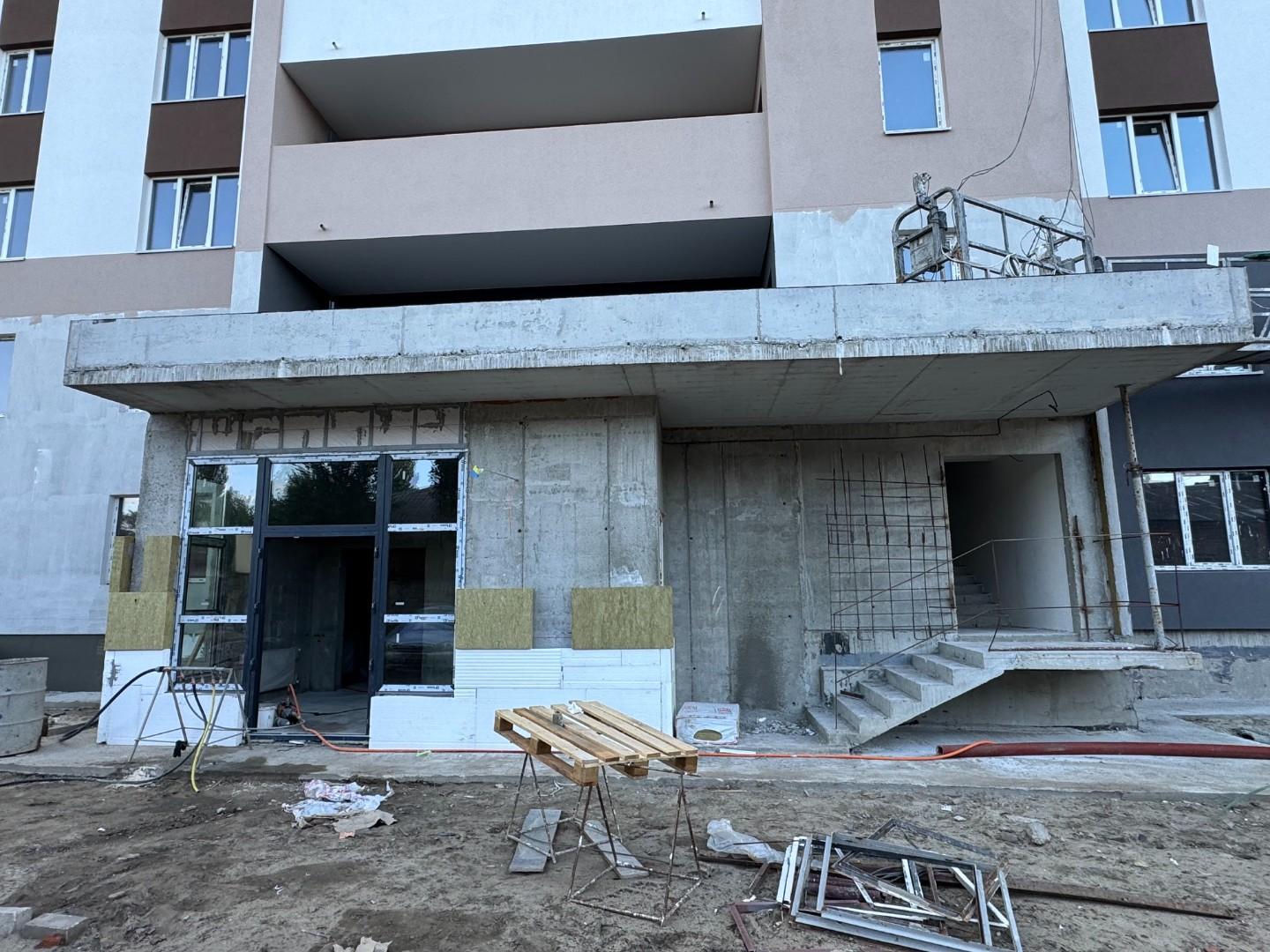

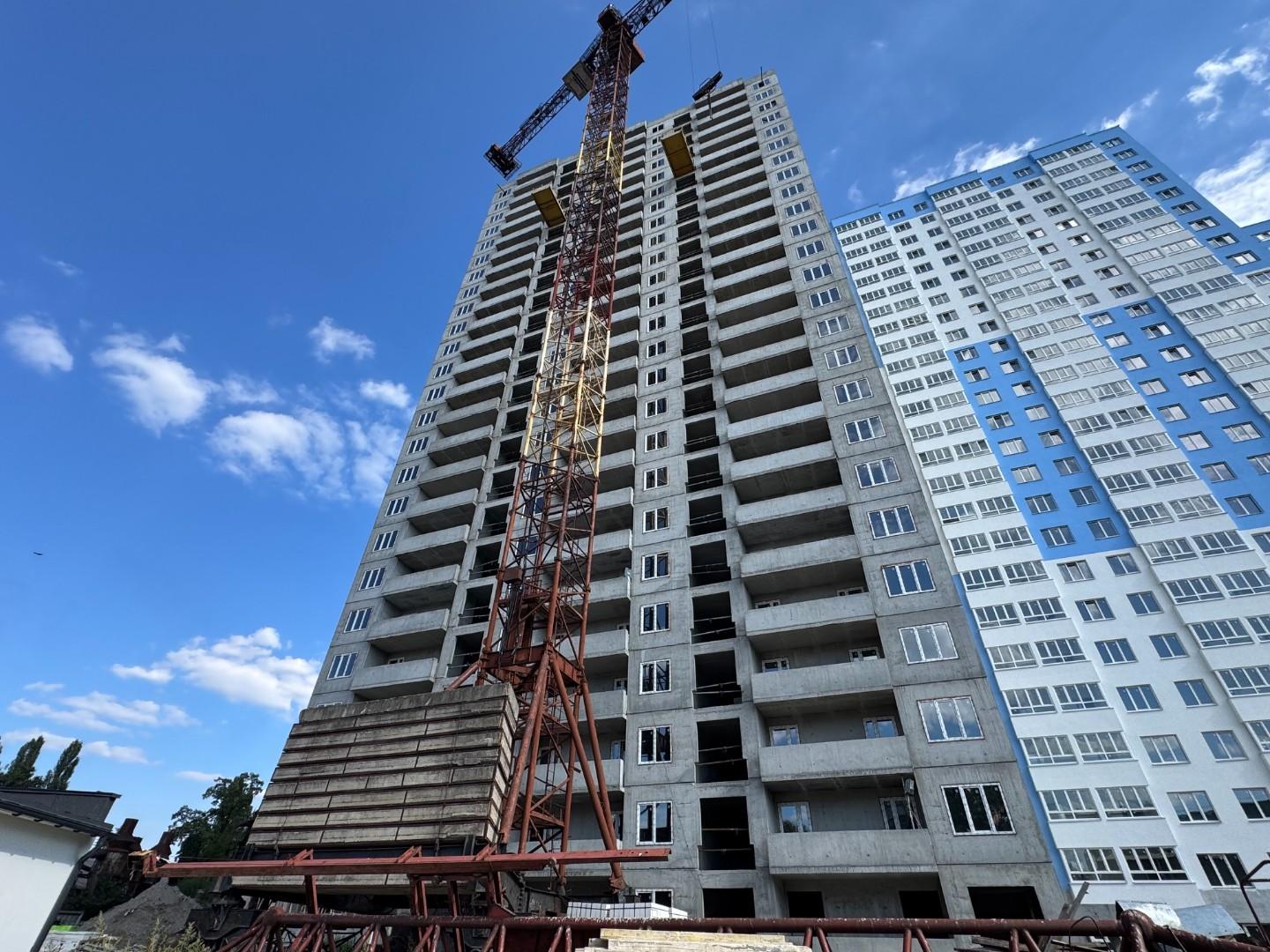

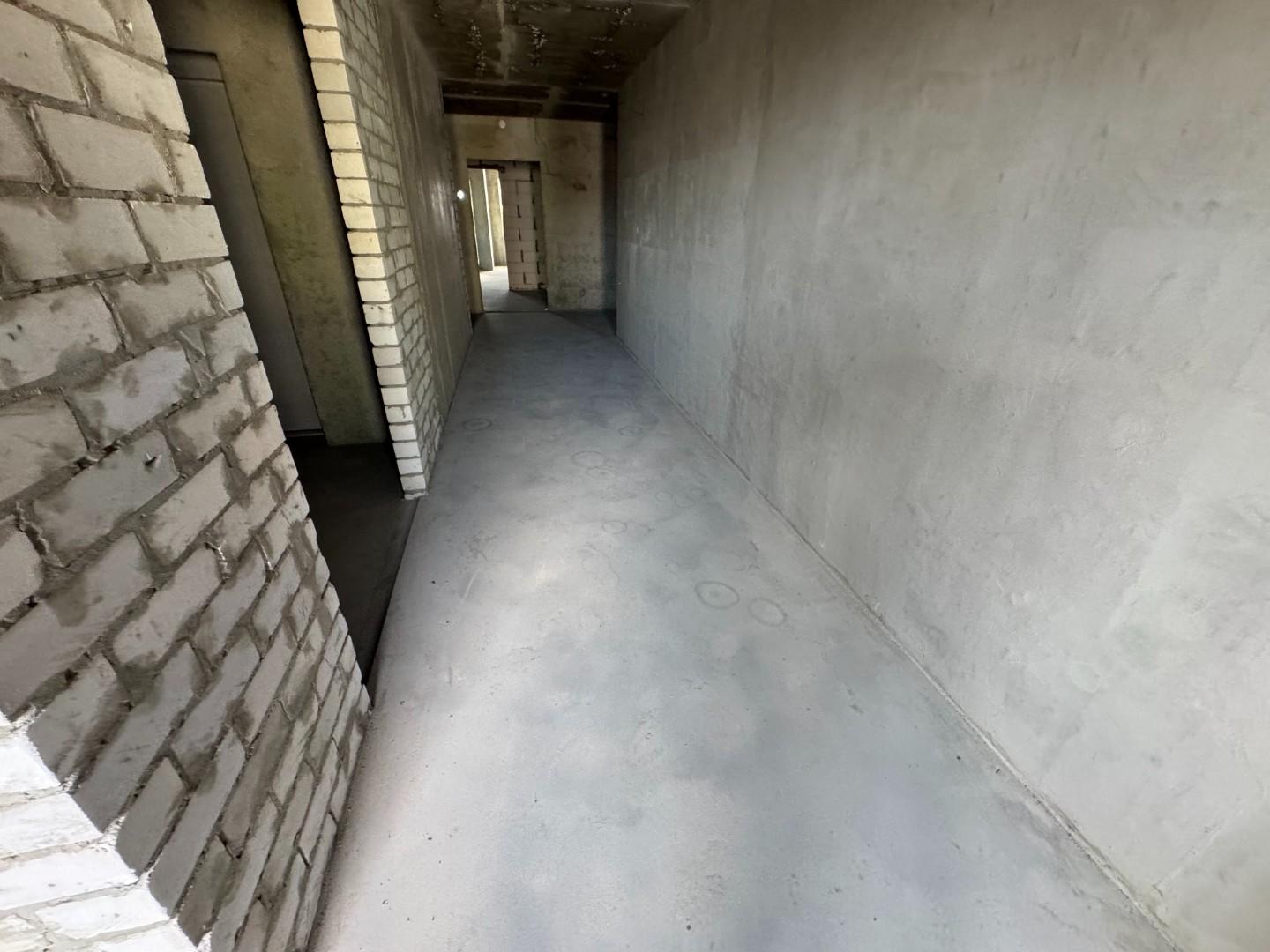

    11 дом - Залито 12 этажей.

    10 дом - Залито 11 этажей.

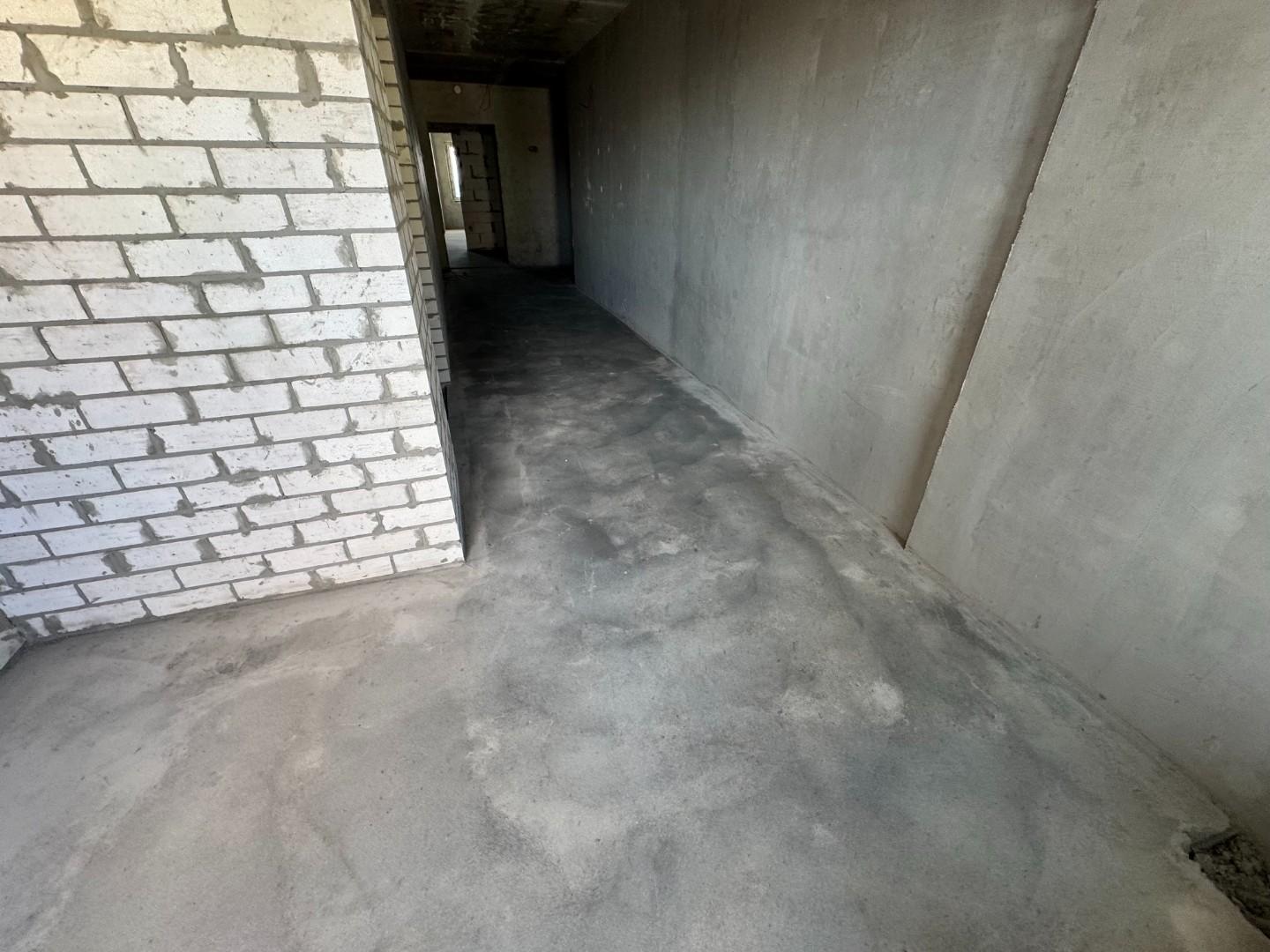

    Детский сад - Разводка электрики 100%, разводка отопления 100%, стяжка 100%, штукатурка 100%.

    Диагностический центр - Внещняя и внутренняя отделка.

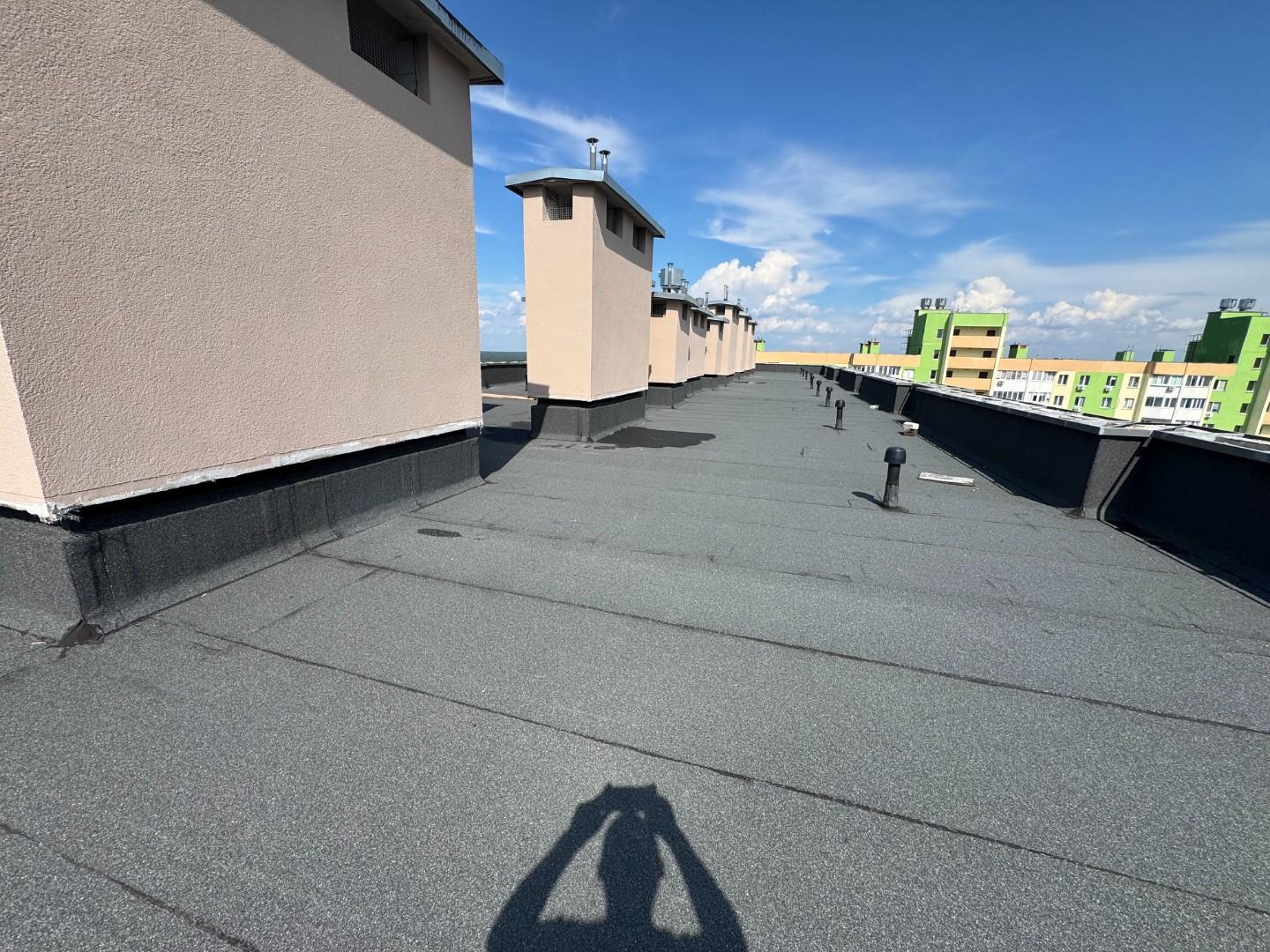

    Спорт комплекс - утепление фасада

    7
    Сентябрь 2018
  • Август

    11 дом - Залито 9 этажей.

    10 дом - Залито 8 этажей.

    Детский сад - Разводка электрики 100%, разводка отопления 100%, стяжка 100%, штукатурка 100%.

    Диагностический центр - Внещняя и внутренняя отделка.

    Спорт комплекс - утепление фасада .

    8
    Август 2018
  • Июль

    11 дом - Залито 6 этажей.

    10 дом - Залито 6 этажей.

    Детский сад - Разводка электрики 100%, разводка отопления 100%, стяжка 100%, штукатурка 100%.

    10
    Июль 2018
  • Июнь

    11 дом - Залито три этажа.

    10 дом - Залито три этажа.

    Детский сад - Разводка электрики 100%, разводка отопления 100%, стяжка 100%, штукатурка 90%.



    9
    Июнь 2018
  • Май

    11 дом - Заливка первого этажа.

    10 дом - Заливка первого этажа.

    Детский сад - Кровля 100%, внутренние работы.

    7
    Май 2018
  •

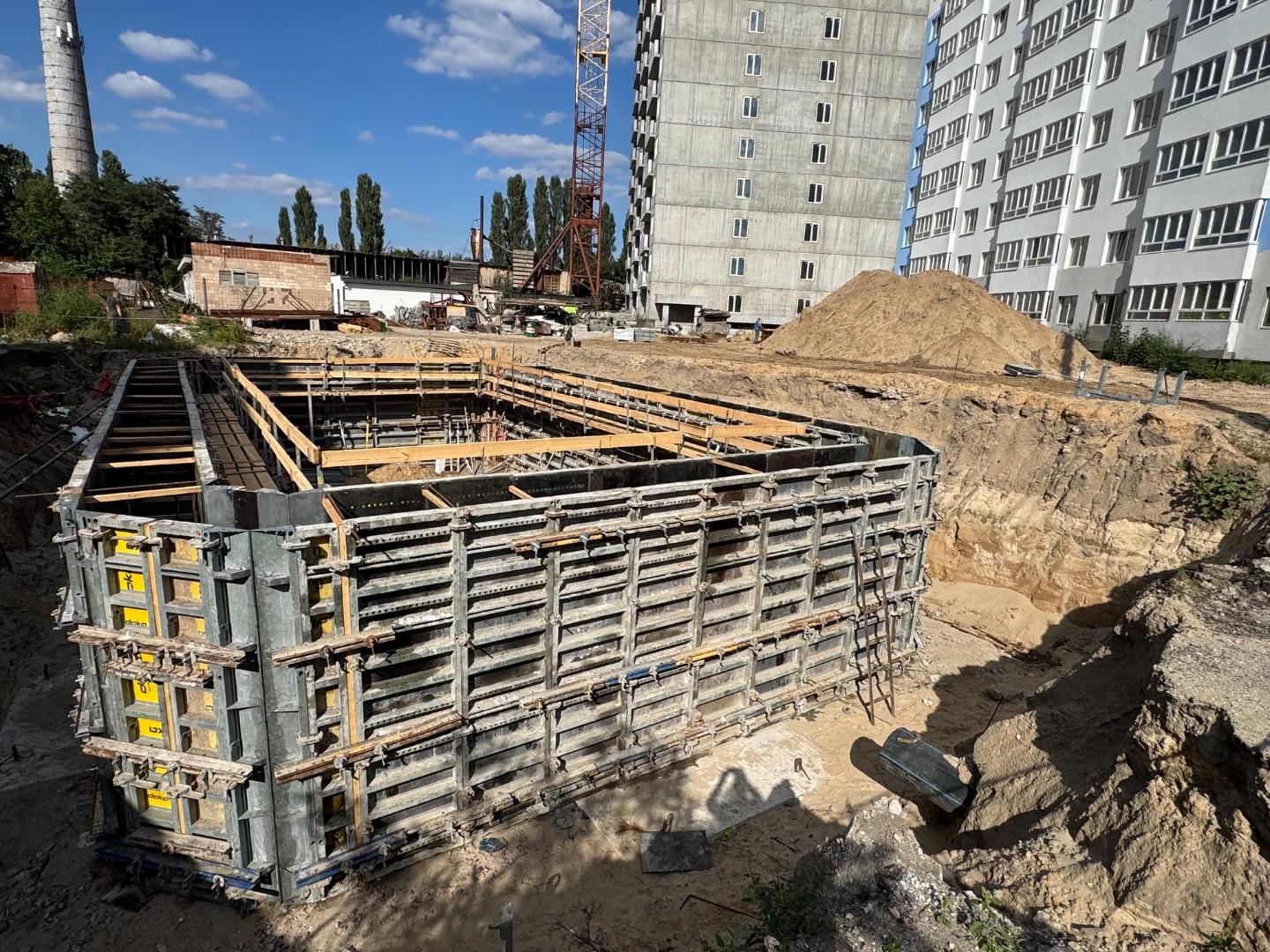

    11 дом - Заливка фундамента.

    10 дом - Заливка фундамента.

    Детский сад - Кровля 100%



    12
    Апрель 2018
  • 6
    Февраль 2018
  • 2
    Январь 2018
  • Декабрь 2017

    Торговый центр - Открытие магазинов.

    Детский садик -  Утепление фасада 100%

    1й Дом - Заселение.

    2й Дом - Заселенный.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Заселение.



    4
    Декабрь 2017
  • Ноябрь 2017

    Торговый центр - Открытие магазинов.

    Детский садик -  Утепление фасада 100%

    1й Дом - Начались осмотры квартир.

    2й Дом - Заселенный.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Заселение.

    7
    Ноябрь 2017
  • Октябрь 2017

    Торговый центр - Подготовка первого этажа к запуску магазина "Фора"

    Детский садик - Утепление фасада 100%

    1й Дом - Плитка в местах общего пользования 90%, штукатурка лестничных пролетов, монтаж системы отопления 100%, установка автоматов 90%,установка счетчиков воды 100%.

    2й Дом - Заселенный.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Заселение.

    19
    Октябрь 2017
  • Сентябрь 2017

    Торговый центр - Подготовка первого этажа к запуску магазина "Фора"

    Детский садик - Утепление фасада 100%

    1й Дом - Плитка в местах общего пользования 40%, штукатурка лестничных пролетов, монтаж системы отопления 100%, установка автоматов 30%..

    2й Дом - Заселение.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Готов к заселению.

    33
    Сентябрь 2017
  • Август 2017

    Торговый центр - Благоустройство территории

    Детский садик -  Утепление фасада 100%

    1й Дом - Стяжка 22 этажа, фасад 100%, монтаж лифтов, штукатурка 15 этажей.

    2й Дом - Заселение.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Монтаж сантехники 100%, фасад 100%, окна 100%, благоустройство территории, штукатурка фактурная 22 этажа, плитка 15 этажей.

    24
    Август 2017
  • Июль 2017

    Торговый центр - Благоустройство территории

    Детский садик -  Утепление фасада 100%

    1й Дом - Стяжка 20 этажей, фасад 100%, монтаж лифтов, штукатурка 10 этажей.

    2й Дом - Заселение.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Монтаж сантехники 100%, фасад 100%, окна 100%, благоустройство территории, штукатурка фактурная 22 этажа, плитка 10 этажей.

    10
    Июль 2017
  • Июнь 2017

    Торговый центр - Благоустройство территории

    Детский садик -  Утепление фасада 90%

    1й Дом - Стяжка 20 этажей, фасад 90%, монтаж лифтов, штукатурка 10 этажей.

    2й Дом - Плитка 100% штукатурка 100%, покрашено стены до 22 этажа, планировка благоустройства фасадной части, монтаж автоматов, подоконников, двери 100%, монтаж радиаторов 70%.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Монтаж сантехники 100%, фасад 95%, окна 100%, благоустройство территории, штукатурка фактурная 18 этажей.

    29
    Июнь 2017
  • Май 2017

    Торговый центр - Благоустройство территории

    Детский садик -  Утепление фасада 80%

    1й Дом - Стяжка 15 этажей, фасад 90%, монтаж лифтов

    2й Дом - Плитка 100% штукатурка 100%, покрашено стены до 22 этажа, планировка благоустройства фасадной части, монтаж автоматов, подоконников, двери 95%.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Монтаж сантехники 100%, фасад 95%, окна 100%, благоустройство территории, штукатурка фактурная 12 этажей.

    28
    Май 2017
  • Апрель 2017

    Торговый центр - Благоустройство территории

    Детский садик -  Утепление фасада 60%

    1й Дом - Стяжка 15 этажей, фасад 90%

    2й Дом - Плитка 100% штукатурка 100%, покрашено стены до 14 этажа, планировка благоустройства фасадной части, монтаж автоматов, подоконников, двери 95%.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Монтаж сантехники 100%, фасад 95%, окна 100%, благоустройство территории, штукатурка фактурная 8 этажей, демонтаж крана.

    9
    Апрель 2017
  • Март 2017

    Торговый центр - Благоустройство территории/

    Детский садик -  Утепление фасада..

    1й Дом - Стяжка 10 этажей, фасад 90%

    2й Дом - Плитка 12 этажей, штукатурка 100%, планировка благоустройства фасадной части, монтаж автоматов, подоконников.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Монтаж сантехники 100%, фасад 95%, окна 100%, благоустройство территории, штукатурка 14 этаж.

    6
    Март 2017
  • Февраль 2017

    Торговый центр - Благоустройство территории 90%, штукатурка  - 100%, стяжка  - 100%

    Детский садик -  Без изменений.

    1й Дом - Стяжка 8 этажей, фасад 80%

    2й Дом - Плитка 7 этажей, штукатурка 100%, планировка благоустройства фасадной части.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Монтаж сантехники 100%, фасад 95%, окна 100%, благоустройство территории.

    8
    Февраль 2017
  • Январь 2017

    Торговый центр - Благоустройство территории 85%, штукатурка  - 100%, стяжка  - 100%

    Детский садик -  Без изменений.

    1й Дом - Стяжка 6 этажей, фасад 80%

    2й Дом - Плитка 7 этажей, штукатурка 100%, планировка благоустройства фасадной части.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Монтаж сантехники 100%, фасад 95%, окна 100%.

    15
    Январь 2017
  • Декабрь 2016

    Торговый центр - Благоустройство территории 85%, штукатурка  - 100%, стяжка  - 100%

    Детский садик -  установка окон 100%

    1й Дом - Стяжка 6 этажей, фасад 80%

    2й Дом - Плитка 7 этажей, штукатурка 100%, планировка благоустройства фасадной части.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселенный.

    7й Дом - Монтаж сантехники 100%, стяжка полов 100%, фасад 95%, окна 100%.

    7
    Декабрь 2016
  •



    Ноябрь 2016

    Торговый центр - Благоустройство территории 85%, штукатурка  - 100%, стяжка  - 100%

    Детский садик -  установка окон 80%

    1й Дом - Стяжка 6 этажей, фасад 80%

    2й Дом - Плитка 5 этажей, штукатурка 100%, планировка благоустройства фасадной части.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселение.

    7й Дом - Монтаж сантехники 100%, стяжка полов 100%, фасад 95%, окна 100%.


    16
    Ноябрь 2016
  •



    Октябрь 2016

    Торговый центр - Благоустройство территории 85%, штукатурка  - 100%, стяжка  - 100%

    Детский садик - Закончена кладка стен. установка окон 50%

    1й Дом - Установка квартирных позагребневых перегородок стен 22 этаж.

    2й Дом - Электрика 100% , кровля 100%, сантехника пол 22 этаж, стяжка 22 этаж, штукатурка 18 этаж, монтаж лифтов, фасад 80%, окна 100%, установка квартирных входных дверей 20 этажей.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Заселение.

    7й Дом - Монтаж сантехники 100%, стяжка полов 100%, фасад 95%, окна 100%.






    16
    Октябрь 2016
  • Сентябрь 2016

    Торговый центр - Благоустройство территории 80%, штукатурка  - 100%, стяжка  - 100%

    Детский садик - Закончена кладка стен.

    1й Дом - Установка квартирных позагребневых перегородок стен 20 этаж.

    2й Дом - Электрика 20 этаж, кровля 80%, сантехника пол 18 этаж, стяжка 16 этаж, штукатурка 14 этаж, монтаж лифтов, фасад 55%, окна 100%.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Стяжка 100%, штукатурка 100%, лифты 95%, кровля крыши 100%, фасад 100%, разводка отопления 100%, монтаж входных дверей 100%, монтаж подоконников 100%.

    7й Дом - Монтаж сантехники 100%, стяжка полов 100%, фасад 90%, окна 100%.






    7
    Сентябрь 2016
  •

    Август 2016

    Торговый центр - Крыша готовность 100%, вентиляция 100%, благоустройство территории 80%, штукатурка 2 этаж - 100%, 3 этаж - 100%, стяжка 2-3 этаж - 100%

    Детский садик - Закончена кладка стен.

    1й Дом - Установка квартирных позагребневых перегородок стен 15 этаж.

    2й Дом - Электрика 17 этаж, кровля 70%, сантехника пол 15 этаж, стяжка 14 этаж, штукатурка 10 этаж, монтаж лифтов, фасад 45%, окна 100%.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Стяжка 100%, штукатурка 100%, лифты 80%, кровля крыши 95%, фасад 100%, разводка отопления 100%, монтаж входных дверей 100%, монтаж подоконников 100%.

    7й Дом - Монтаж сантехники 100%, стяжка полов 100%, фасад 80%, окна 100%.



    13
    Август 2016
  • Июль 2016

    Торговый центр - Крыша готовность 100%, вентиляция 100%, благоустройство территории 60%, штукатурка 2 этаж - 100%, 3 этаж - 100%, стяжка 2-3 этаж - 100%,

    Детский садик - Закончена кладка стен.

    1й Дом - Установка квартирных позагребневых перегородок стен 13 этаж.

    2й Дом - Электрика 12 этаж, кровля 70%, сантехника пол 9 этаж, стяжка 8 этаж, штукатурка 8 этаж, монтаж лифтов, фасад 30%, окна 100%.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Стяжка 100%, штукатурка 100%, лифты 70%, кровля крыши 80%, фасад 90%, разводка отопления 100%, монтаж входных дверей 90%, монтаж подоконников 100%.

    7й Дом - Монтаж сантехники 100%, стяжка полов 100%, фасад 40%, окна 100%.




    10
    Июль 2016
  • Июнь 2016

    Торговый центр - Крыша готовность 90%, вентиляция 100%, благоустройство территории 60%, штукатурка 2 этаж - 90%, 3 этаж - 80%, стяжка 2 этаж - 90%, монтаж металлических дверей.

    Детский садик - Закончена кладка стен.

    1й Дом - Установка квартирных позагребневых перегородок стен 1 - 9 этаж.

    2й Дом - Электрика 9 этаж, кровля 70%, сантехника пол 7 этаж, стяжка 4 этаж, штукатурка 6 этаж, монтаж лифтов, фасад 20%, окна 80%.

    3й Дом - Заселенный.

    4й Дом - Заселенный.

    5й Дом - Заселенный.

    6й Дом - Стяжка 90%, штукатурка 90%, лифты 60%, кровля крыши 80%, фасад 70%, монтаж лифтов 60%, разводка отопления 100%, монтаж дверей тех. помещений, монтаж подоконников.

    7й Дом - Монтаж сантехники 100%, стяжка полов 2 - 14 этаж, 21 - 22 этаж, фасад 10%, окна 30%.



    9
    Июнь 2016
  • Май 2016

    Торговый центр - Крыша готовность 90%, вентиляция 100%, монтаж летней террасы, благоустройство территории 60%.

    Детский садик - Закончена кладка стен.

    1й Дом -  закончен монолит 100%.

    2й Дом - Кирпичная кладка переходных балконов,  фундамент главного входа - 100%, монтаж стояков сантехники и электрики 100%, кладка позагребневых перегородок стен остался первый этаж, кровля 70%.

    3й Дом - Готовность к заселению 100%

    4й Дом - Готовность к зеселению 100%

    5й Дом - Готовность к заселению 100%.

    6й Дом - Стяжка 17 этаж, разводка электрики 100%, разводка отопления 21 этаж, кровля крыши 80%, фасад 40%, начали монтаж лифтов.

    7й Дом - Монтаж сантехники 12 этаж, стяжка полов 2 - 7 этаж.






    12
    Май 2016
  •  Апрель 2016

    Торговый центр - Крыша готовность 85%, вентиляция 100%, монтаж летней террасы, благоустройство территории 60%.

    Детский садик - Закончена кладка стен.

    1й Дом -  закончен монолит 100%.

    2й Дом - Кирпичная кладка переходных балконов,  фундамент главного входа - 100%, монтаж стояков сантехники и электрики 100%, кладка позагребневых перегородок стен 16 этаж, кровля 50%.

    3й Дом - Готовность к заселению 100%

    4й Дом - Готовность к зеселению 100%

    5й Дом - Готовность к заселению 100%.

    6й Дом - Стяжка 14 этаж, разводка электрики 100%, кровля крыши 80%, фасад 30%.

    7й Дом - Монтаж сантехники 5 этаж, стяжка полов 5 этаж.


    15
    Апрель 2016
  •  Март 2016

    Торговый центр - Крыша готовность 80%, вентиляция 100%.

    Детский садик - Закончена кладка стен.

    1й Дом -  закончен монолит 100%.

    2й Дом - Кирпичная кладка переходных балконов, залит фундамент главного входа, монтаж стояков сантехники и электрики 90%, кладка позагребневых перегородок стен 13 этаж.

    3й Дом - Готовность к заселению 100%

    4й Дом - Готовность к зеселению 100%

    5й Дом - Готовность к заселению 100%, запуск системы отопления.

    6й Дом - Стяжка 9 этаж, разводка электрики 100%, кровля крыши 70%.

    7й Дом - Монтаж сантехники 5 этаж, стяжка полов 3 этаж.





    11
    Март 2016
  •

     Февраль 2016

    Торговый центр - Монтаж системы вентиляции,

    Детский садик - второй этаж кладка стен.

    1й Дом -  закончен, демонтаж опалубки, 5 этаж позагребневые перегородки стен.

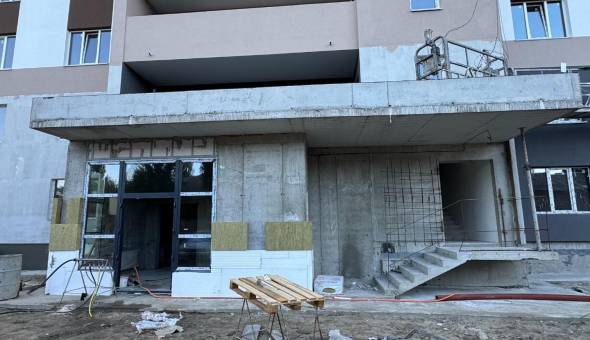

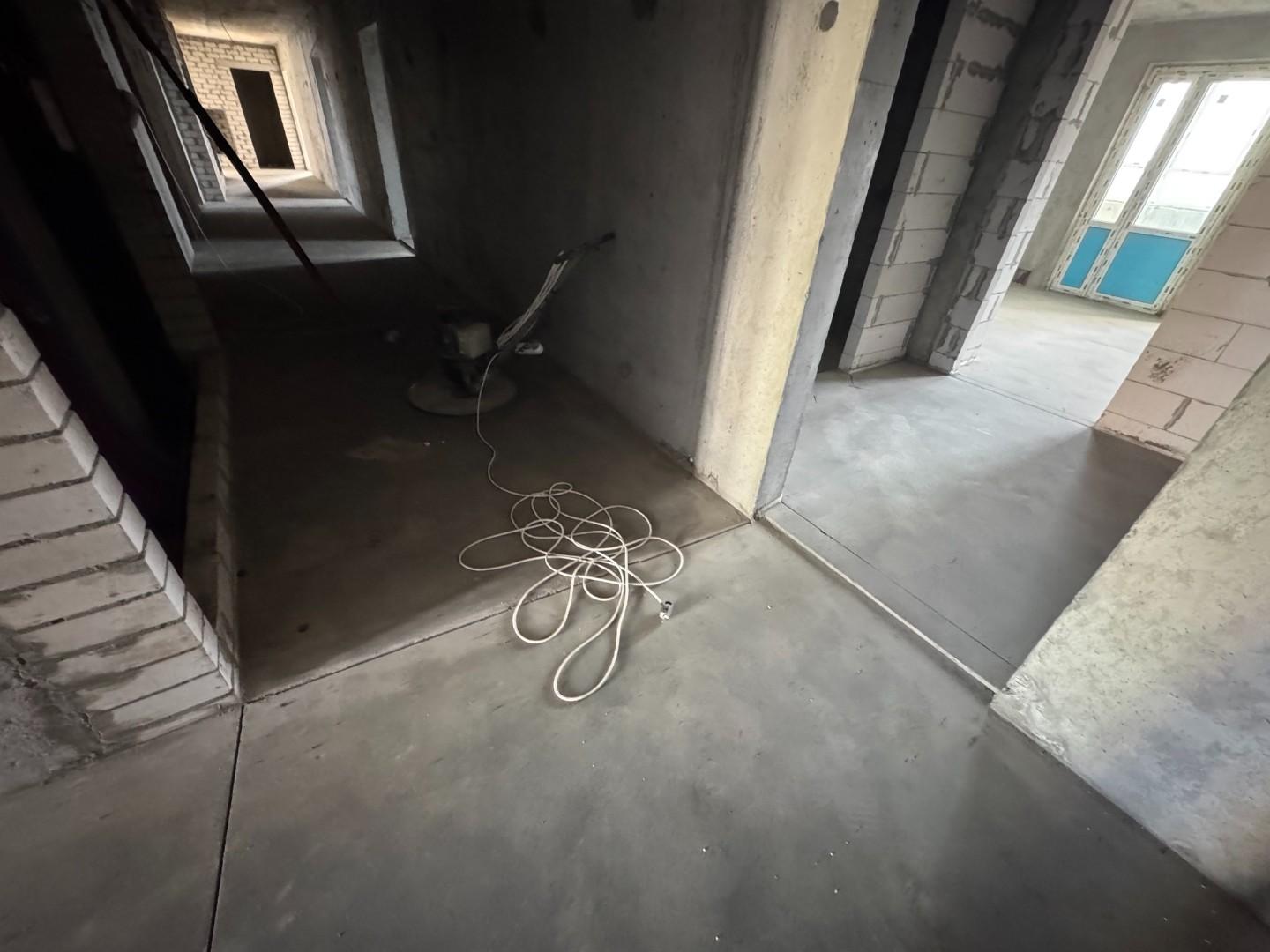

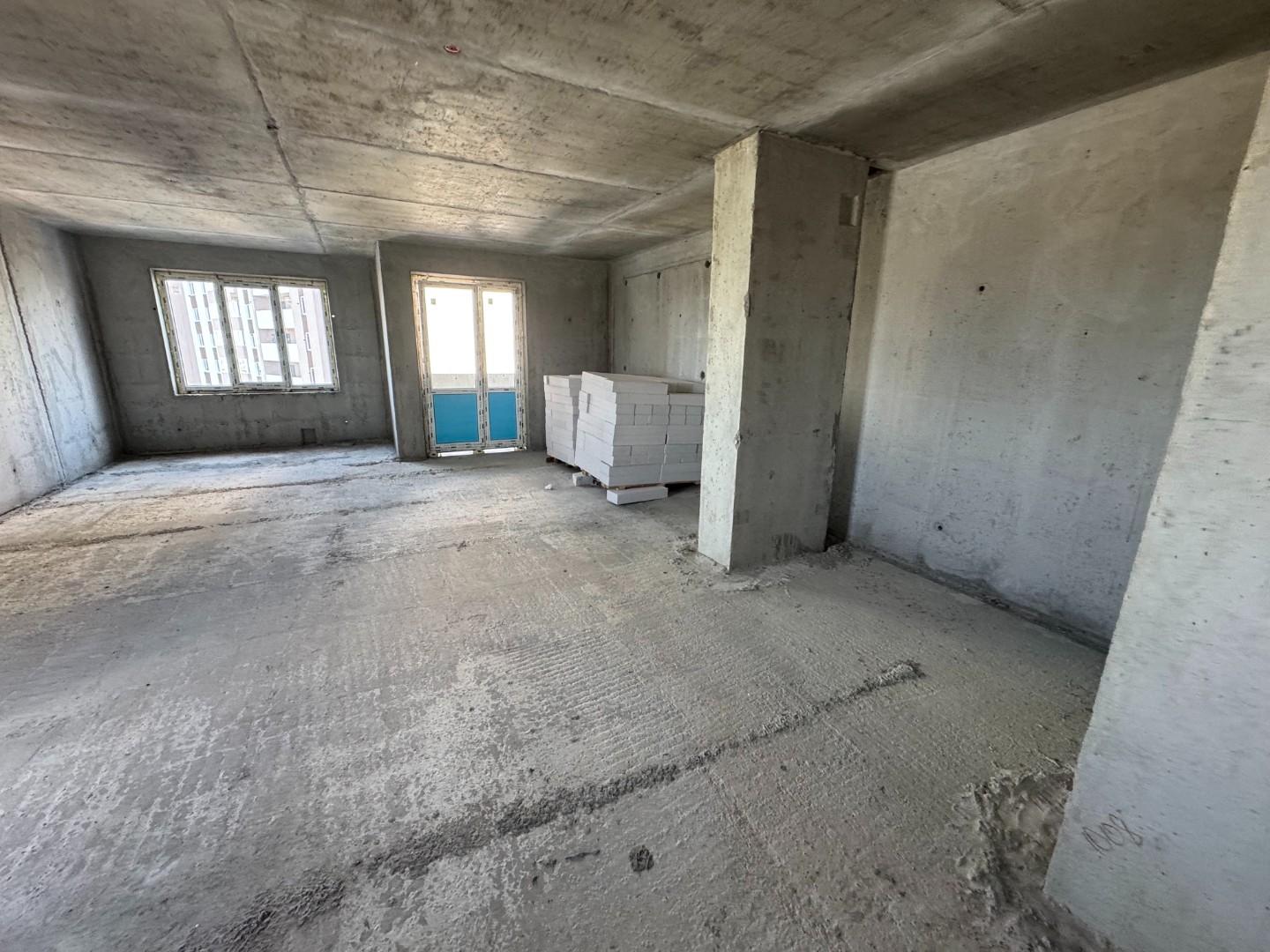

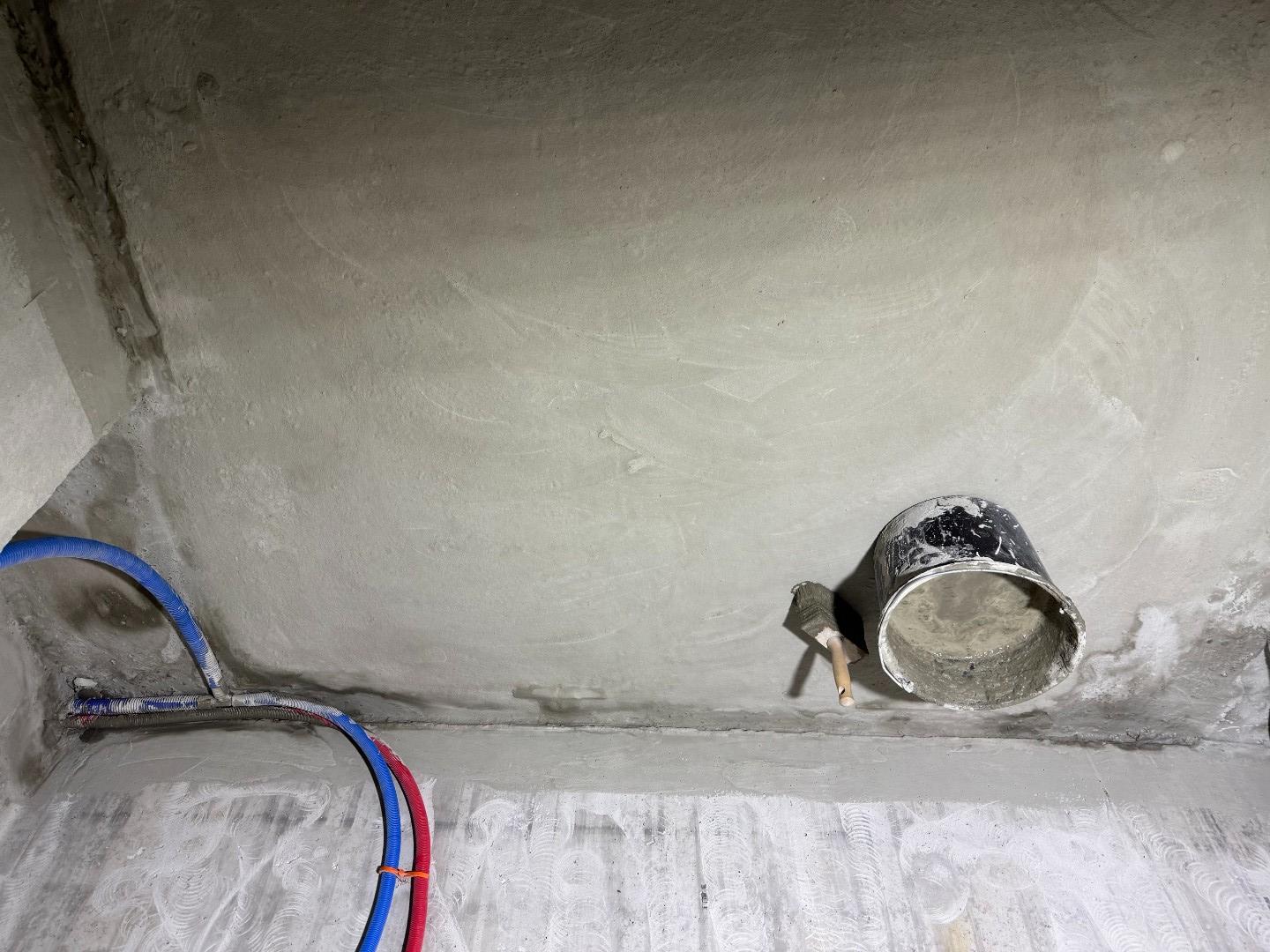

    2й Дом - Подготовка сантехники, 10 этаж установка позагребневых перегородок .

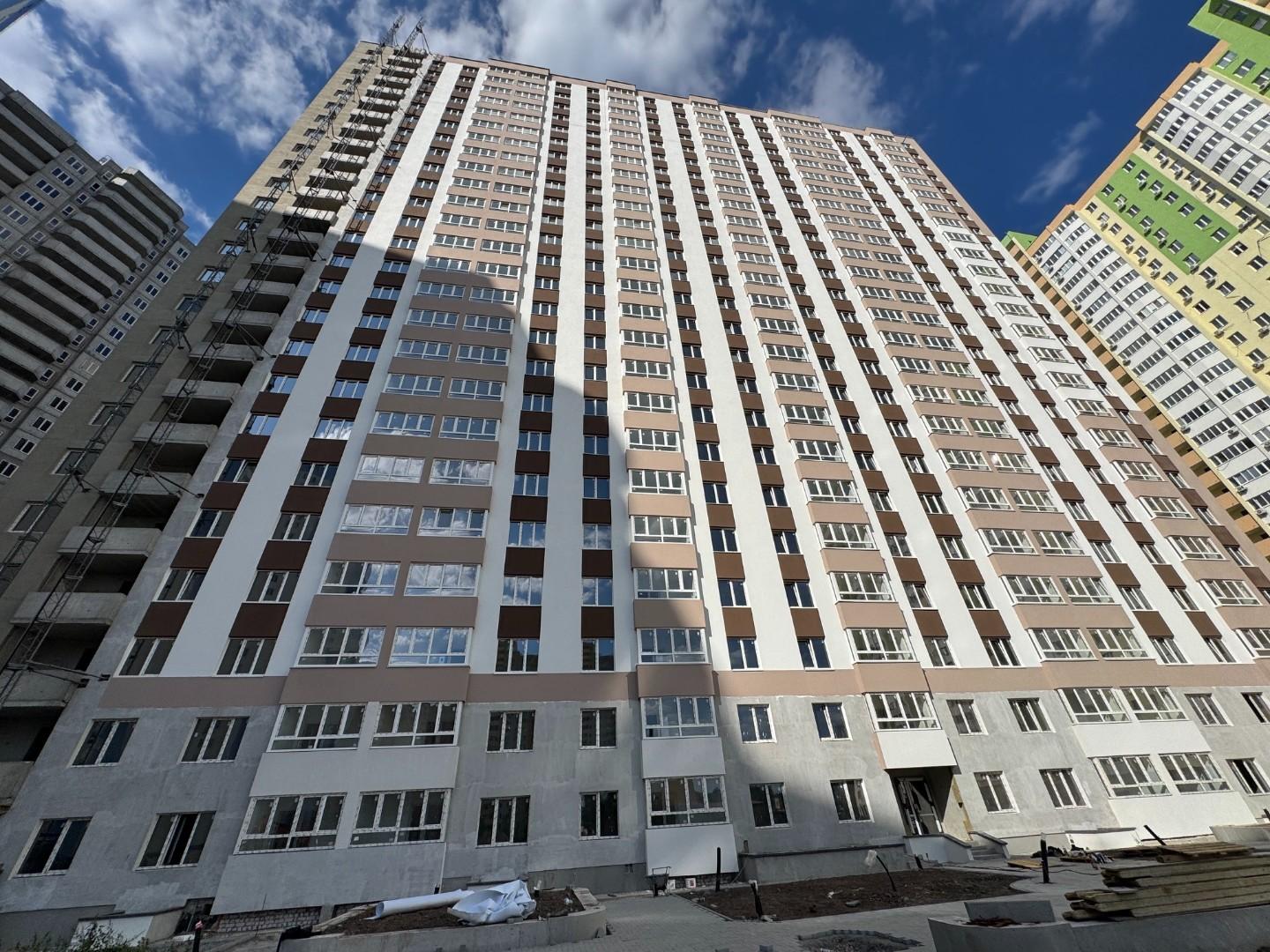

    3й Дом - Готовность к заселению 100%

    4й Дом - Готовность к зеселению 100%

    5й Дом - Готовность к заселению 90%,

    6й Дом - Стяжка 5 этаж, разводка электрики 100%, монтаж отопления 7 этаж, стояки и ливнёвка смонтированы

    7й Дом - Подготовка монтажа сантехники.

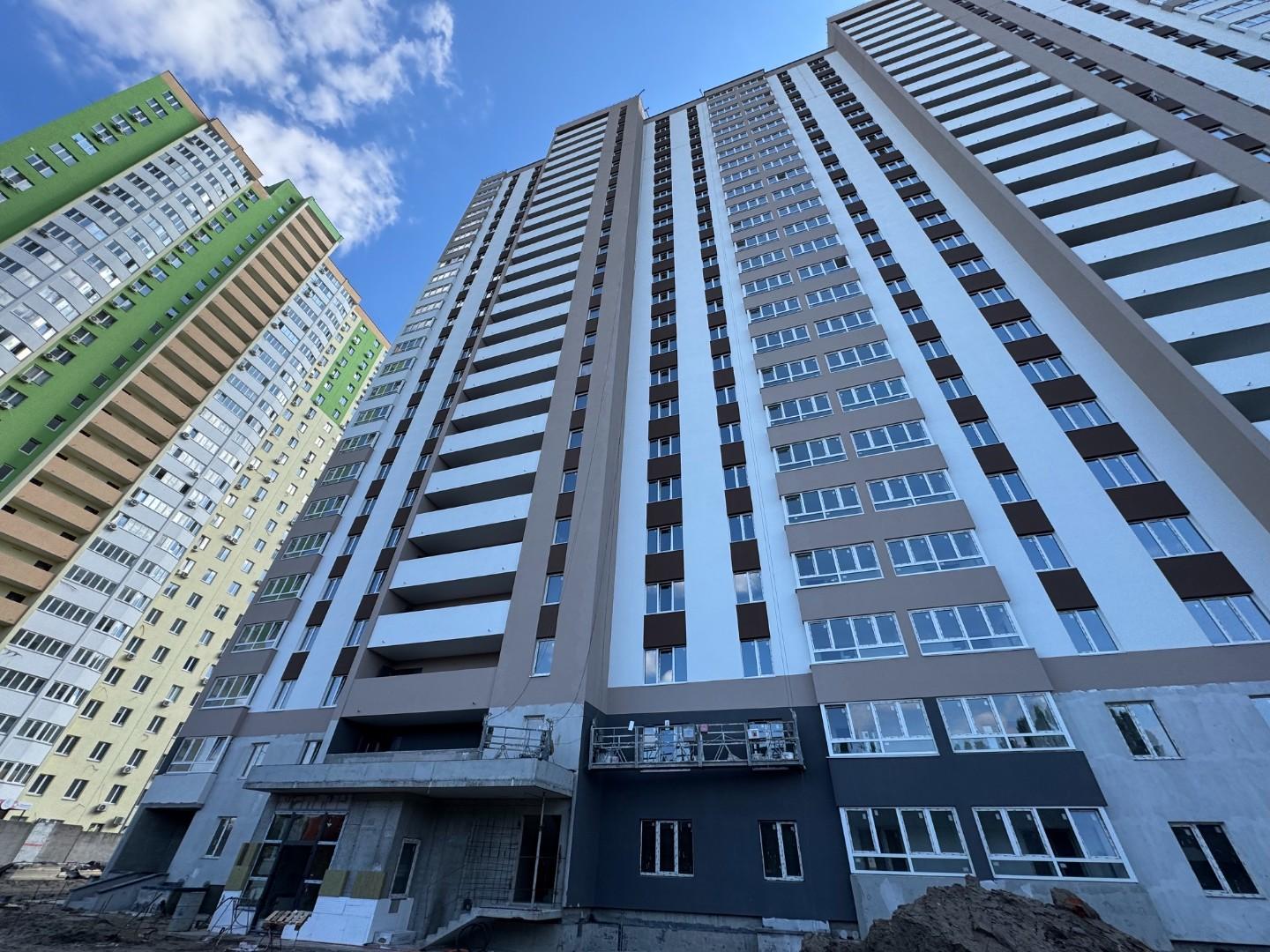

    11
    Февраль 2016
  • Январь 2016

    В связи с тем, что рабочии компании находилась в отпуске  с 25.12 по 25.01 процесс строительства практически не изменился.

    Закончили установку столбов освещения.

    Торговый центр - Установлен фасад.

    Детский садик - с потеплением начнут кладку кирпича.

    1й Дом -  20 этаж.

    2й Дом - Готов.

    3й Дом - Готовность к заселению 100%

    4й Дом - Готовность к зеселению 100%

    5й Дом - Готовность к заселению 90%,

    6й Дом - Готов. Электрики штробят штробы на 18 этаже, монтаж стояков сантехники. Монтаж отопления 2 этаж.

    7й Дом - Готов.

    8
    Январь 2016
  •   Декабрь 2015

    Закончили установку столбов освещения.

    Торговый центр - Установлен фасад.

    Детский садик - с потеплением начнут кладку кирпича.

    1й Дом -  20 этаж.

    2й Дом - Готов.

    3й Дом - Готовность к заселению 100%

    4й Дом - Готовность к зеселению 100%

    5й Дом - Готовность к заселению 90%,

    6й Дом - Готов. Электрики штробят штробы на 18 этаже, монтаж стояков сантехники.

    7й Дом - Готов.

    9
    Декабрь 2015
  •  Ноябрь 2015

    Закончили прокладку внутриплощадочных сетей.

    Заканчивают благоустройство придомовой территории.

    Торговый центр - Устанавливают фасад.

    Детский садик - 2 этаж.

    1й Дом -  15 этаж.

    2й Дом - Готов.

    3й Дом - Готовность к заселению 99%

    4й Дом - Готовность к зеселению 90%

    5й Дом - Готовность к заселению 70%,

    6й Дом - Готов.Идут столярные работы.монтаж  электрики и сантехники.Начали отделку.

    7й Дом - Готов.


    11
    Ноябрь 2015
  • Октябрь 2015

    Закончили прокладку внутриплощадочных сетей.

    Заканчивают благоустройство придомовой территории.

    Торговый центр - Устанавливают фасад.

    Детский садик - 2 этаж.

    1й Дом -  13 этаж.

    2й Дом - Готов.

    3й Дом - Готовность к заселению 90%

    4й Дом - Готовность к зеселению 80%

    5й Дом - Готовность к заселению 70%,

    6й Дом - Готов.Идут столярные работы.монтаж  электрики и сантехники.

    7й Дом - Готов.






    19
    Октябрь 2015
  • Сентябрь 2015

    Закончили прокладку внутриплощадочных сетей.

    Торговый центр - укладывают внутрение перегородки

    Детский садик - 1 этаж.

    1й Дом -  10 этаж.

    2й Дом - Готов.

    3й Дом - Готовность к сдаче 99%

    4й Дом - Готовность к сдаче 95%

    5й Дом - Готовность к сдаче 90%,

    6й Дом - Готов.Идут столярные работы.монтаж  электрики и сантехники.

    7й Дом - Готов.





    32
    Сентябрь 2015
  • Август 2015

    Заканчивают прокладку внутриплощадочных сетей.

    Торговый центр - Идет подключение к сетям.

    Детский садик - Цокольный этаж.

    1й Дом -  8 этаж.

    2й Дом - Готов.

    3й Дом - Готовность к сдаче 95%

    4й Дом - Готовность к сдаче 90%

    5й Дом - Готовность к сдаче 80%,

    6й Дом - Готов.Идут столярные работы.Начали монтаж  электрики и сантехники.

    7й Дом - Готов.




    14
    Август 2015
  •  Июль 2015

    Идет прокладка внутриплощадочных и внешних сетей.

    Торговый центр - Идет подключение к сетям.

    Детский садик - Котлован.

    1й Дом -  8 этаж.

    2й Дом - 18 Этаж.

    3й Дом - Готов,закончили столярные работы..Закончили сантех и электро работы.Закончили Отделочные работы .Заканчивают фасадные работы.Монтируют лифтовое оборудование.Идет покраска фасада.Заканчивают благоустройство мест общего пользования.

    4й Дом - Готов,закончили столярные работы..Закончили сантех и электро работы.Закончили Отделочные работы .Заканчили фасадные работы.Монтируют лифтовое оборудование.Идет благоустройство мест общего пользования(10 этаж).

    5й Дом - Готов,закончили столярные работы..Закончили сантех и электро работы.Идут отделочные работы(12 этаж) .Заканчивают фасадные работы.Монтируют лифтовое оборудование.

    6й Дом - Готов.Идут столярные работы.Начали монтаж  электрики и сантехники.

    7й Дом - Готов.



    19
    Июль 2015
  • Июнь 2015

    Начали прокладку внутриплощадочных и внешних сетей.

    Торговый центр - Начали монтаж перегородок и внешних стен из газоблока.

    Детский садик - Начали рыть котлован.

    1й Дом -  8 этаж.

    2й Дом - 14 Этаж.

    3й Дом - Готов,закончили столярные работы..Закончили сантех и электро работы.Закончили Отделочные работы .Заканчивают фасадные работы.Монтируют лифтовое оборудование.Идет покраска фасада.Идет благоустройство мест общего пользования.

    4й Дом - Готов,закончили столярные работы..Закончили сантех и электро работы.Закончили Отделочные работы .Заканчивают фасадные работы.Монтируют лифтовое оборудование.Идет покраска фасада.Идет благоустройство мест общего пользования.

    5й Дом - Готов,закончили столярные работы..Закончили сантех и электро работы.Идут отделочные работы .Заканчивают фасадные работы.Монтируют лифтовое оборудование.Идет покраска фасада.

    6й Дом - Готов.Идут столярные работы.Начали монтаж  электрики и сантехники.

    7й Дом - Готов.


    13
    Июнь 2015
  • Май 2015

    1й Дом -  8 этаж.

    2й Дом - 9 Этаж.

    3й Дом - Готов,закончили столярные работы..Заканчивают сантех и электро работы.Закончили Отделочные работы .Заканчивают фасадные работы.Монтируют лифтовое оборудование.Идет покраска фасада.

    4й Дом - Готов,закончили столярные работы.Заканчивают сантех и электро работы.Заканчивают фасадные работы.Отделочные работы 11 этаж.Идет покраска фасада.

    5й Дом -  Готов,закончили столярные работы.Заканчивают сантех и электро работы.Заканчивают фасадные работы. Отделочные работы 8 этаж. Идет покраска фасада.

    6й Дом - Готов.Идут столярные работы.

    7й Дом - 21 єтаж.




    2
    Май 2015
  •  Апрель 2015

    1й Дом -  8 этаж.

    2й Дом - 9 Этаж.

    3й Дом - Готов,закончили столярные работы..Заканчивают сантех и электро работы.Закончили Отделочные работы .Заканчивают фасадные работы.Монтируют лифтовое оборудование.

    4й Дом - Готов,закончили столярные работы.Заканчивают сантех и электро работы.Заканчивают фасадные работы.Отделочные работы 8 этаж.

    5й Дом -  Готов,закончили столярные работы.Заканчивают сантех и электро работы.Заканчивают фасадные работы. Отделочные работы 6 этаж.

    6й Дом - 21 этаж.

    7й Дом - 20 этаж.

    8
    Апрель 2015
  •  Март 2015

    1й Дом -  8 этаж.

    2й Дом - 9 Этаж.

    3й Дом - Готов,закончили столярные работы..Заканчивают сантех и электро работы.Отделочные работы 17 этаж.Идут фасадные работы.

    4й Дом - Готов,закончили столярные работы.Заканчивают сантех и электро работы.Идут фасадные работы.Отделочные работы 6 этаж.

    5й Дом -  Готов,закончили столярные работы.Заканчивают сантех и электро работы.Идут фасадные работы.

    6й Дом - 17 этаж.

    7й Дом - 16 этаж.



    13
    Март 2015
  • Февраль 2015

    1й Дом -  4 этаж.

    2й Дом - 6 Этаж готов.

    3й Дом - Готов,закончили столярные работы.Идут отделочные работы(8 этаж).Заканчивают сантех и электро работы.

    4й Дом - Готов,закончили столярные работы.Заканчивают сантех и электро работы.

    5й Дом -  Готов,закончили столярные работы.Заканчивают сантех и электро работы.

    6й Дом - 13 этаж.

    7й Дом - 12 этаж.

    В Марте начинаются отделочные и фасадные работы в 3,4,5 домах.



    13
    Февраль 2015
  • Январь 2015

    1й Дом - Заливают 1 этаж.

    2й Дом - 3 Этаж готов.

    3й Дом - Готов,закончили столярные работы.Идут отделочные работы(8 этаж).Заканчивают сантех и электро работы.

    4й Дом - Готов,закончили столярные работы.Идут сантех и электро работы.

    5й Дом -  Готов,закончили столярные работы.Идут сантех и электро работы.

    6й Дом - 10 этаж.

    7й Дом - 9 этаж.

    9
    Январь 2015
  • Декабрь 2014

    1й Дом - Готов фундамент.

    2й Дом - 1 Этаж готов.Выставляют второй.

    3й Дом - Готов,закончили столярные работы.Идут отделочные работы(8 этаж).Заканчивают сантех и электро работы.

    4й Дом - Готов,закончили столярные работы.Идут сантех и электро работы.

    5й Дом -  Готов,заканвивают столярные работы.Идут сантех и электро работы.

    6й Дом - 7 этаж.

    7й Дом - 6 этаж.

    7
    Декабрь 2014
  • Ноябрь 2014

    1й Дом - Готов фундамент.

    2й Дом - 0 Этаж.

    3й Дом - Готов,закончили столярные работы.Идут отделочные работы(6 этаж).

    4й Дом - Готов,заканчивают столярные работы.

    5й Дом - 20 этаж.Начаты столярные работы.

    6й Дом - 4 этаж.

    7й Дом - 3 этаж.

    10
    Ноябрь 2014
  • Октябрь 2014

    1й Дом - Делают сваи.

    2й Дом - 0 Этаж.

    3й Дом - 22 этаж. Начаты отделочные работы.

    4й Дом - 22 этаж.Начаты электромонтажные работы.

    5й Дом - 18 этаж.Начаты столярные работы.

    6й Дом - 2 этаж.

    7й Дом - 0 этаж.

    14
    Октябрь 2014
  • Сентябрь 2014

    Дом №1 Начали рыть котлован

    Дом №2 Готов 0 этаж..

    Дом №3 Готов 20й этаж.

    Дом №4 Готов 19й этаж.

    Дом №5 Выставляют 15й этаж.

    Дом №6 Выставляют 0 этаж.

    Дом №7 Заливают ростверк.

    12
    Сентябрь 2014
  • Август 2014

    17 этаже на 3 и 4 дома

    12 этажей на 5 доме

    Готов 3 этаж Торгового Центра

    Готов фундамент 2 дома.

    7
    Август 2014
  • Июль 2014

    15 этажей на 3 и 4 доме,

    9 жтажей на 5 доме.

    готовы сваи для 2 дома и делают под 7.

    В ТЦ готовы два этажа.

    Заливают полы,начаты работы по электрике и сантехнике.

    12
    Июль 2014
  • Июнь 2014

    1.3-4 дом - 10 этаж.

    2.5 дом - 5 этаж.

    3.ТЦ - 0 этаж.

    4.Разобрано 80% цеха.Очищается место под вторую очередь.

    5.окончены 50% работ по ул.Доковская.

    15
    Июнь 2014
  • Май 2014

    Котлован ТЦ почти готов.

    Дом № 5 Готов 2 этаж.

    Дом № 4 Готов 6 этаж.

    Дом № 3 Выставляют 7 этаж.

    Разбирают цех для строительства второй очереди.

    13
    Май 2014
  • Апрель 2014

    3 дом - залит пятый этаж, 4 дом перекрыт 2 этаж, 5тый дом - заливается нулевой этаж

    12
    Апрель 2014
  • Март 2014

    Дом номер 3 - активно идет установка свай

    Дом номер 4 - установлены сваи, залит ростверк

    Дом номер 5 - идет заливка второго этажа

    3
    Март 2014
